菲律宾瓦瓦抽水蓄能电站主交通洞开挖施工高效推进
    次浏览 发布时间:2025-04-10    来源:   关键词:
  • 正文

4月5日,由水电三局牵头承建的菲律宾瓦瓦抽水蓄能电站项目主交通洞前500米开挖及支护任务顺利完成,较计划工期提前40天圆满实现项目NTP1阶段第13号里程碑节点,为后续地下厂房系统全面展开施工奠定了坚实基础,也为项目合同全面履行、全场施工如期启动创造了有利条件。

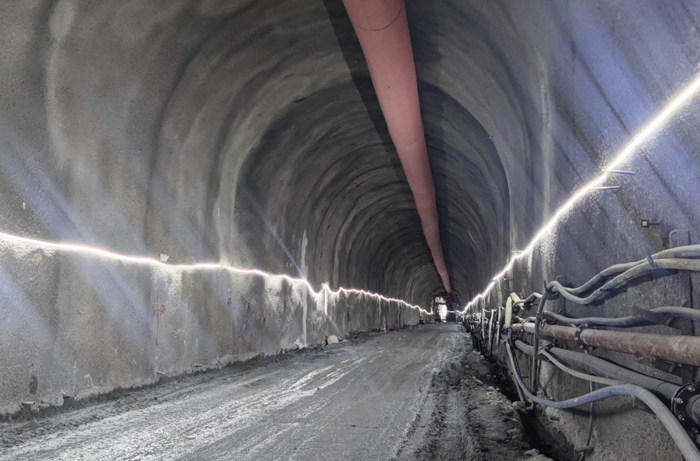

菲律宾瓦瓦抽水蓄能电站项目是水电三局首个境外EPC抽水蓄能项目,由水电三局与华东院组成紧密联营体共同实施。主交通洞作为连接地下厂房系统和尾水系统的主要通道,是工程施工的关键线路之一。隧洞全长1019.67米,支护后断面尺寸为宽8米、高8.5米,前500米段围岩类型复杂,隧洞支护作业需紧随开挖同步实施,施工组织及协调难度大、技术要求高。

自2024年10月10日主交通洞启动施工以来,项目团队坚定落实“早谋划、保重点、勤落实”工作方针,持续优化资源配置,强化设计、采购与施工三方联动,提升施工效率与质量控制水平。2025年3月,项目实现月度开挖支护122米的最佳纪录,为节点目标的提前完成提供有力保障。

本次主交通洞前500米的顺利贯通,是项目建设过程中的重要里程碑,为整体施工进度争取了宝贵时间,也充分展现了项目履约团队过硬的管理能力和执行力。下一步,项目部将继续保持高效施工态势,向主交通洞650米开挖支护目标奋力冲刺,确保NTP1阶段在2025年5月15日前顺利收官,全面服务项目进度总体控制目标,持续为公司海外市场高质量发展注入强劲动能。
