双江口水电站3号机组定子成功吊装!
    次浏览 发布时间:2025-04-10    来源:   关键词:
  • 正文

4月9日

由中国能建葛洲坝机电公司

承担机电安装与调试任务的

双江口水电站第二台(3#)机组定子

安全、平稳、精准落入机坑

这是继3月30日

完成首台机组转轮吊装后

又一次成功吊装

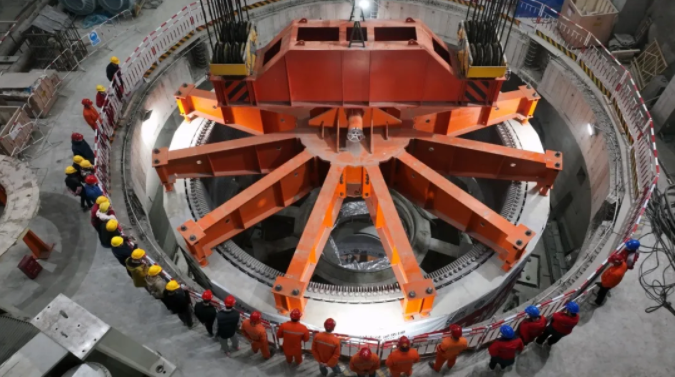

图 | 吊装现场

3月14日

3号机组定子

开始在厂房安装间进行叠片

4月5日

最终压紧验收完成

经历了从组装、定位筋调整到

叠片安装等多项精密工艺

叠片仅历时23天

项目部严格落实“精品机组”要求

定子铁芯圆柱度0.46mm

远小于企业标准≤0.9mm

图 | 定子吊装

为确保3号机组定子顺利安装

项目团队科学设计施工方案

合理调配人、机、物、料等资源

施工过程中

项目部始终秉持

“质量为先,安全第一”的原则

严控关键部位、关键工序和关键环节

对整体进度、质量安全、材料设备

进行全要素动态管控

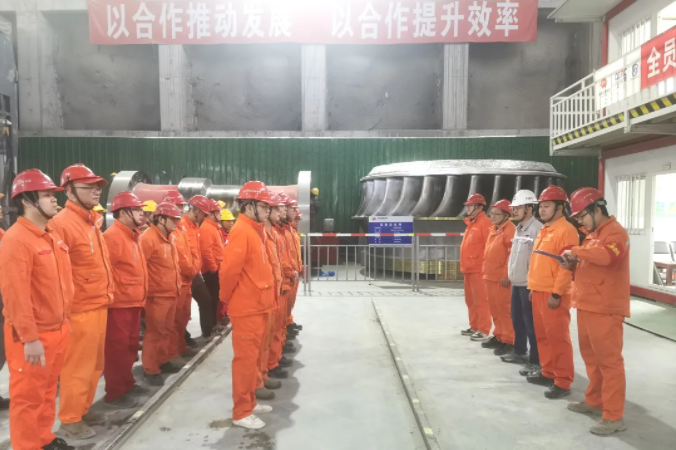

图 | 技术交底

下一步

项目将进入

冲刺首台转子组装关键施工期

力争在5月下旬

完成首台转子吊装任务

全力以赴

为双江口水电站投产发电目标

贡献机电力量
