宁德核电项目6号机组常规岛FCD暨汽机筏基混凝土浇筑顺利完成
    次浏览 发布时间:2026-07-07    来源:   关键词:
  • 正文

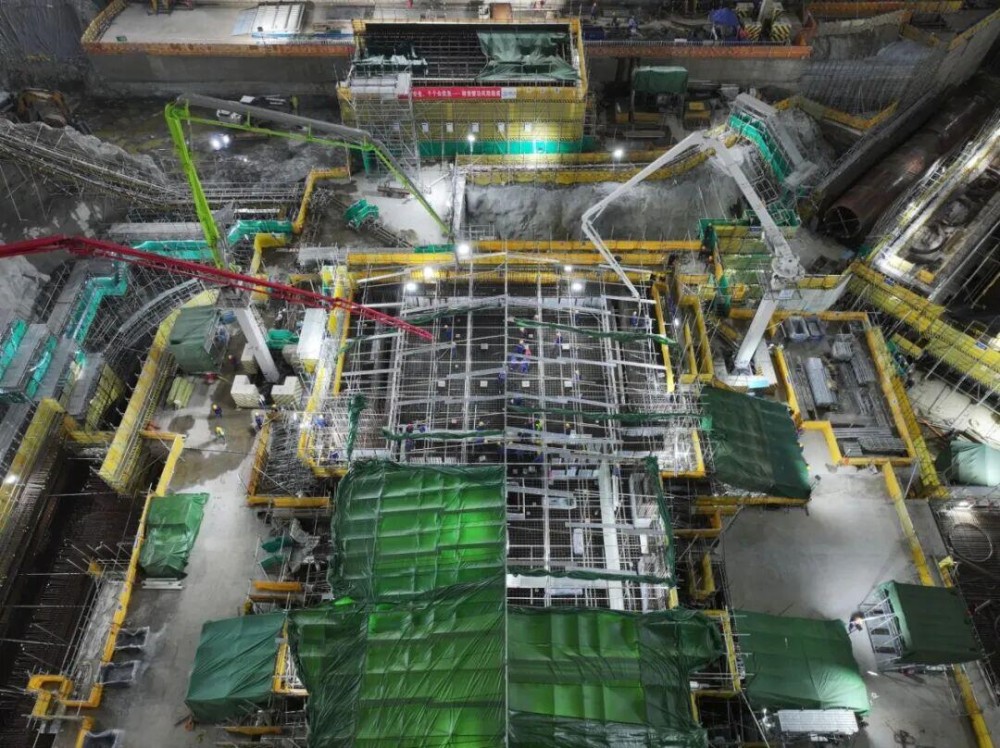

6月29日11时08分,中广核福建宁德核电二期项目6号机组常规岛汽机筏基混凝土开始浇筑,7月1日21时08分完成,此次浇筑活动历时58小时,共浇筑混凝土4081立方。

受深基坑作业施工组织难度大、厂址场地狭小等因素制约,中广核工程宁德项目部积极谋划,大力协调业主公司和监理公司,穿透式与施工单位精诚协作,充分落实5号常规岛汽机筏基施工经验反馈,优化浇筑通道及施工场地布置,提前梳理施工逻辑,精心组织,充分发挥大团队协作精神,及时完成周边廊道及回填施工,克服了周边廊道及场地对汽机筏基施工的制约,做实技术和安全、质量管控。自5月12日6号常规岛汽机筏基开始钢筋绑扎以来,经过42天的有力组织和科学施工,于6月22日完成现场实体验收签字,23至26日接受国家能源局核电常规岛工程质量监督站开工检查,28日完成监督站问题消缺工作并正式具备混凝土浇筑条件。

6号机组常规岛汽机筏基混凝土浇筑的顺利完成,保证了6号常规岛汽机基座与厂房框架双主线同步推进,同时也标志着常规岛双机组共建局面的全面开始。后续,宁德项目部将继续深入践行“严慎细实”工作作风,充分发挥基层党组织的战斗堡垒作用,全力推进宁德核电项目建设。
