陆丰核电2号机组钢制安全壳一环顺利吊装就位
    次浏览 发布时间:2026-07-07    来源:   关键词:
  • 正文

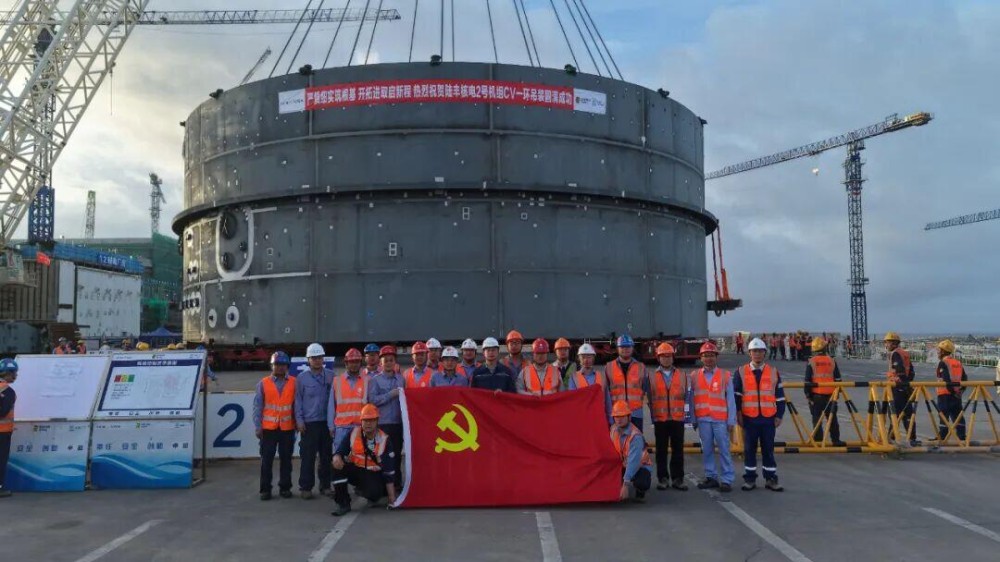

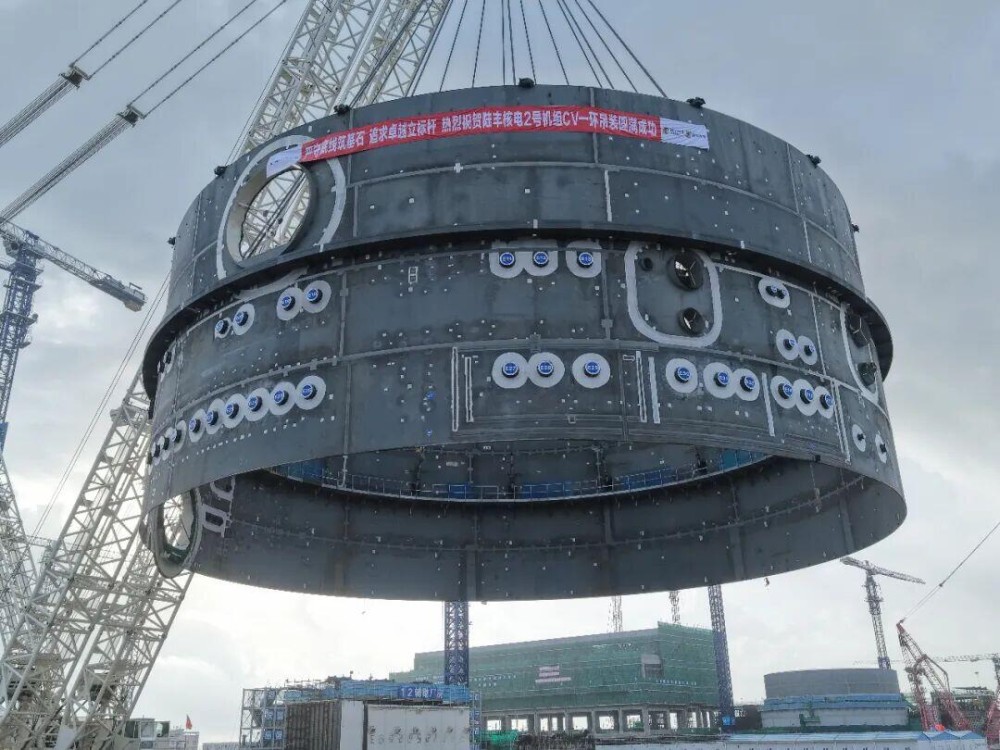

2026年7月1日9时36分,历时3小时20分连续作业,陆丰核电2号机组核岛钢制安全壳一环(CV1R)顺利吊装就位,整个吊装过程平稳有序、安全受控。本次吊装是该机组继CA20模块之后又一“千吨级”大件成功吊装,标志着2号核岛主体结构建设再取关键性突破。

CV1R为钢制安全壳六大组件中尺寸最大、重量最重的核心模块,内径39.624m、高度15.554m,集成了设备闸门、各类贯穿件、加强肋及附件板等关键物项,吊装总重量达1029吨。模块拼装阶段按照“拼装预制最大化、现场安装最小化的”原则进行模块化施工,模块于拼装场地提前完成设备闸门、主蒸汽贯穿件、附件板等集成物项的安装、焊接及无损检测工作,其中自动焊在CV模块拼装作业中的应用比例大幅提升,大幅减少岛内高空作业、动火作业及探伤作业量,有效降低现场施工风险、提升安装工作的质量和效率。

为确保这一“千吨级”模块顺利就位,陆丰核电统筹协调上海核工院全程把控安全、技术与质量管控工作。充分借鉴前序模块拼装、吊装经验,组建专项工作组,每日召开施工协调推进会,逐项梳理核查吊装全部前置条件,围绕CV1R的运输工装、吊装方案、现场施工逻辑等环节进行全方位优化提升。项目运用数字化模拟、全过程实时动态监测、多专业协同作业等管控手段,全面提升吊装作业安全性、施工效率与对接精度。最终实现2号核岛CV1R一次性精准就位。CV1R顺利吊装就位,标志着2号机组核岛土建、安装工作全面进入施工高峰,为后续核岛主体结构施工、设备引入安装筑牢坚实基础。陆丰核电将继续秉持“严慎细实”工作作风,稳步推进陆丰1、2号机组高质量建设。
