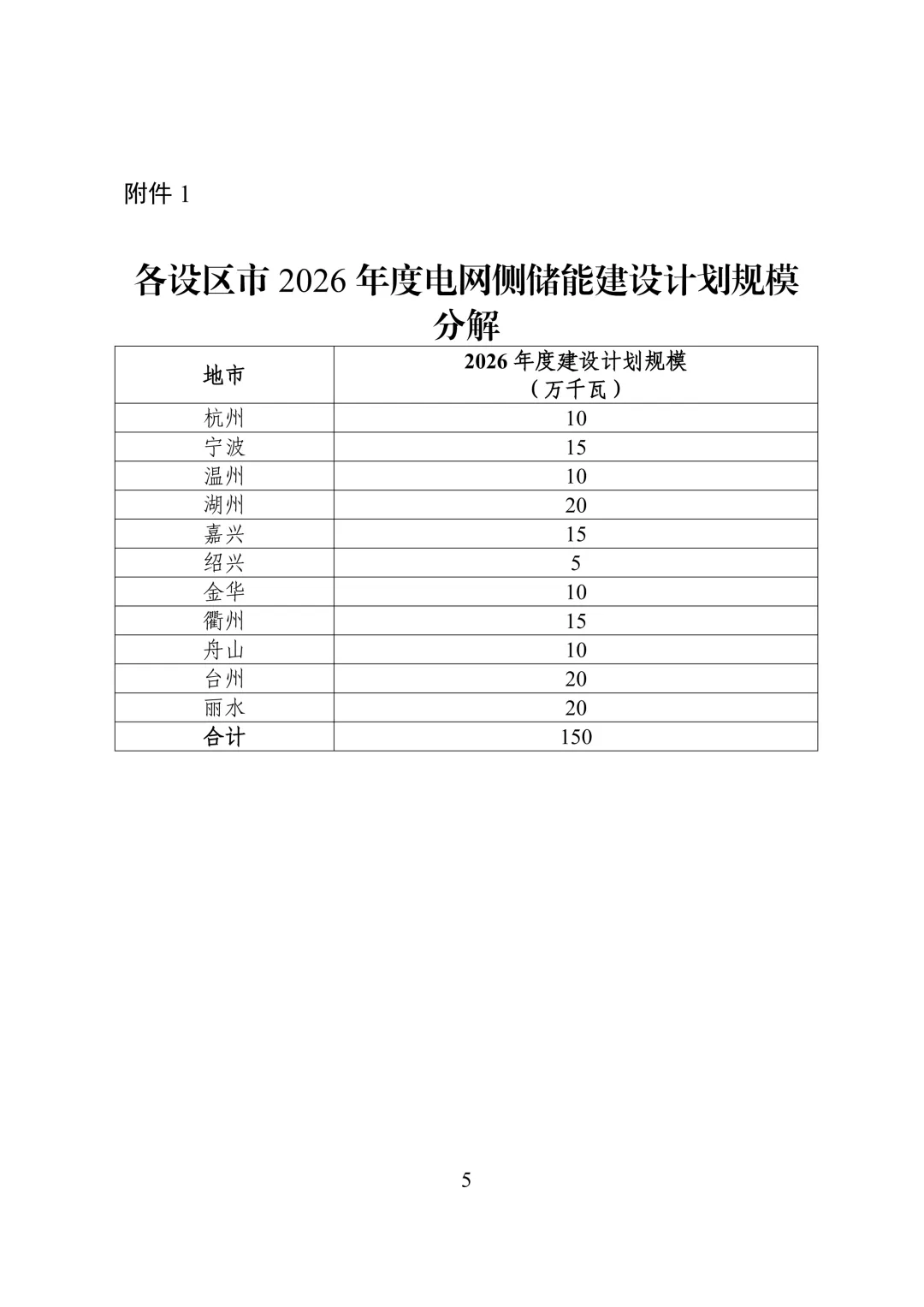

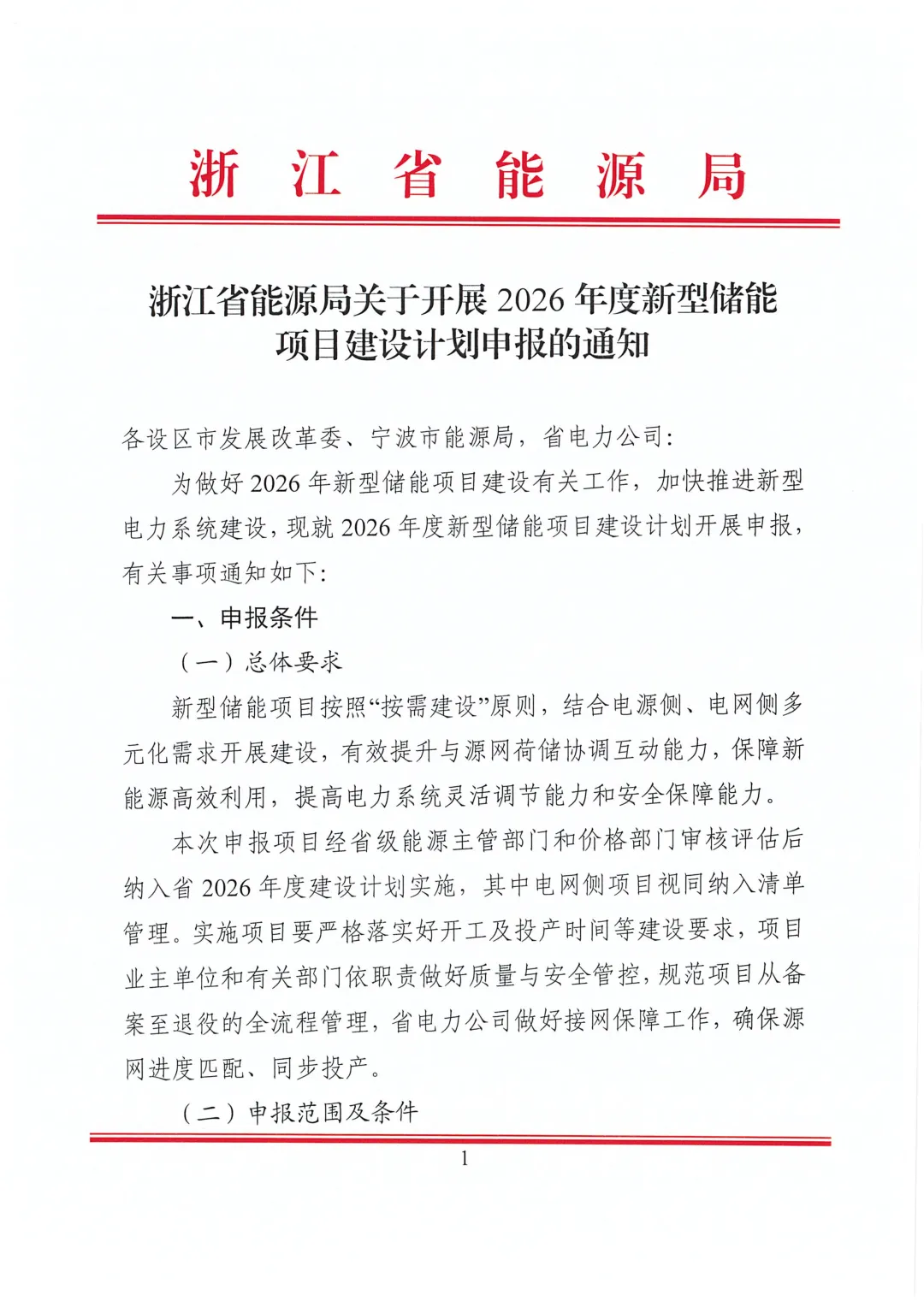

能源圈获悉,近日,浙江省能源局发布关于开展2026年度新型储能项目建设计划申报的通知。通知表示,各设区市分配2026年度电网侧储能建设计划规模合计150万千瓦,

通知指出,入围项目原则上应于2027年6月底前开工建设。电网侧独立储能项目建设规模原则上单个项目额定功率不低于5万千瓦,额定功率下连续放电时间不低于2小时。
