卡拉水电站尾水塔顺利浇筑完成
    次浏览 发布时间:2026-09-01    来源:   关键词:
  • 正文

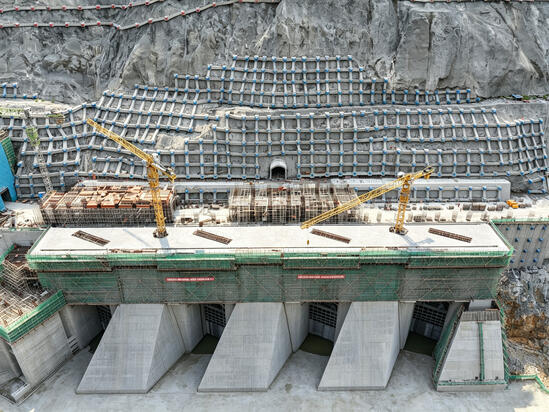

8月31日,随着最后一仓混凝土顺利收面,由水电五局承建的卡拉水电站尾水塔混凝土浇筑任务圆满收官,为工程提前发电奠定了坚实基础。

尾水出口采用岸塔式布置,四座塔体一字排开,塔顶高程1950米,底板高程1905米。整座尾水塔混凝土浇筑总量达4万立方米,结构复杂、施工标准高。面对作业区域狭窄、大型起重设备布置受限、高边坡与大高差叠加、异形结构施工等复杂工况,项目团队系统构建成套标准化施工技术体系。施工中灵活采用固定塔吊为主、汽车吊为辅的吊装方案,动态调配起重资源,弥补场地狭小带来的设备布置短板。针对汛期同步施工需求,采用悬挑脚手架及型钢平台搭设工艺,辅以盘扣支架分区加固,保障四座塔体同步均衡推进。混凝土浇筑环节,实施分区差异化入仓方案,底板大面积采用履带式布料机匀速铺料,确保密实均匀;塔身则灵活运用天泵泵送、溜筒和溜槽联动等多模式入仓,适配不同高程与仓位需求,提升浇筑连续性与工效。质量管控上,充分利用智能化信息化手段,在三维动态设计中有效解决金结机电预埋件与钢筋等结构的碰撞检查,规避错埋、漏埋等隐患;同时实行逐仓验收,对异形结构部位进行现场校对,浇筑后强化覆盖养护和温控管理,确保实体质量一次成优,实现复杂工况下的标准化、有序化作业,大幅提升浇筑连续性和整体工效。

尾水塔是制约开关站施工作业的关键前置条件,本次浇筑的顺利完成,突破了开关站这一提前发电关键线路上的作业面瓶颈,为后续大规模施工抢占了先机。下一步,项目将紧扣总目标,系统梳理后续关键工序衔接,细化施工计划,精准配置资源保障,确保尾水系统按期高质量交付。
