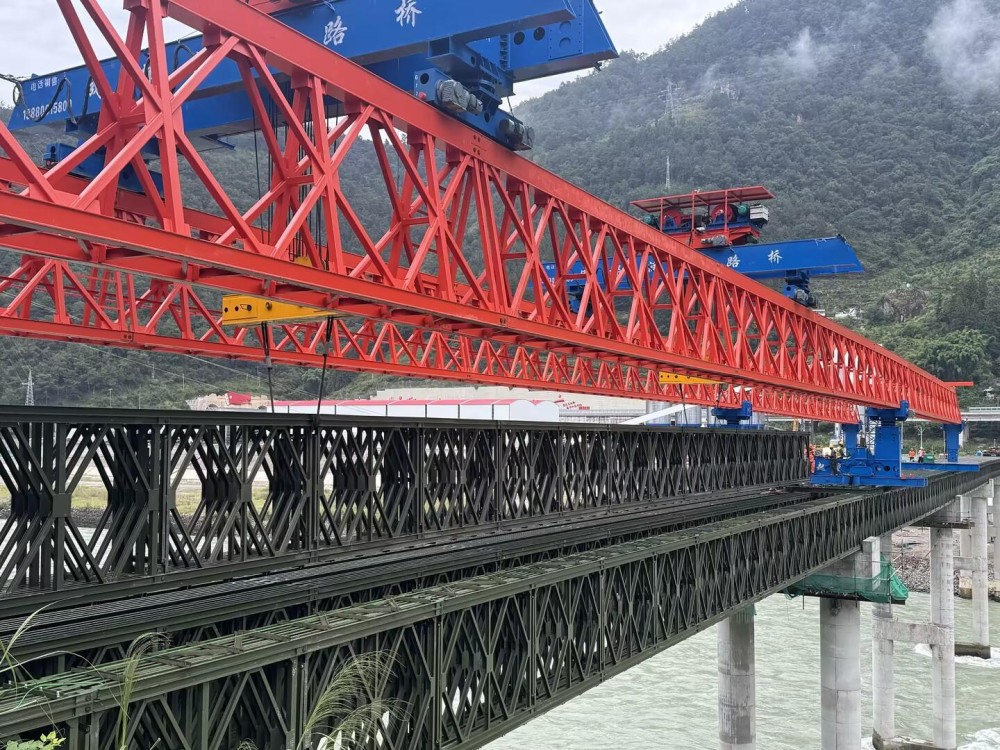

8月30日,老鹰岩一级水电站导流明渠工程上游临时桥最后一榀贝雷梁架设全部完成,标志着工程临时通道主体结构施工圆满收官,为后续现场物料运输及整体工期节点实现打下坚实基础。

据悉,老鹰岩一级水电站导流明渠工程上游临时桥采用上承式CB200型贝雷梁结构,整桥共设7跨,每跨布设7榀贝雷梁,总计49榀。全桥上下部位均设加强弦杆以强化贝雷桥整体结构性能,整体钢结构总重量约1500吨。
施工过程中,项目团队科学调配人力、机械设备与物资资源,动态优化施工工序,项目部管理人员全程旁站,紧盯吊装对位、螺栓紧固、结构校准、安全防护等关键工序,严格按照规范标准精细化施工,精准完成每榀贝雷梁的拼装、移位、吊装、对位、固定作业,圆满实现全部贝雷梁架设零偏差、零隐患、零事故的施工目标。
下一步,项目部将持续压实安全质量管控责任,高效推进桥面后续附属设施施工,力争早日实现通车目标。
