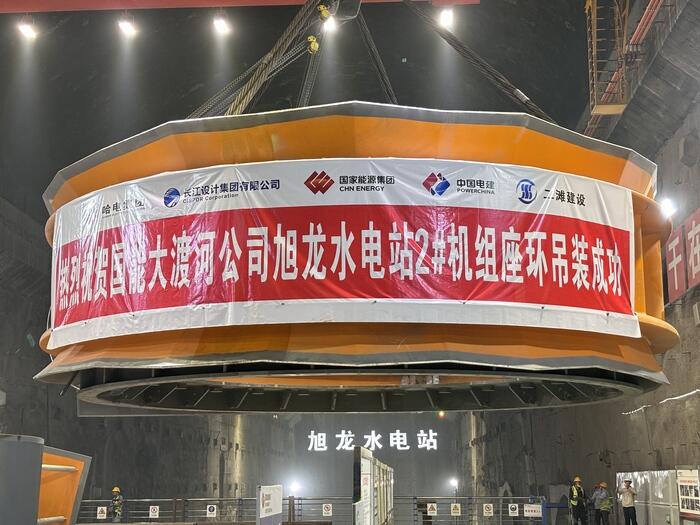

旭龙水电站二号机组座环吊装就位
    次浏览 发布时间:2026-08-31    来源:   关键词:
  • 正文

8月25日,旭龙水电站二号机组座环顺利吊装就位,各项指标符合设计规范,标志着项目机电大件安装取得关键节点突破。

座环为水轮发电机组核心承重基础部件,承担机组自重、轴向荷载及水压力,是机电安装关键控制工序。本次吊装座环长13030毫米,宽12250毫米,高4020毫米,重284吨,分四瓣运抵现场。项目团队历时36天完成组拼、焊接与吊装全流程,针对高原工况下大件焊接变形管控难题,优化组拼焊接工艺,焊缝探伤合格率100%。

该电站为Ⅰ等大(1)型工程,是国家“十四五”规划期间核准在建装机容量最大的水电站,总装机容量 2400 兆瓦,属西电东送骨干电源点。电站建成后年均发电量约 105 亿千瓦时,节约标准煤 315 万吨,助力区域清洁能源保供与绿色发展。

资讯来源:
