西藏首个百万千瓦级水电站大坝顺利封顶
    次浏览 发布时间:2026-08-31    来源:   关键词:
  • 正文

8月25日

随着最后一仓混凝土顺利入仓

中国水电四局参建的

世界首台(套)500兆瓦级

高水头冲击式机组科研攻坚示范项目

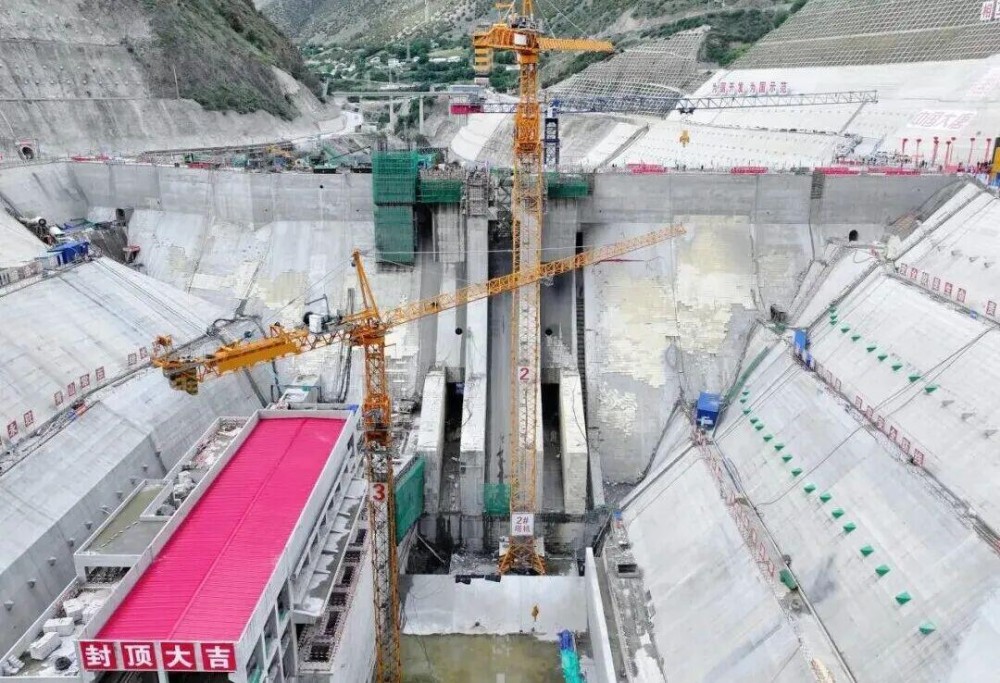

西藏大唐扎拉水电站大坝顺利封顶

标志着这座高原百万千瓦级水电站建设

取得标志性、里程碑式重大突破

为下闸蓄水、并网发电筑牢坚实根基

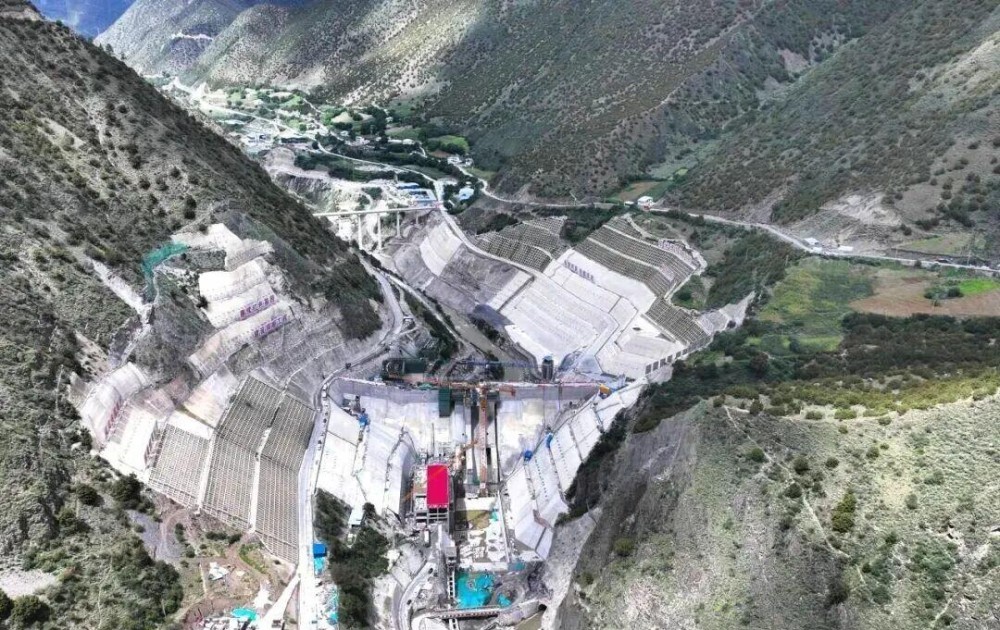

本次封顶的大坝为混凝土重力坝

最大坝高70米,坝长217米

实际浇筑混凝土总量18.75万立方米

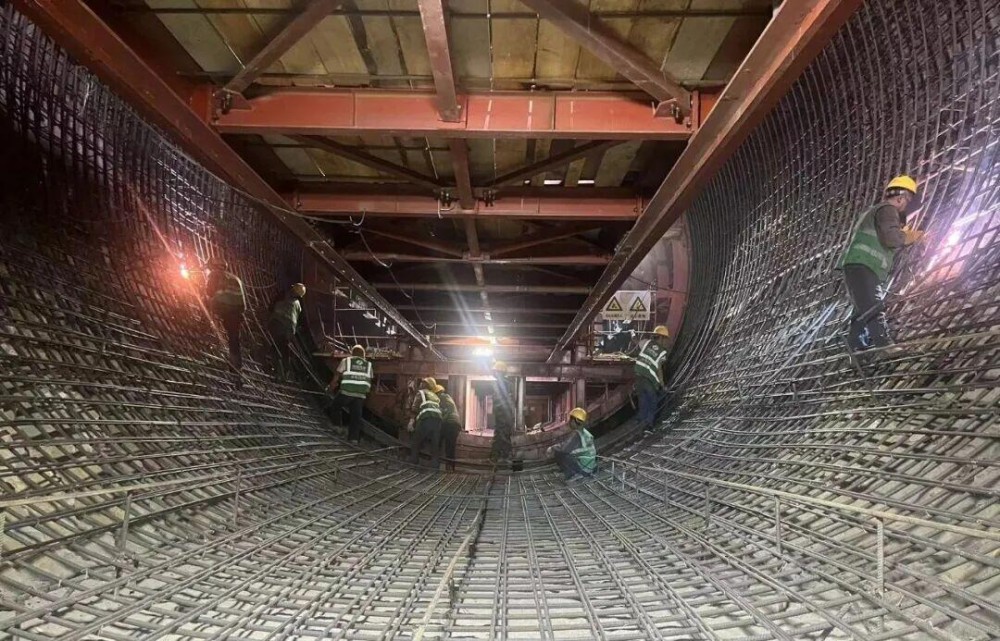

大坝钢筋制安2410.43吨

是水电站主体工程的核心水工建筑物

对电站整体安全稳定运行起到关键屏障作用

施工过程中

中国水电四局项目团队迎难而上

成功克服高原缺氧、昼夜温差大

有效施工周期短等不利条件

统筹协调、细化组织施工

全力保障大坝混凝土浇筑

大坝浇筑共划分12个坝段

采用间隔跳仓施工工艺

混凝土水平运输采用25吨自卸汽车

垂直运输依靠坝前坝后塔机

搭配LBJ600-40布料机入仓

浇筑采用平铺法、台阶法施工

严格控制混凝土覆盖时间不超4小时

主区域使用液压振捣臂

模板周边辅以人工振捣

落实“快插慢拔”振捣工艺

仓内搭建智能温控系统

规避温度裂缝风险

确保实体质量全面达标

西藏大唐扎拉水电站

是西藏自治区首个核准开工的

百万千瓦级水电站

国家“十五五”规划重点建设的国家清洁能源基地

国家“藏电外送”骨干工程

世界首台套500兆瓦高水头冲击式机组

科研攻坚示范项目

世界在建综合难度最大的冲击式水电项目

中国水电四局参建内容为

大坝、生态电站、鱼道

引水发电建筑物等施工任务

西藏大唐扎拉水电站建成后

年发电量预计达39.46亿千瓦时

每年可节约标准煤130万吨

减少二氧化碳排放342万吨

对加快西藏清洁能源开发建设

推动区域可持续发展及生态环境保护意义重大
