中国水电四局:蓄水成电!冀北长风里的筑坝长歌
    次浏览 发布时间:2026-07-07    来源:   关键词:
  • 正文

穿行在冀北塞外的连绵群山间,长风卷着松涛掠过层峦叠嶂,在河北尚义县小蒜沟镇的深谷里,一道巍峨坝体正静静横卧山巅,与苍茫群峰共成壮阔图景。


数年前,这里还是人迹罕至的深山旷野。凭着一股不服输的韧劲,中国水电四局的建设者们扎根高寒之地,叩山问水、日夜攻坚,将一纸蓝图一步步浇筑成实实在在的世纪工程。6月29日,河北尚义抽水蓄能电站首台(1 号)机组圆满完成15天考核试运行,正式投产发电,为这份深耕数载的山河答卷落下了第一枚铿锵注脚。

高站位擘画

锚定“双碳”目标赋能区域发展

河北尚义抽水蓄能电站总装机容量140万千瓦,安装4台单机35万千瓦可逆式水轮发电机组,年发电量可达15.4亿千瓦时,每年节约标准煤约11.95万吨,是保障京津及冀北电网安全稳定运行的“巨型蓄电池”。工程建成后,将承担调峰、填谷、调频、调相及紧急备用等重要任务,大幅提升区域新能源消纳能力,助力京津冀协同发展与“双碳”目标落地,为华北地区能源结构转型注入强劲动能。

“张家口新能源装机占比已超88%,但风光发电的间歇性、波动性,亟需可靠储能调节电源兜底”。中国水电四局第一分局党委书记李琪表示,“尚义抽蓄就是冀北电网的‘巨型蓄电池’‘安全稳定器’,既能消纳冗余绿电,又能在用电高峰快速补能,为雄安新区等重点区域提供坚实清洁能源保障。”


作为施工总承包单位,中国水电四局始终胸怀“国之大者”,将河北尚义抽水蓄能电站列为重点履约工程,秉持“建一座工程、树一座丰碑、惠一方百姓”的理念,统筹安全、质量、进度、环保与民生,以标准化管理、精细化施工、智能化赋能,全力打造“平安工程、精品工程、绿色工程、民心工程”。

自工程开工以来,项目团队扎根塞外、战天斗地,攻克高寒缺氧、地质复杂、工期紧张等多重难关,实现了上水库大坝、下水库工程、地下厂房、机电安装等关键节点的圆满履约,用实干实绩彰显了水电“国家队”的责任与担当。

“从开工到首台机组发电,我们始终以国家能源战略为导向,把工程质量放在首位,确保每一道工序、每一个环节都经得起历史检验。”李琪说道。

强攻坚铸基

匠心破解难题锻造精品工程

河北尚义抽水蓄能电站地质条件复杂,坝址区存在强渗漏地层、高边坡稳定等技术难题,且地处高寒地区,冬季漫长严寒,最低气温可达零下三十摄氏度,混凝土施工、高边坡支护、地下洞室开挖等作业面临极大挑战。

面对“硬骨头”,项目科研小组以技术创新为刃、以匠心坚守为盾,攻坚克难、精益求精,攻克了一系列行业技术难题,创下多项优质工程纪录。


下水库工程,严寒坚守筑牢坝基根基。下水库大坝最大坝高62.5米、坝顶长度258米,是电站控制性关键工程。施工期间,遭遇极寒天气,零下12度的寒夜中,建设者像守护新生儿一样为新浇混凝土覆盖三层保温棉被,每隔一小时测温一次,彻夜值守防冻裂。

“下水库地处高寒强渗漏地带,质量容不得半点马虎。我们把温控、防渗、压实每一道关口都盯到极致,就是要让坝基稳如磐石、万无一失。”尚义施工局安全总监曹轮描述道。通过运用GPS精确定位、智能碾压系统,实现大坝填筑全过程质量监控,坝体填筑压实度、防渗指标均优于设计标准。

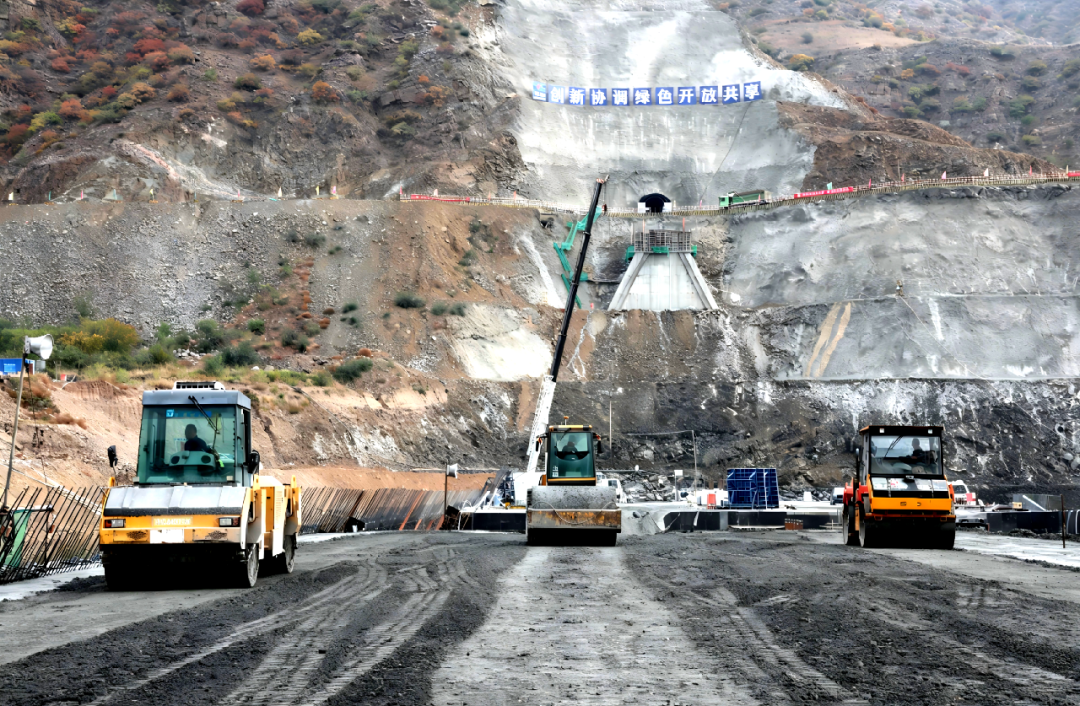

地下厂房17个月提前完工创佳绩。地下厂房围岩受断层、裂隙切割,易形成不稳定楔形体,施工安全风险高、技术难度大。施工局精准施策,采用“导洞先行、先中后边、前后错距、跟进支护”的顶拱开挖方案,边墙实施“多工序、多层次”立体施工,同步优化支护参数、强化设备保障,全力筑牢地下施工安全防线。

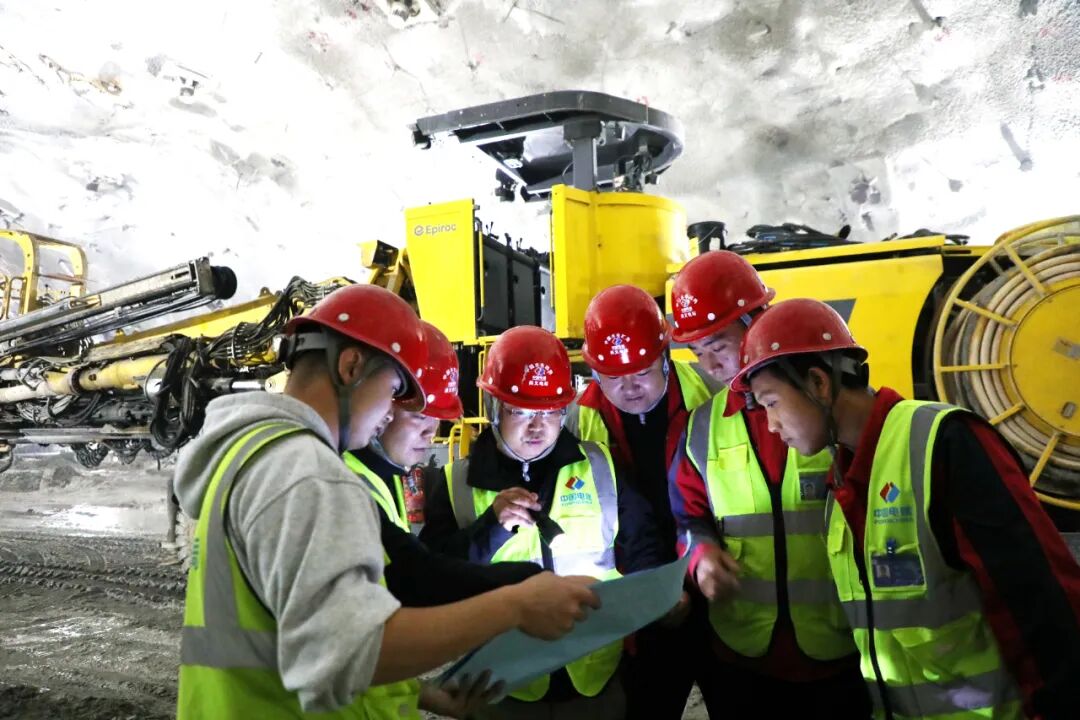

“地下工程看不见、摸不着,每一米掘进都关乎安全与成败。我们靠科学方案、精细管控、闭环监测,把风险降到最低。”尚义施工局副局长刘学宝介绍。


面对复杂地质与多重挑战,项目团队迎难而上、高效协同,以科学组织抢工期、以精细管理保质量,仅用17个月便高质量完成地下厂房开挖与支护全部施工任务,较合同工期提前5个月达成关键节点目标,充分彰显四局过硬的技术实力与高效履约水平。

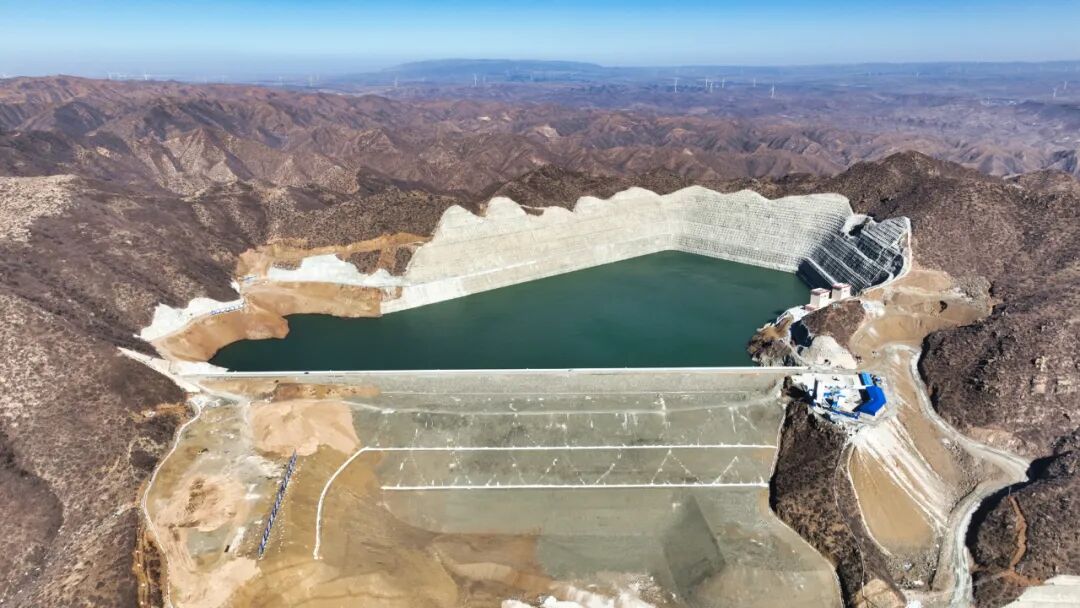

上水库大坝——132天铸就防渗“铜墙铁壁”。上水库大坝为混凝土面板堆石坝,面板最厚处0.70米、最薄处仅0.4米,需一次浇筑成型,严禁出现冷缝,施工精度与质量要求极高。2025年春末至深秋,施工局4套面板滑模系统同步作业,300余名建设者轮班值守、昼夜奋战,历经132个昼夜,完成4.3万立方米混凝土、3443吨钢筋的精准浇筑,提前实现面板全部完工,为大坝构筑起坚不可摧的防渗屏障。

“高寒地区面板施工最怕开裂,我们创新采用‘保温保湿养护+智能温控监测’技术,实时监控混凝土内外温差,把温差控制在最优范围,确保大坝防渗万无一失。”尚义施工局副局长李军平介绍。

绿色赋能惠民

生态优先护青山企地共建暖民心

项目团队始终坚持“绿水青山就是金山银山”理念,将生态环保贯穿工程建设全过程,全力打造绿色低碳工程。施工中,严格落实水土保持、植被恢复、废水处理等环保措施,优化施工方案,减少对周边生态环境的扰动;同步推进边坡绿化、厂区美化,实现“工程建设与生态保护同步推进、和谐共生”,让塞外青山更绿、碧水更清。


“作为央企,我们不仅要高质量建成尚义电站这一国家重点能源工程,更要始终把生态保护放在突出位置,全力守护好冀北高原的绿水青山,让绿色低碳成为工程最鲜明的底色。”曹轮表示。

同时,项目团队积极践行央企社会责任,深化企地共建,助力地方发展。优先吸纳当地劳动力就业,带动群众增收致富;主动参与地方公益事业,助力乡村振兴;协调解决施工道路、用水用电等民生问题,赢得地方政府与群众的高度认可,树立了良好的央企形象,用实际行动践行“惠一方百姓”的承诺,谱写了企地同心、携手共赢的和谐篇章。

历经数载栉风沐雨、砥砺奋进,河北尚义抽水蓄能电站工程已全面进入收官冲刺、决胜投产的关键阶段,土建尾工精细收尾、机电设备联调联试、安全验收逐项推进、运行保障周密筹备。“首台机组已成功发电,我们将以最高标准、最严要求做好收尾工作,确保尚义抽水蓄能电站安全、稳定、高效运行,交上满意答卷。”第一分局副局长惠勇坚定地表示。
