秘鲁圣加旺Ⅲ水电站建设纪实
    次浏览 发布时间:2026-07-07    来源:   关键词:
  • 正文

在秘鲁东南部普诺大区,安第斯山脉云雾缭绕。作为中秘两国深化能源合作的重点项目,总装机容量20.93万千瓦的圣加旺Ⅲ水电站,宛如一颗镶嵌在群山间的“绿色明珠”,正源源不断地为秘鲁百万民众输送清洁电能。

在这场跨越山海的能源建设中,水电十四局的建设者们勇担使命,承建水电站核心引水隧洞工程。面对极端地质、复杂环境等多重考验,项目团队科学统筹、攻坚克难,历时三载圆满完成任务,在安第斯山脉深处交出了一份彰显中国智慧与担当的优异答卷。

迎难而上  挺进安第斯山

项目建设初期,正值全球疫情防控形势严峻复杂阶段,跨国人员流动、物资调配、现场统筹组织等工作面临极大阻力与多重挑战。为保障项目顺利开工、有序推进,水电十四局首批5名骨干员工主动请缨、逆行出征,火速奔赴秘鲁项目现场,第一时间扎根一线开展前期筹备与施工组织工作。后续,针对隧洞内部潮湿闷热、作业空间狭小、通风条件有限等恶劣施工工况,项目团队快速研判现场形势,统筹兼顾疫情防控与安全生产,科学编制专项防疫方案和施工组织计划,严格落实各项管控举措,牢牢守住安全生产与疫情防控双重底线,保障项目施工平稳有序、稳步提质推进。

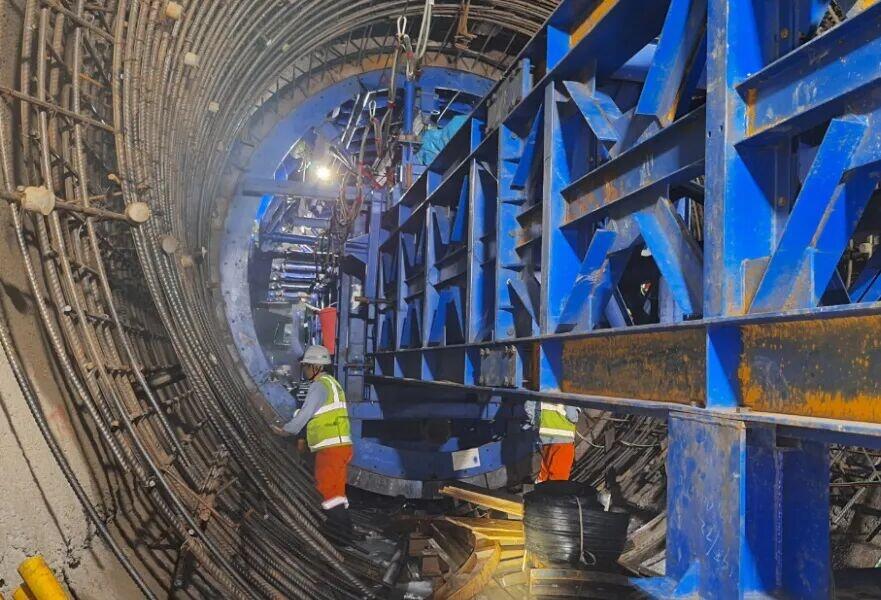

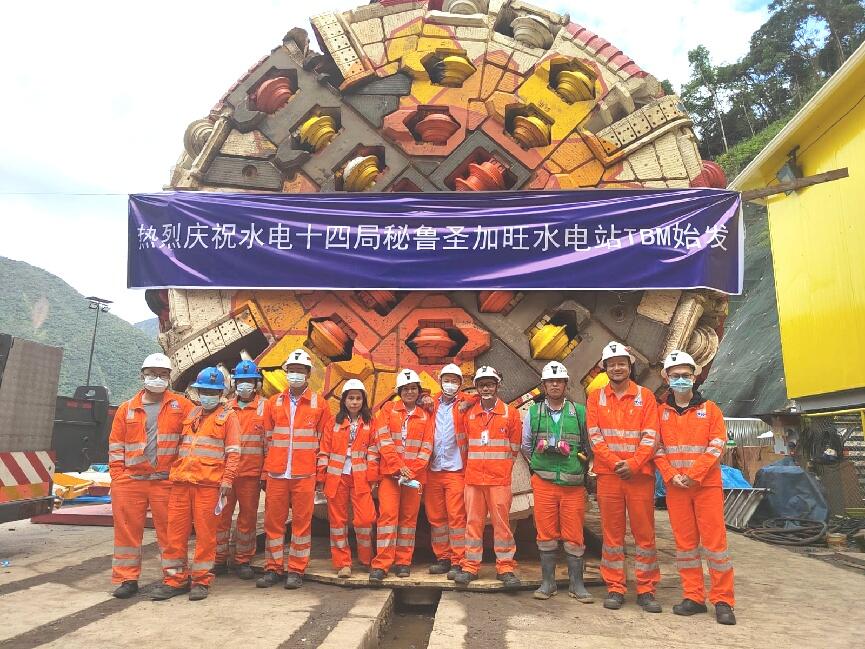

随着工程深入推进,为适配现场施工实际、保障工程节点,引水隧洞后半段8.5公里关键施工线路调整为全断面掘进机(TBM)施工模式。2022年4月,TBM掘进作业至主洞断层破碎带区域时,受复杂地质结构影响,突发卡机险情,工程施工陷入停滞。危急时刻,项目经理冲锋在前,带领技术、施工、安全团队现场研判险情、分析症结、制定处置方案,通过人工清渣、精准加固等举措全力攻坚。在公司的统筹支持下,团队历时72天成功让TBM脱困,累计清理淤泥和砾石3000余立方米,以实干担当赢得了业主与监理的高度赞誉。

破局攻坚  铸就海外精品

面对隧洞实际渗水量远超预期、设计变更导致工程量增加等多重挑战,项目部坚持“科学统筹、精准施策”,以精细化管理与技术创新双轮驱动,全力保障节点目标。

在管理赋能方面,项目部全面推行标准化作业与交接班制度,实现“人停机不停”的高效运转;搭建洞内WIFI与视频监控系统,实现全程可视化调度;常态化开展“师带徒”与实操培训,推动属地员工与中方员工共同成长,涌现出一批从技术岗向全能管理岗转型的标杆人才。

在技术创效方面,团队大胆创新,破解多项施工难题:

创新采用TBM洞内埋机方案,联合厂家设计滑移装置,大幅缩短拆机时间,有效降低成本;

优化轨行式针梁钢模台车,实现移位工况快速切换,创新推进洞内轨道全周期不拆除模式,保障多工作面平行施工;

改装TBM后配套台车作为混凝土转运平台,破解长距离运输瓶颈;

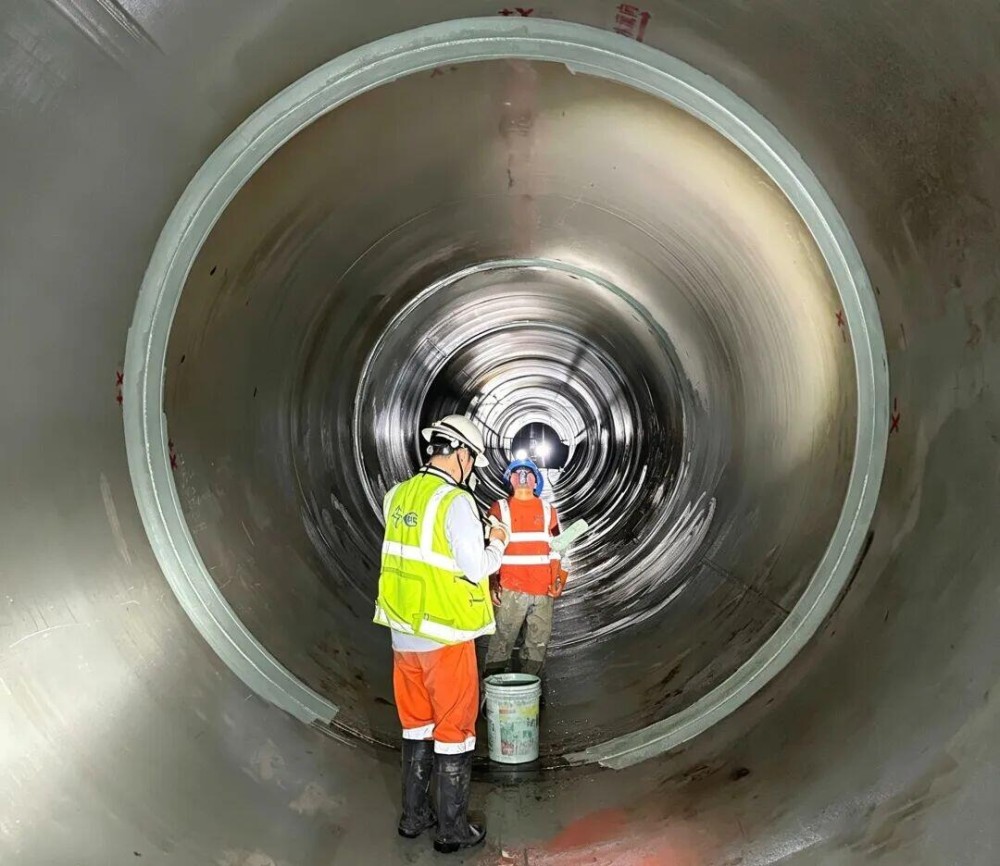

研发专用衬砌端头模板系统,将安装时间压缩至2小时内,实现免拆施工;

攻克超大渗水难题,制定多级挡水坎与大流量泵组抽排专项方案,保障水下施工顺利推进。

三载鏖战  匠心诠释担当

三年间,项目团队扎根高原深山、坚守建设一线。在及膝积水中规范绑扎钢筋,在高地热环境下奋战,全体建设者舍小家、顾大局,以持之以恒的坚守为工程高效推进凝聚奋进力量。

凭着这股拼搏精神,团队创造了令人瞩目的战绩:TBM单月掘进突破1008米,混凝土衬砌单月完成18仓,固结灌浆单月突破12000米;全洞衬砌混凝土实现“零裂缝”、一次验收合格率100%,按期实现隧洞充水关键节点目标,实现了社会效益与经济效益的双丰收。

跨越山海,匠心筑梦。圣加旺Ⅲ水电站的圆满履约,充分展现了水电十四局不畏艰难、勇于创新、实干担当的铁军风采,为中秘共建“一带一路”深化绿色能源务实合作写下生动注脚,也为全球清洁能源转型贡献了可靠可行的中国方案。
