安哥拉凯凯水电站交通竖井竖井段滑模衬砌圆满完成
    次浏览 发布时间:2026-06-09    来源:   关键词:
  • 正文

当地时间6月5日,由中国能建葛洲坝集团承建的安哥拉凯凯水电站交通竖井竖井段滑模衬砌混凝土浇筑完成,较总进度计划提前12天,为后续明井段施工创造了有利条件,标志着地下交通系统建设取得重要阶段性成果。

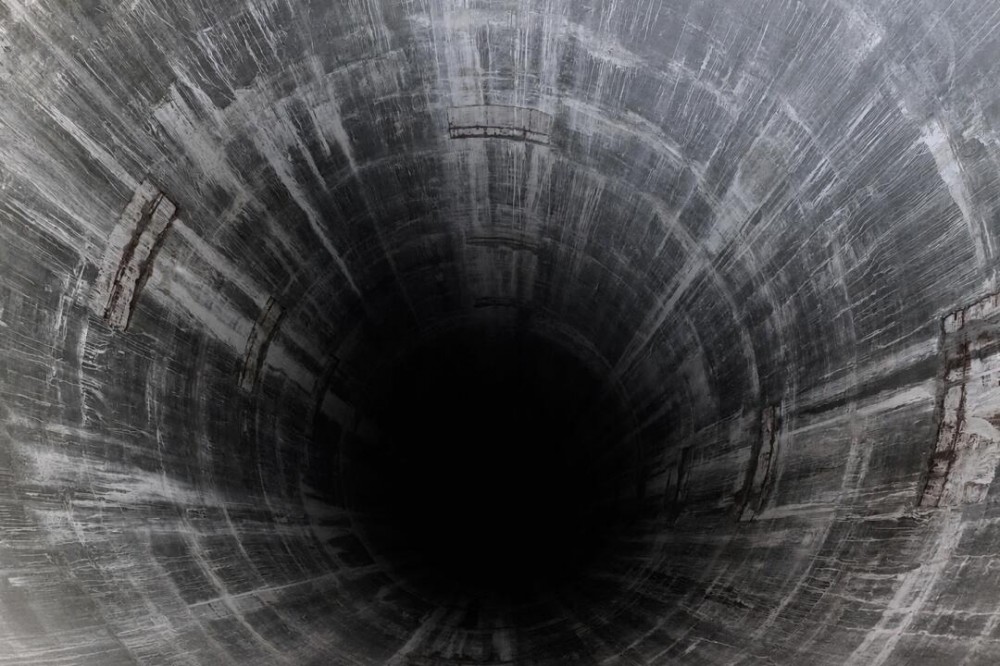

交通竖井是凯凯水电站地下厂房的重要永久通道,承担着电站运行期间人员和设备进出的功能。竖井开挖深度236米,衬砌后直径6米,混凝土厚度50厘米。本次完成的竖井段采用液压滑模一次连续浇筑成型,是整个交通竖井施工的关键控制性工程。

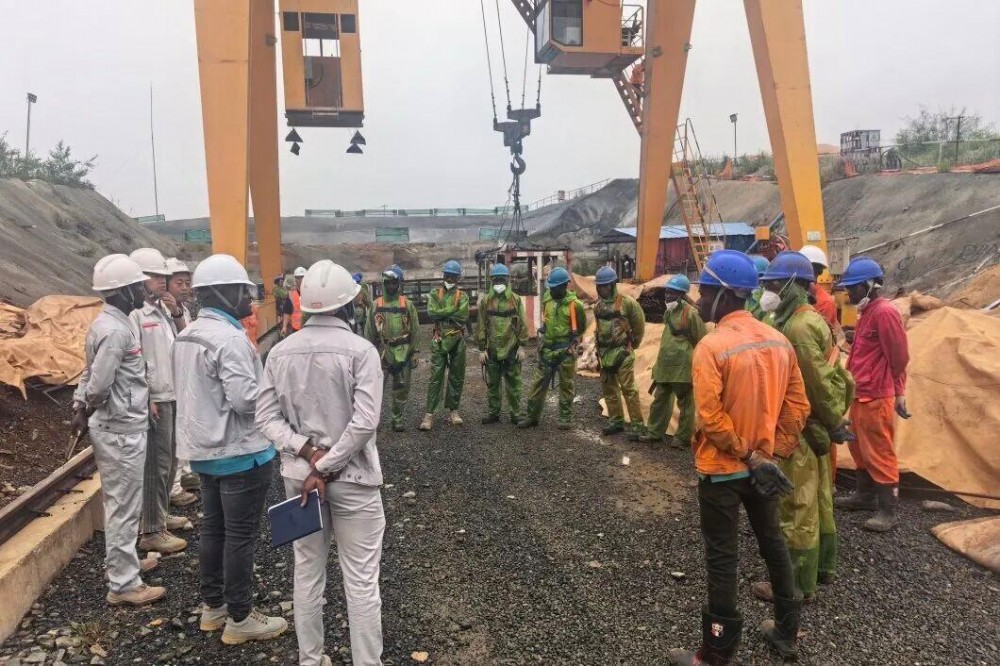

面对复杂施工条件,项目部团队坚持“方案先行、过程严控”的管理理念,提前组织专项技术论证和施工推演,持续优化施工工艺,加强与监理工程师沟通协调,并通过内部激励机制充分调动参建人员积极性,确保各项工序精准衔接、高效推进。经过42天连续奋战,顺利完成竖井段滑模一次成型施工。经检测,竖井混凝土达到“内实外光”标准,井壁体型控制精准,整体偏差控制在设计允许范围内,获得总承包项目部、欧洲监理工程师及安哥拉业主方的高度评价。

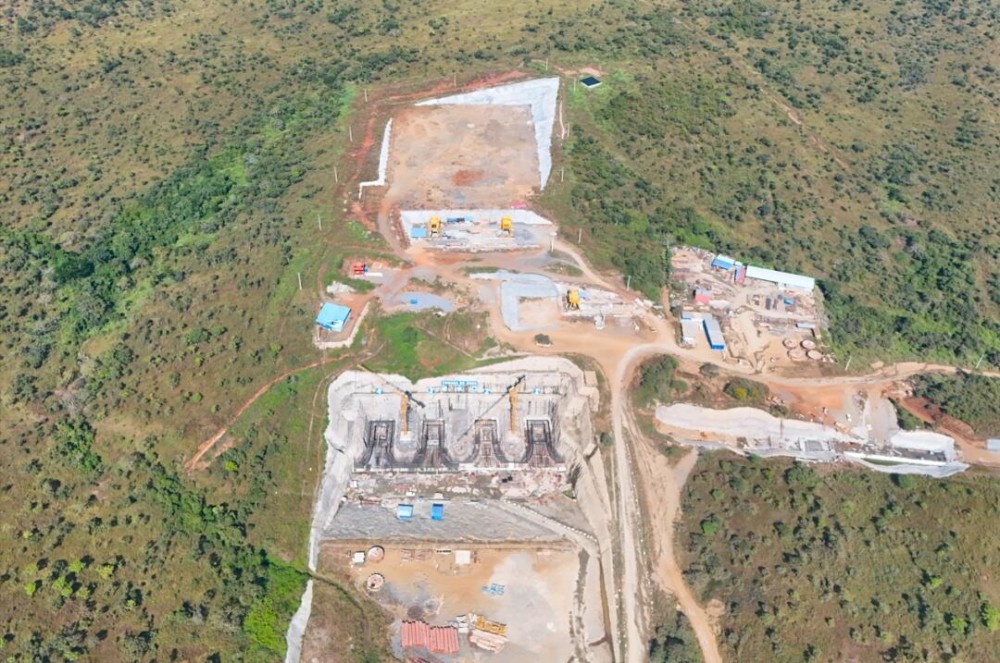

当前,凯凯水电站已全面转入混凝土结构施工阶段。交通竖井滑模衬砌施工的顺利完成,为后续地下厂房机组段、引水系统等关键部位施工积累了宝贵经验。下一步,项目团队将紧盯2026年底首台机组发电目标,发扬攻坚克难、敢打必胜的奋斗精神,全力推进工程建设,为打造中安能源合作标杆工程贡献力量。

凯凯水电站位于安哥拉北宽扎省,是中资企业在非洲承建的重大能源基础设施项目,也是共建“一带一路”框架下中安能源合作的重要成果。电站总装机容量2172兆瓦。项目建成后,年平均发电量可达8566吉瓦时,将显著提升安哥拉电力保障能力,对促进当地经济社会发展和改善民生具有重要意义。
