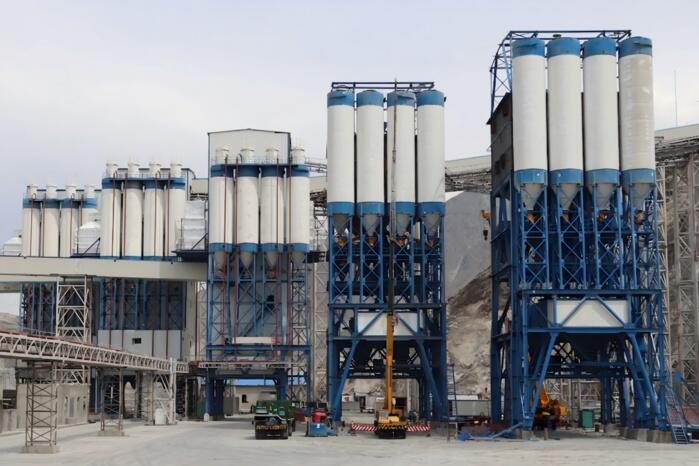

6月2日,巴沙砂石混凝土工区二期建安工程顺利完成最后两座拌和楼主体吊装封顶。至此,工区5座拌和楼主体施工全部完工,为后续大坝大规模混凝土浇筑奠定坚实基础。
巴沙水电站作为全球在建最高碾压混凝土大坝,拌和系统是大坝施工的核心产能枢纽,承担着大坝1870万立方米混凝土的生产供应重任,其中碾压混凝土占比超91%,对大坝主体施工进度起着决定性作用。系统配套5座规模化拌和楼、24座大型钢制胶凝材料筒仓,总储量达7.2万吨,夏季制冷碾压混凝土月产能达55万立方米,低温季节常态混凝土月产能达67万立方米,可全方位适配大坝全天候、高强度施工需求。
施工期间,工区针对高温风沙、场地受限、跨境物资运输难等多重挑战,科学统筹施工节奏,创新采用“大件拆解+现场组装”模式破解运输瓶颈,严守安全质量底线,实现施工安全零事故、工程质量零缺陷。下一步,工区将全速推进二期设备安装调试工作,全力打造中巴友谊精品工程、民心工程。
