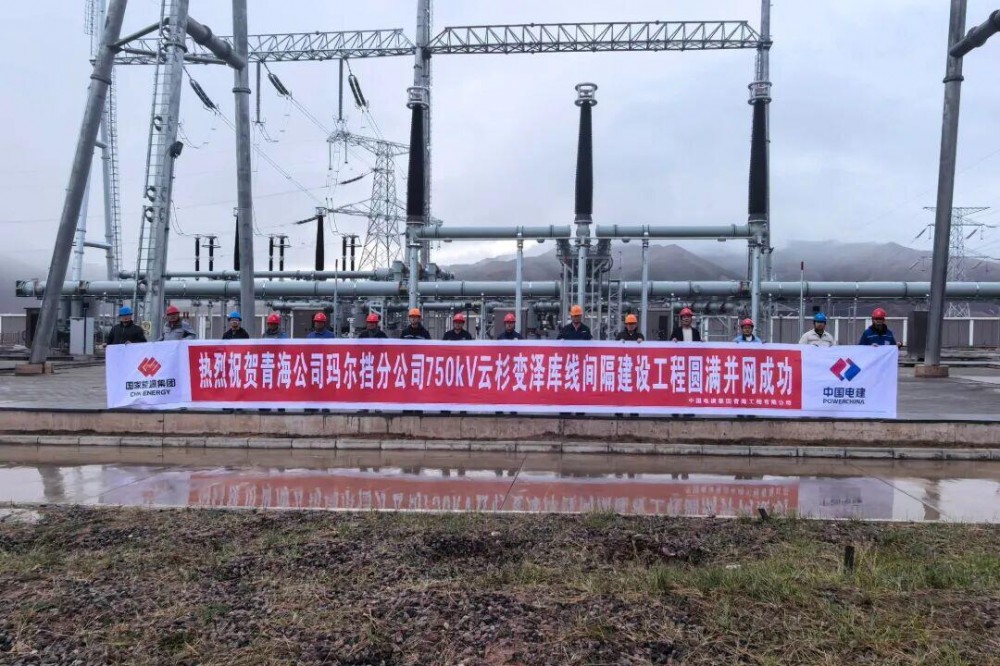

5月9日,玛尔挡水电站750千伏云杉变电站泽库线间隔建设工程完成启动调试工作,正式带电投运,标志着玛尔挡分公司在提升电网输送能力、优化区域网架结构方面迈出了坚实一步。

为确保工程按期、高质量投运,该公司充分发挥顶层统筹作用,压实各方主体责任,牵头建立高效的多方协同机制。通过明确任务分工、细化节点计划,定期召开工程推进会,高效破解施工组织复杂、交叉作业频繁、现场协调难度大等难题,有力保障建设节奏的有序可控。
在建设过程中,该公司严把安全质量关口,对安全措施的落实与标准化作业的执行进行全程监督。从土建施工到设备安装,从接线工艺到SF6气体检测,再到高压试验,该公司牵头开展多轮隐患排查、方案审查、技术交底及旁站监督,确保工程质量万无一失。面对高海拔作业环境恶劣、站内运行设备密集、停电窗口期紧张以及交叉作业复杂等多重挑战,项目部主动出击,积极对接调度部门及电力质监站等单位。通过优化施工方案、科学协调停电计划、统筹调配人力物力资源,项目部成功克服客观条件的限制,保障关键工序的顺利推进。在调试验收的关键阶段,工作人员紧盯细节,严格执行数据复核与缺陷闭环管理,最终实现“一次试验合格、一次验收通过、一次投运成功”的优异成绩。
