昌波水电站生态厂房开挖顺利完成
    次浏览 发布时间:2026-05-14    来源:   关键词:
  • 正文

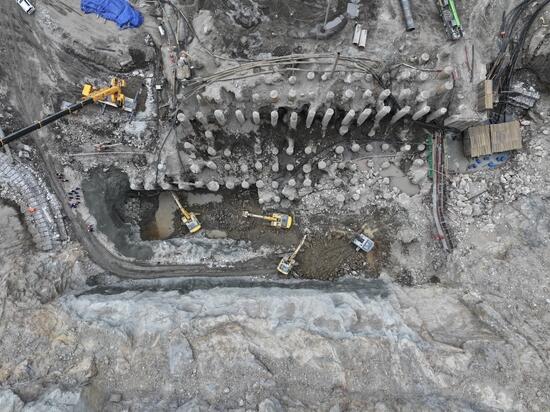

5月11日,昌波水电站首部枢纽标生态厂房顺利开挖完成,标志着首部枢纽工程关键线路上又一节点目标顺利实现。

生态厂房布置在河床左侧,主机间和安装间呈“一”字排列,土方明挖共13.09万立方米,石方明挖共13.66万立方米。安装间大面开挖至2362.2米高程,电梯井开挖至2336.8米高程,集水井开挖至2330.8米高程,主机间开挖至2340.7米高程,生态厂房出口明渠开挖坡比均为1:1.5。

施工中,严格遵循自上而下分层开挖原则,对于破碎或较软的地段采用反铲开挖,对于较硬的部位,采用钻孔、爆破的施工方法进行施工;针对关键施工项目、施工部位和施工工序,编制专项施工作业指导书,在施工开始前,按总工程师-技术部-职能部门-施工队长-作业班组长-作业人员的交底程序,纵向交底到施工作业人员,横向交底到各相关部门;针对边坡风化破碎、岩体不稳定的情况,采取边开挖边支护、及时进行挂网喷混凝土、锚杆锚固等措施保障施工安全。

昌波水电站位于四川省与西藏自治区交界的金沙江上,工程区域河段左岸为四川省的巴塘县,右岸为西藏自治区芒康县,为金沙江上游干流梯级规划“一库十三级”中的第11个梯级电站。电站以发电为主,为二等大(2)型工程,采用混合式开发。正常蓄水位2387米,相应库容0.167亿立方米,调节库容0.081亿立方米,电站装机容量826兆瓦(其中引水式电站装机740兆瓦,河床式电站装机86兆瓦),年发电量(联合运行)43.55亿千瓦时。

下一步,项目部将围绕基坑开挖完成任务目标,强化现场质量与安全管控,全力以赴推进首部枢纽工程高质量建设。

资讯来源:


  • 免责声明

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。


上一篇: 西藏扎拉水电站大坝首仓顺利封顶

下一篇: 中国能建葛洲坝一公司参建的大渡河金川水电

  • 您可能感兴趣
