国家能源集团大渡河枕头坝二级水电站成功实现下闸蓄水
    次浏览 发布时间:2026-04-20    来源:   关键词:
  • 正文

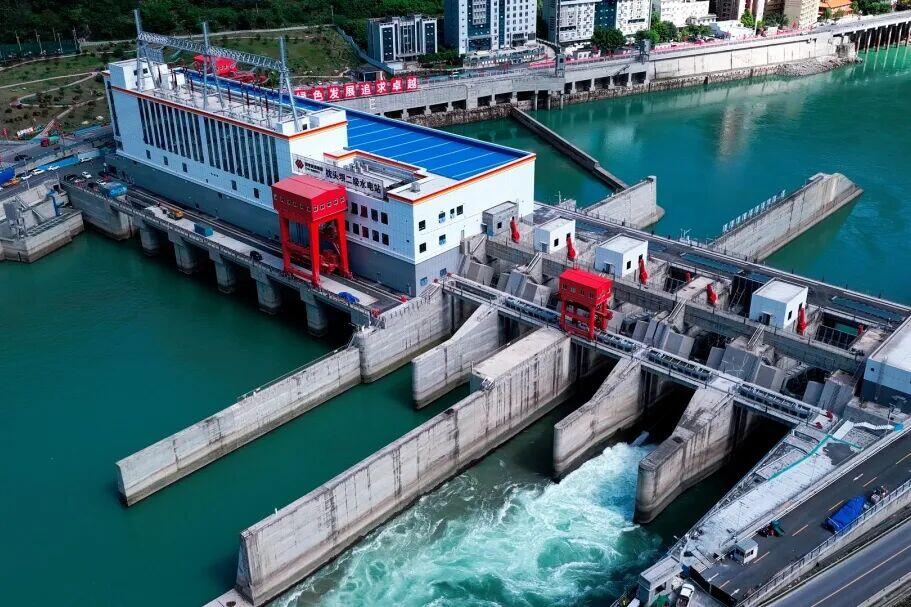

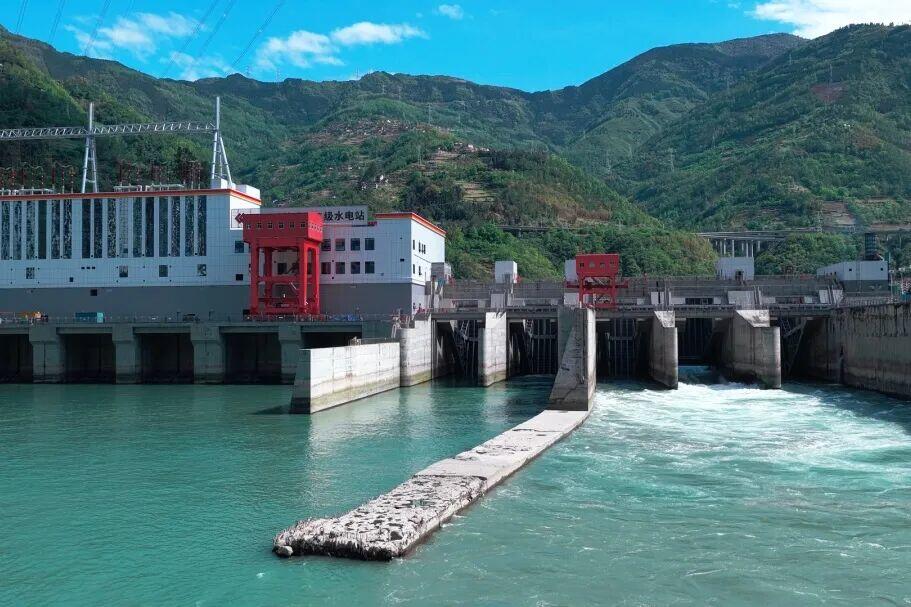

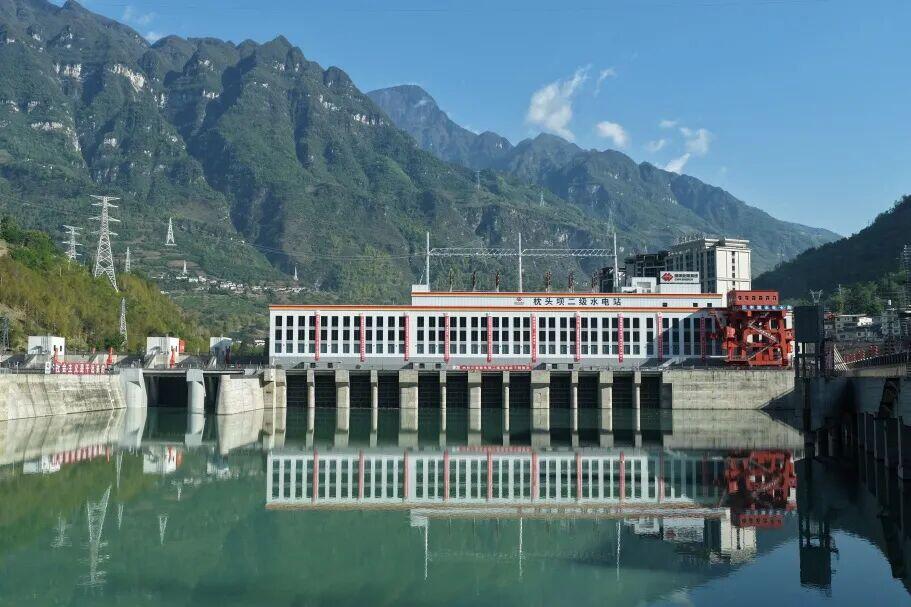

4月17日,国家能源集团大渡河枕头坝二级水电站成功实现下闸蓄水,工程正式转入蓄水阶段,为首台机组投产发电奠定了坚实基础。

枕头坝二级水电站是大渡河干流调整规划的第22级电站,位于乐山市金口河区,是乐山市“挂图作战”重点项目。电站设计装机容量300兆瓦,建成投产后,年均可输送清洁电能约15.03亿千瓦时。

2021年10月工程开工建设以来,枕沙分公司深入践行“社会主义是干出来的”伟大号召,以新发展理念统筹工程全局,充分发挥业主主导作用,全力推进工程建设,重大节点目标按期实现。2023年3月30日完成二期截流,2024年11月大坝主体混凝土浇筑全线到顶,2025年3月机组进水口闸门下闸、基坑破堰进水,2025年5月完成首台机组定转子吊装,2025年9月500千伏送出工程全线贯通。

建设期间,枕沙分公司坚持以科技创新赋能工程建设,大力培育新质生产力,全力打造精品工程、绿色工程。项目创新应用复杂地质条件2米级超厚防渗墙建造成套关键技术,开创国内大型水电项目超厚连续防渗墙施工先河;首创围堰一次性到顶后施工防渗墙方案,大幅提升工程建设效率,为工程二期截流后安全度汛奠定坚实基础;泄洪闸安装采用门槽直埋技术,较传统工艺节约直线工期近60天。

截至目前,枕头坝二级水电站厂坝主体结构浇筑已完成,5台水轮发电机组安装及无水调试工作均已就绪。随着蓄水工作稳步推进,电站建成投运后将有力支撑四川能源结构优化与新型能源体系构建,对助力国家“双碳”战略目标实现具有重要推动作用。
