3月23日,东西关水电站顺利完成3号机组C级检修工作。检修历时25天,严格按照计划于2月27日开工、3月23日竣工,各项工作均按标准落地,机组成功恢复投运,设备评级从二类提升至一类,为电站安全稳定运行筑牢保障。

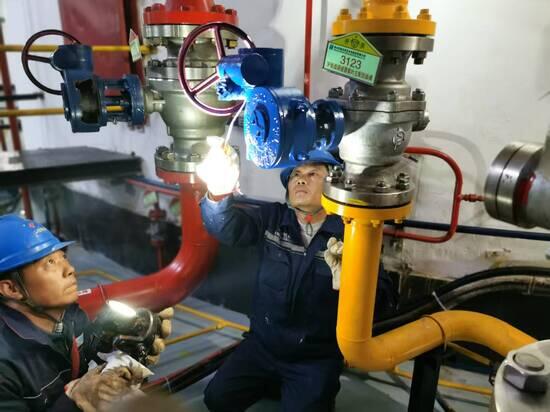

本次检修紧扣“应修必修,修必修好”原则,完成标准、专项处理、技术监督等295项既定检修项目,所有H点、W点验收合格率100%。检修中精准消除水导轴承冷却器漏水、励磁系统设备超期、管路接头渗油等7项重大设备缺陷,通过更换冷却器、更新线缆、加装阀门等措施彻底解决设备隐患;同时完成计算机监控系统国产化、励磁系统两大技术改造,实现监控系统华能睿渥国产化落地。新励磁系统满足最新规范,提升了机组操作便捷性与运行可靠性。

检修过程中,项目部严格落实安全、质量、进度全流程管控,执行三级验收、旁站监督制度,开展入场三级安全教育,特种作业规范审批,实现人身、设备、火灾等零事故,工作票、操作票合格率100%。同步完成设备防腐、油水处理、仪表校验等附属工作,修后机组各轴承温度、定子温升值显著降低,24小时带负荷试运行各项指标均达标准。

此次检修的圆满完成,有效提升了东西关电站3号机组设备健康水平,优化了机组技术经济指标,为东西关水电站后续电力生产和航运保障奠定了坚实的设备基础。
