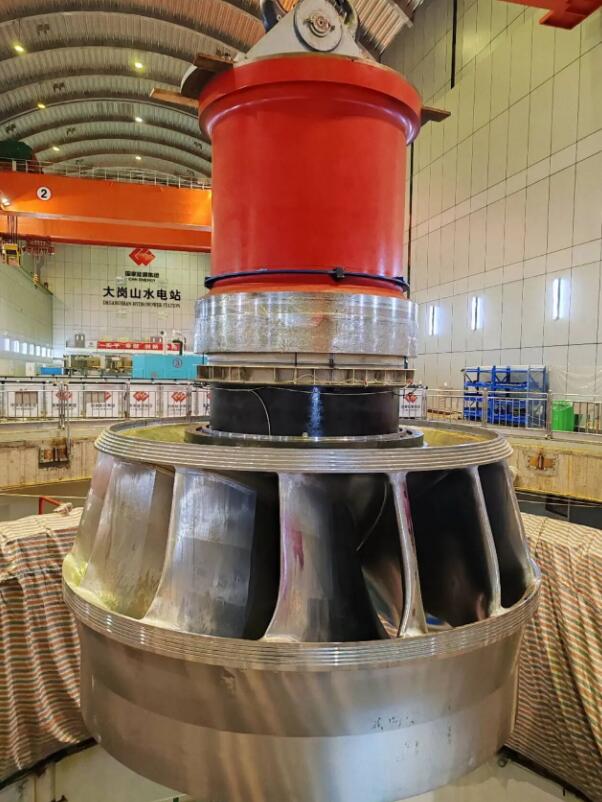

1月7日,大岗山水电站2号机组转轮吊装就位,标志着大渡河流域年度检修首台A修机组进入回装阶段。

大岗山水电站机组转轮直径7.146米,转轮总高3.85米,转轮重188吨。转轮是水轮发电机的核心部件,主要作用是将水流的动能和势能转化为机械能,驱动发电机旋转发电。

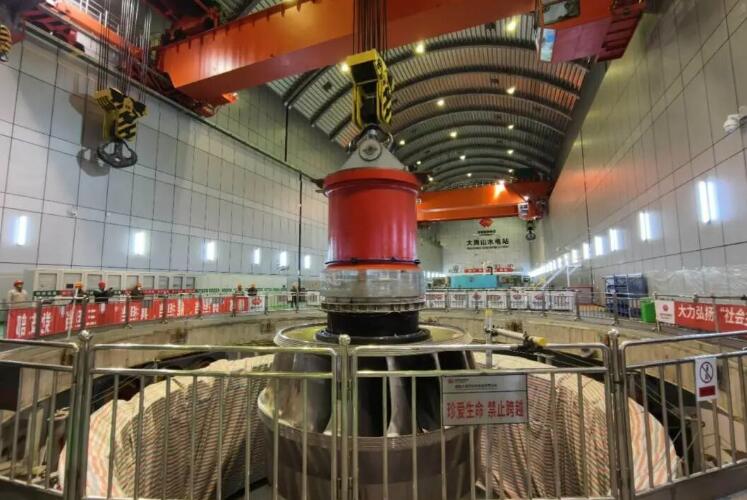

转轮吊装作业是机组A修中难度高、牵涉面广、安全风险突出的核心工序,为保证回装“第一吊”顺利开局,大岗山检修项目部进行了充分的准备工作,认真学习和落实吊装方案,对部件及吊具进行了全面检查,整个吊装过程管理有序、现场安全可控、司机吊运平稳、指挥精准到位,各工种密切配合,历时约1小时,转轮顺利吊装到位。

大岗山水电站2号机组自2025年11月10日A修启动以来,大岗山检修项目部合理分配人力资源,积极应对检修项目中的痛点和难点问题,陆续开展了转轮修复、导叶返厂修复、导叶轴套更换、空冷更换、圆筒阀接力器分解检修、定子槽电位超标处理以及发电机及其附属设备试验等重点项目,对各受损或缺陷设备进行了修复和更换。随着转轮顺利回装,后续的回装工作也将迅速铺开,全体检修人员正以饱满的热情全力推进各项工作,向着机组按期并网发电的目标全力冲刺。
