突发!投资缩减,新建10km输氢管道!这个氢储能项目发生重大变更
    次浏览 发布时间:2026-05-09    来源:氢能汇   关键词:独立储能,氢燃料电池,氢储能系统,
  • 正文

能源圈获悉,5月7日,内蒙古氢电科技有限公司达拉特旗电网侧(增量配网)独立储能示范项目变更获批,本次重新备案,该项目在投资额及项目建设规模内容上均进行了显著调整。

项目总投资由19480.91万元缩减至15333.2万元,储能总容量由8MW/72MWh缩减至2MW/4MWh;氢燃料电池由配置8套1MW发电系统减少为2套1MW发电系统;储氢系统最大工作压力由3.2兆帕降低至1.6兆帕,储氢规模相应缩小;储氢罐由配置4个减少为3个。

同时,新增建设纯氢输氢管道约10km,年输氢能力约4000吨,服务于达拉特经济开发区化工、冶金、建材、天然气掺氢、气体公司、加氢站等工业用户。

具体来看:

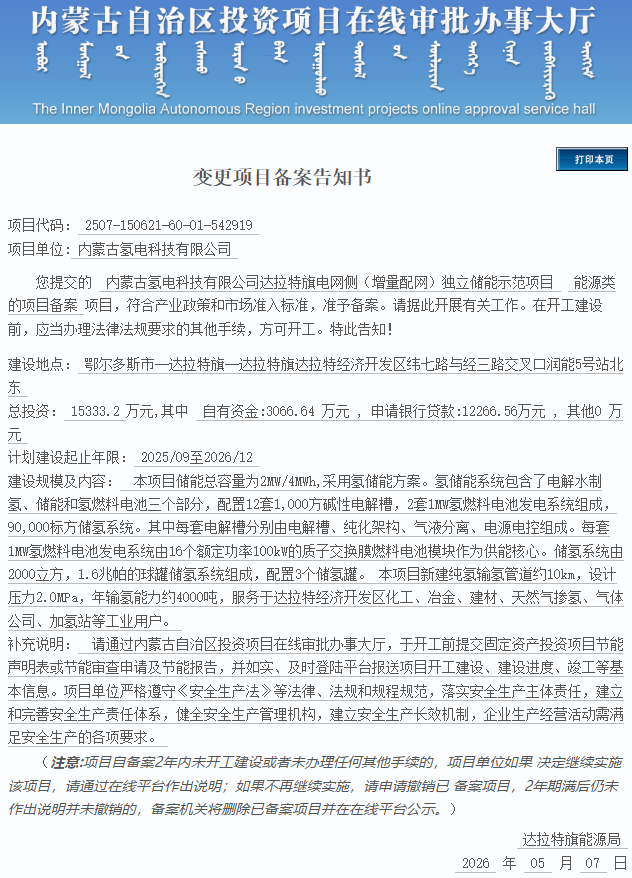

变更后,该项目位于鄂尔多斯市--达拉特旗--达拉特旗达拉特经济开发区纬七路与经三路交叉口润能5号站北东,项目单位为内蒙古氢电科技有限公司,总投资15333.2万元。

建设规模及内容:本项目储能总容量为2MW/4MWh,采用氢储能方案。氢储能系统包含了电解水制氢、储能和氢燃料电池三个部分,配置12套1,000方碱性电解槽,2套1MW氢燃料电池发电系统组成,90,000标方储氢系统。其中每套电解槽分别由电解槽、纯化架构、气液分离、电源电控组成。每套1MW氢燃料电池发电系统由16个额定功率100kW的质子交换膜燃料电池模块作为供能核心。储氢系统由2000立方,1.6兆帕的球罐储氢系统组成,配置3个储氢罐。

本项目新建纯氢输氢管道约10km,设计压力2.0MPa,年输氢能力约4000吨,服务于达拉特经济开发区化工、冶金、建材、天然气掺氢、气体公司、加氢站等工业用户。

计划建设起止年限:2025/09至2026/12。

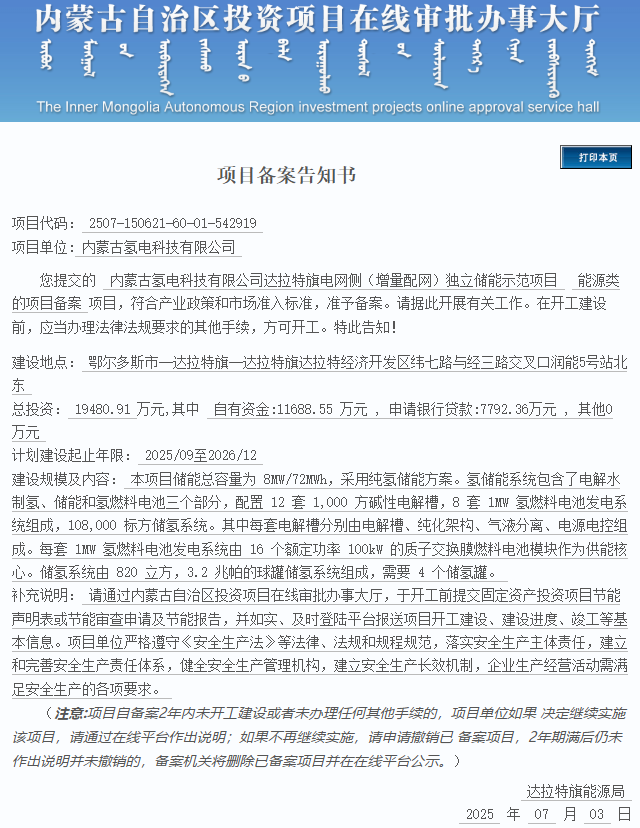

变更前,内蒙古氢电科技有限公司达拉特旗电网侧(增量配网)独立储能示范项目总投资19480.91万元。

项目储能总容量为8MW/72MWh,采用纯氢储能方案。氢储能系统包含了电解水制氢、储能和氢燃料电池三个部分,配置12套1,000方碱性电解槽,8套1MW氢燃料电池发电系统组成,108,000标方储氢系统。其中每套电解槽分别由电解槽、纯化架构、气液分离、电源电控组成。每套1MW氢燃料电池发电系统由16个额定功率100kW的质子交换膜燃料电池模块作为供能核心。储氢系统由820立方,3.2兆帕的球罐储氢系统组成,需要4个储氢罐。

来源:内蒙古自治区投资项目在线审批办事大厅

资讯来源:氢能汇
