2.14GW!广东江门市2025年重点建设7个风电项目
    次浏览 发布时间:2025-04-17    来源:<ahref="http://www.jiangmen.gov.cn/bmpd/jmsfzhggj/gggs/content/post_3255154.html"target="_blank">江门市发展和改革局</a>   关键词:氢能项目,新能源汽车,氢能源,
  • 正文

近日,江门市发展和改革局发布《关于下达江门市2025年重点建设项目计划的通知》。

通过梳理,广东江门市重点建设1个相关氢能项目。项目为瓴一凯旋年产300万套新能源汽车部件和氢能源及储能部件项目,总投资60800万元。

全文如下:

关于下达江门市2025年重点建设项目计划的通知

各县(市、区)人民政府,市有关单位:

《江门市2025年重点建设项目计划》业经市人民政府审定同意。2025年安排市重大建设项目563个,总投资5618亿元,年度计划投资831亿元;安排市重大预备项目138个,估算总投资2226亿元。现将计划印发给你们,请结合以下意见,认真贯彻执行。

一、全力推动超常完成投资计划。各县(市、区)、各部门落实领导牵头联系服务大项目制度,积极发挥各级重大项目指挥部与并联审批专班作用,及时协调解决项目建设问题,推动已过会招商引资项目加快落地。要常态化开展项目调度,定期到项目一线现场调研或召开专题工作协调会议,着力破解项目建设堵点卡点。年度投资亿元以上项目开展“日调度、周协调、月度赛进度”机制,计划新开工项目逐个制定审批计划,明确每个审批事项时间节点要求、责任部门,并印发实施,通过督办函、提醒函等形式,推动项目尽早开工建设,全力推动市重点项目年度投资完成率超120%,争取总量超千亿元。

二、做好重点项目要素保障。坚持“要素跟着项目走”,优先保障重点项目的用地、用海、用林、能耗、环评,畅通项目审批绿色通道,提前介入,跟踪督办,加快项目报批,确保市重点项目建设顺利推进。加强与上级主管部门的沟通衔接,全力争取国家和省要素支持,推动项目应保尽保、快批快用。

三、加强重点项目监测管理。各县(市、区)、各部门要落实市重点项目工程进度月报制度及重要进展、重大问题即时报送制度,每月30日前在江门市智慧投资项目全流程管理系统填写项目完成投资额、工程形象进度等主要信息,更新项目关键节点办理情况,上传项目最新施工现场图片,并重点梳理填写项目存在问题及建议措施。我局将加强统筹调度,重大问题及时提请市政府调度,确保问题得到高效解决。

附件:

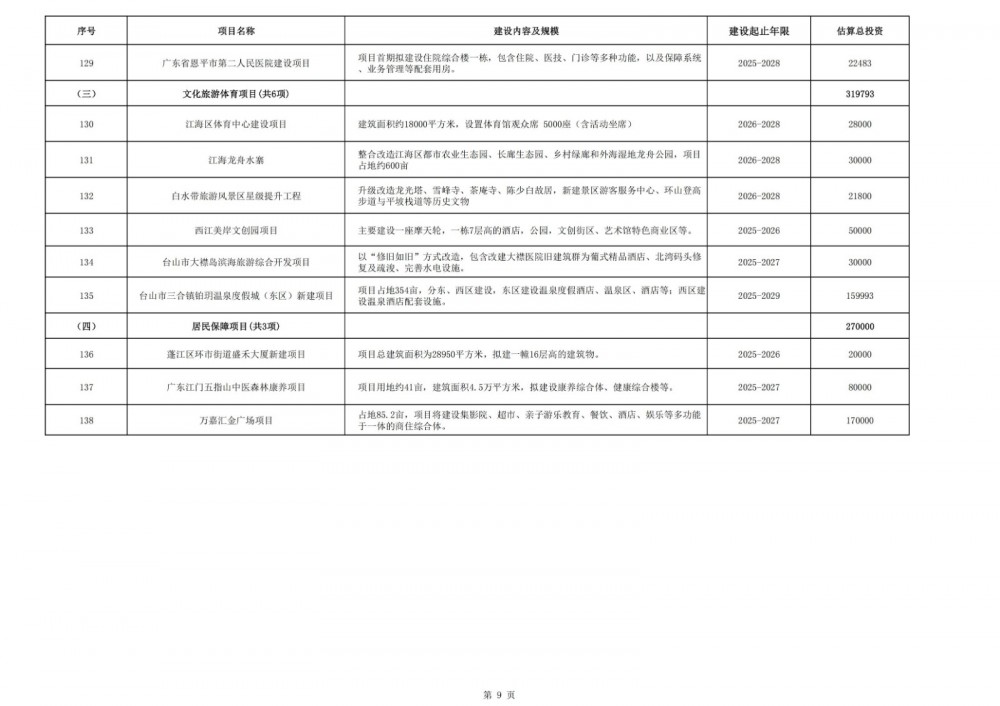

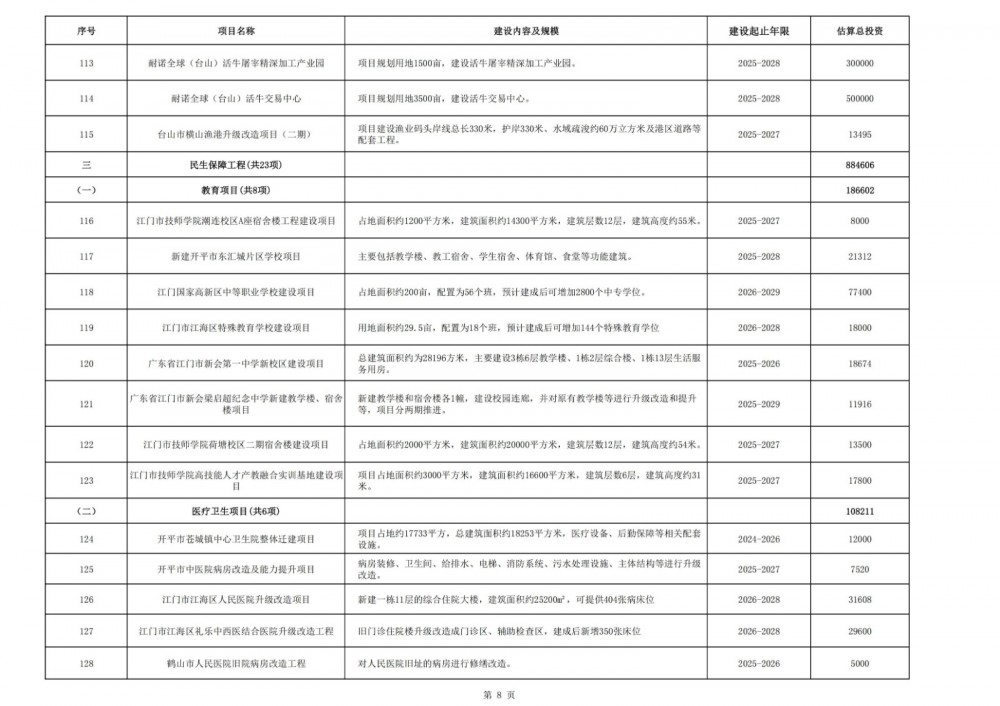

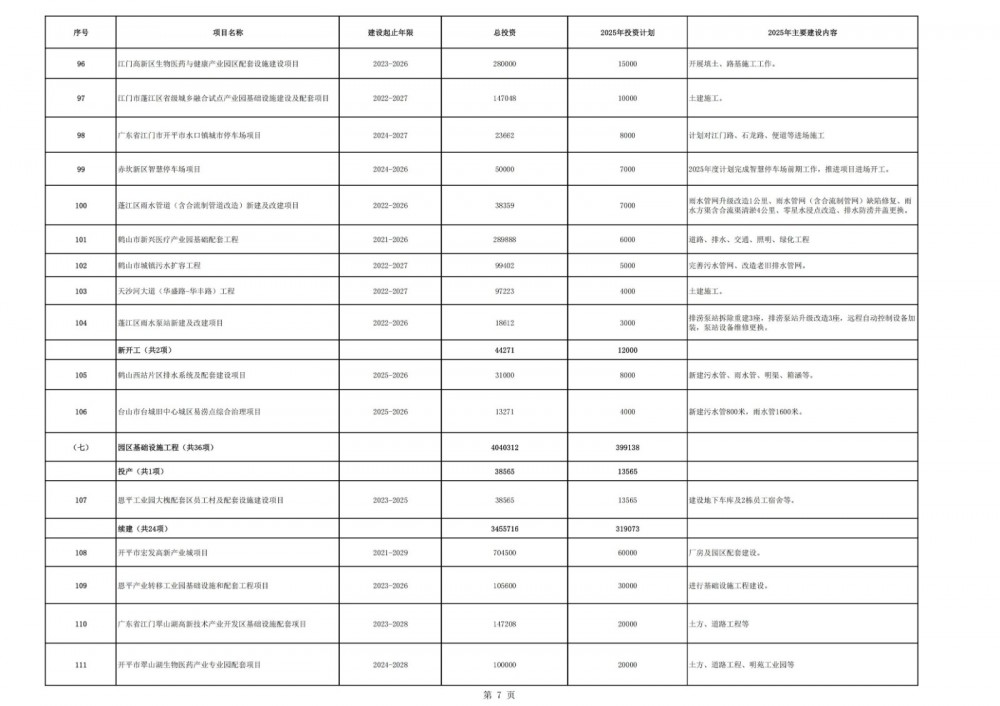

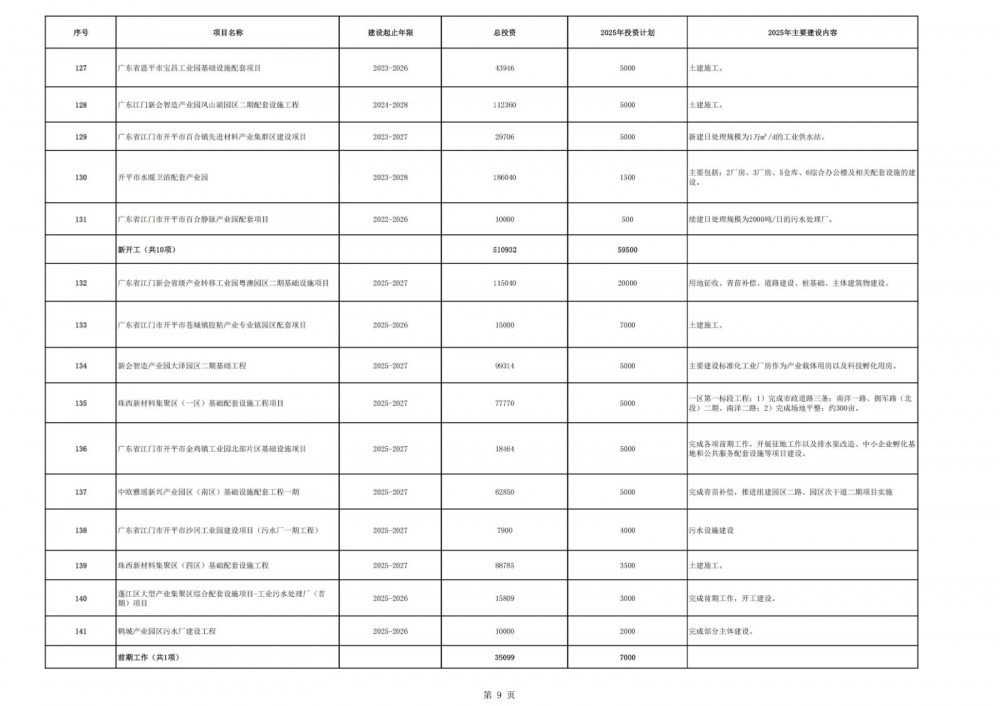

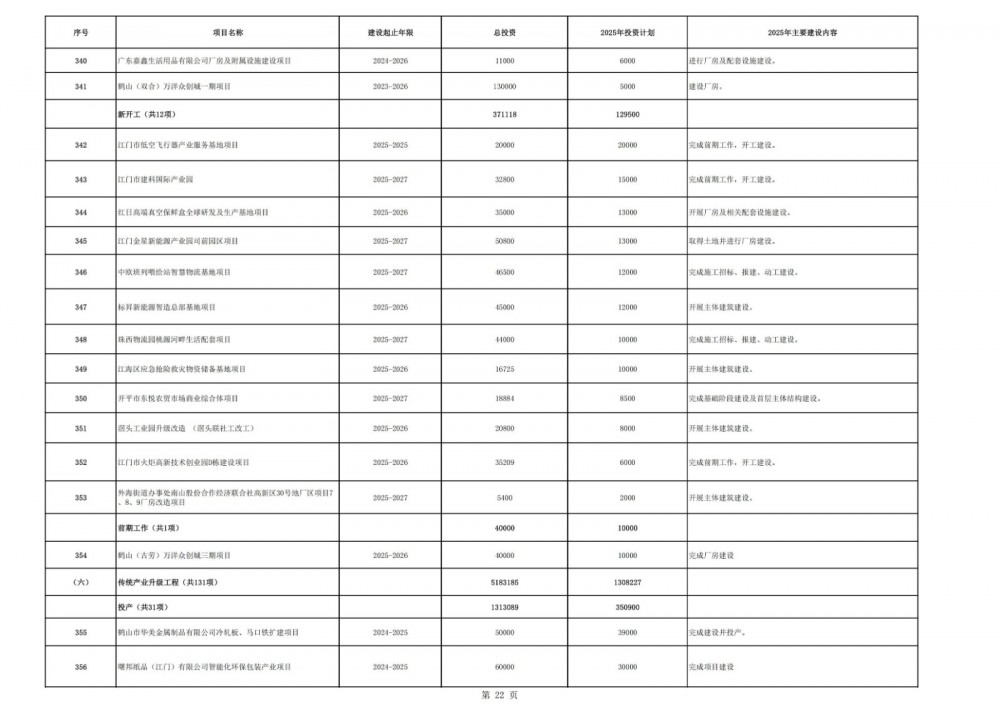

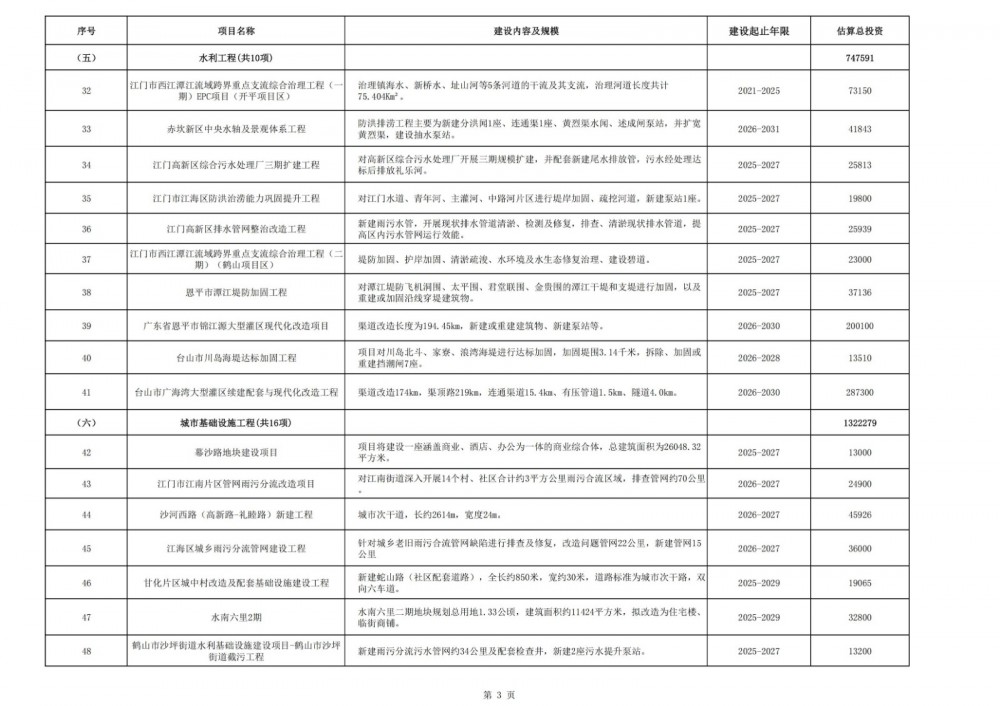

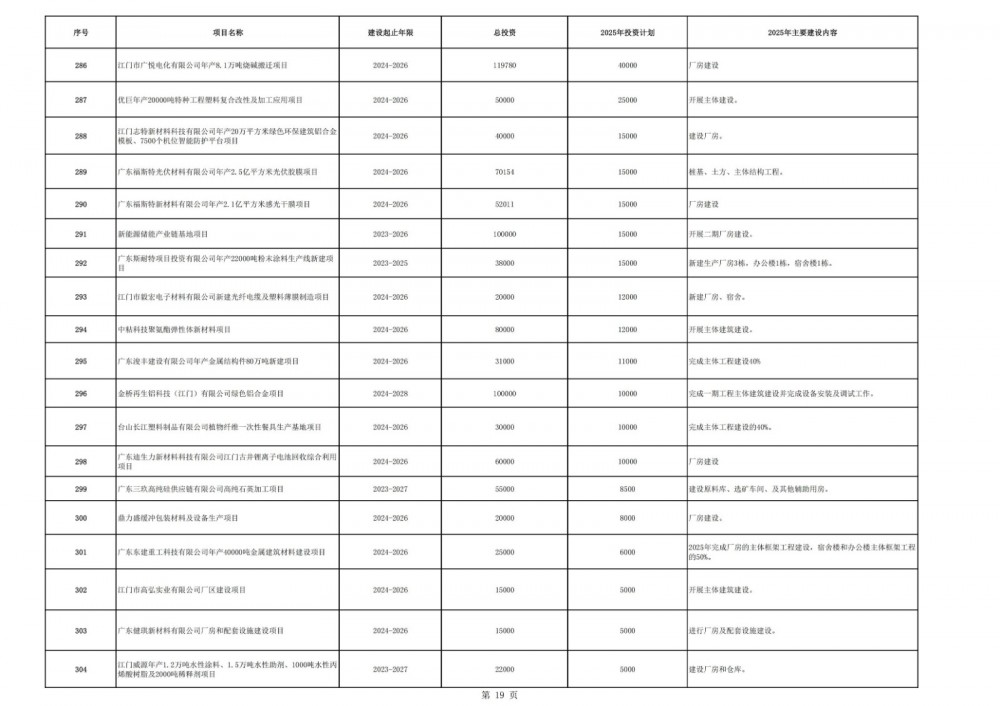

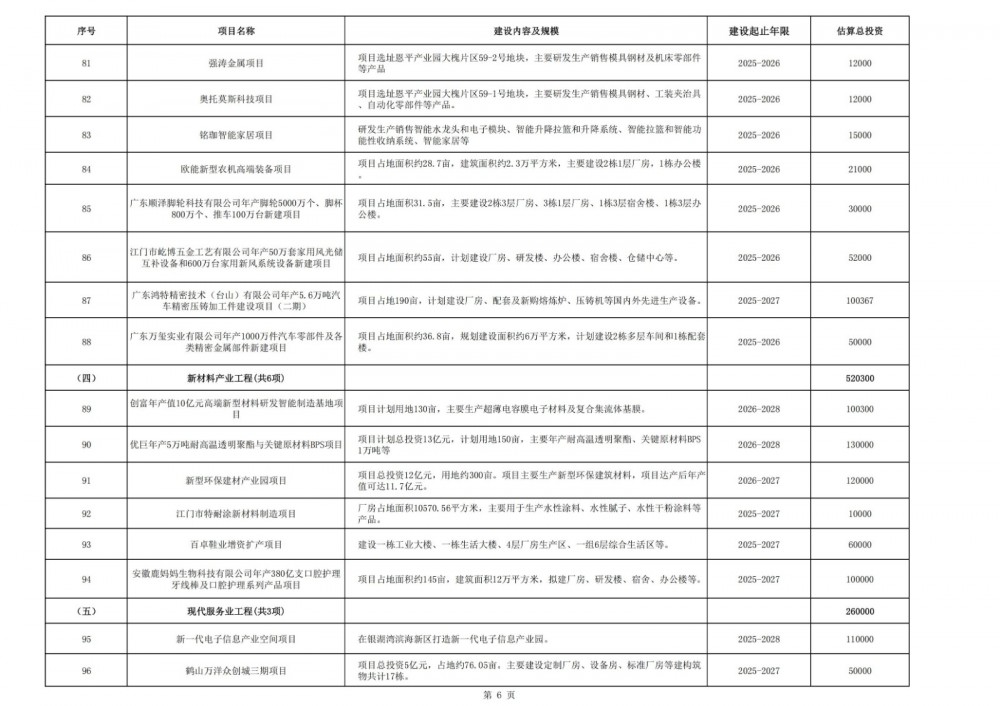

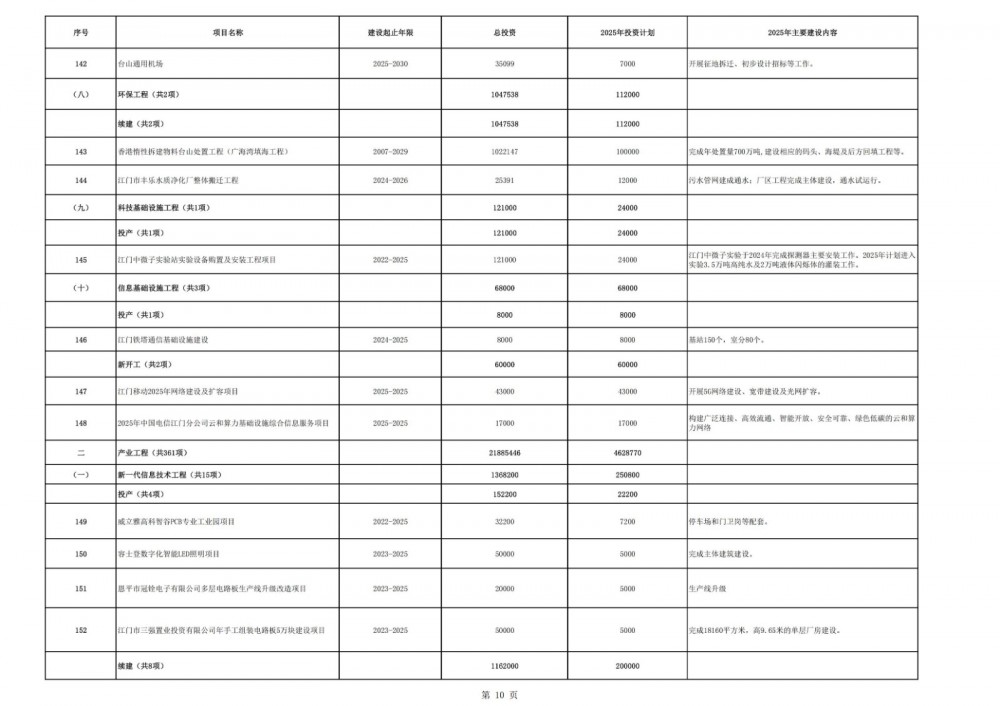

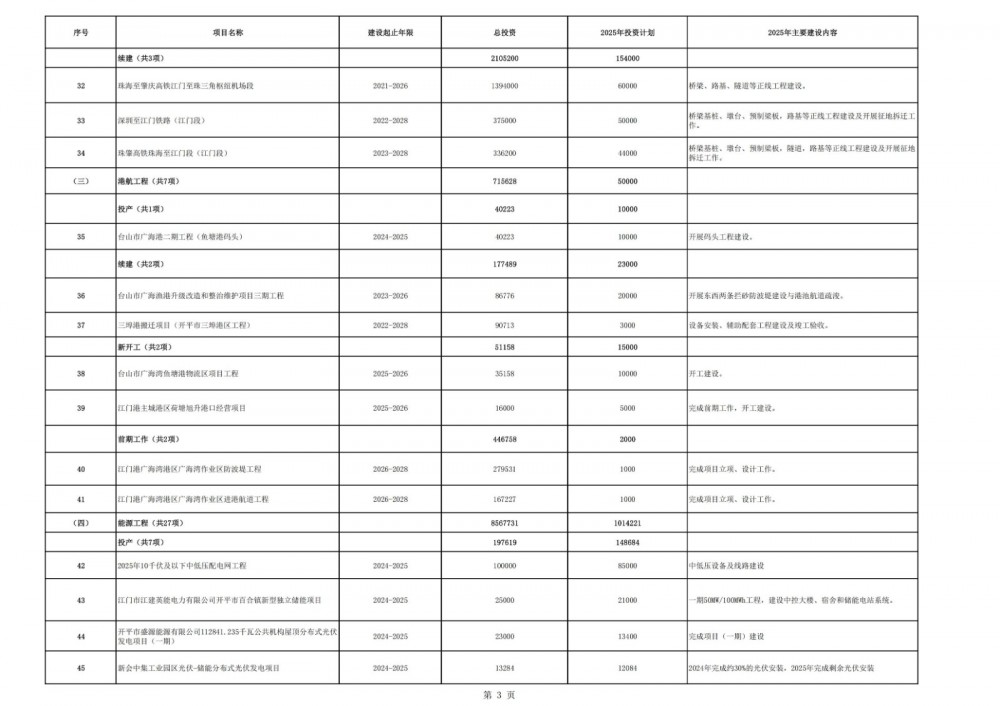

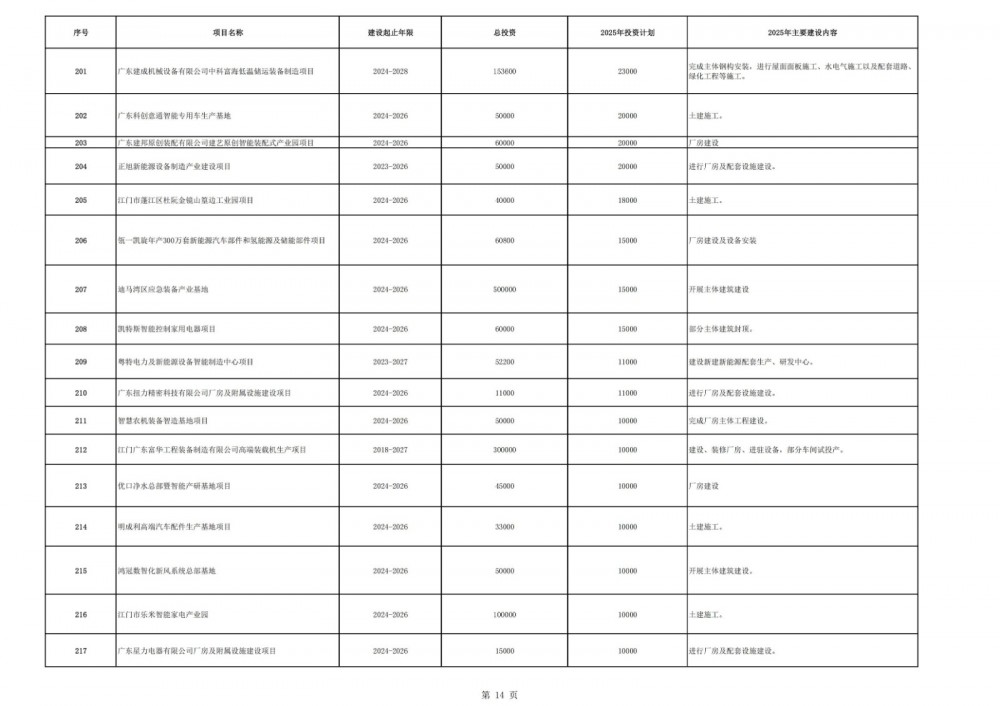

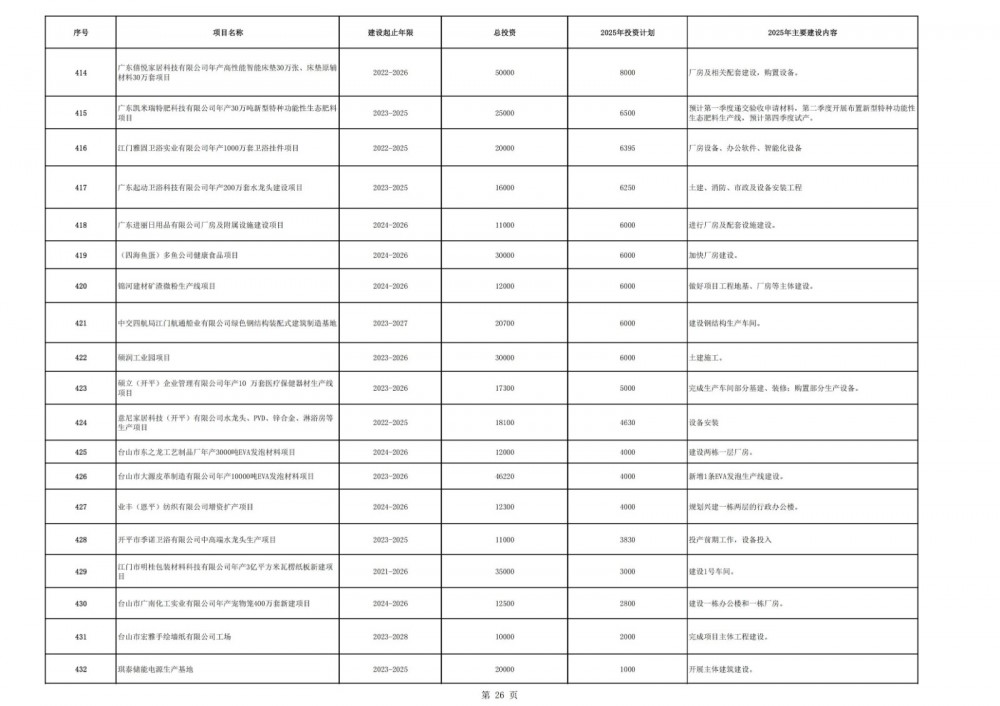

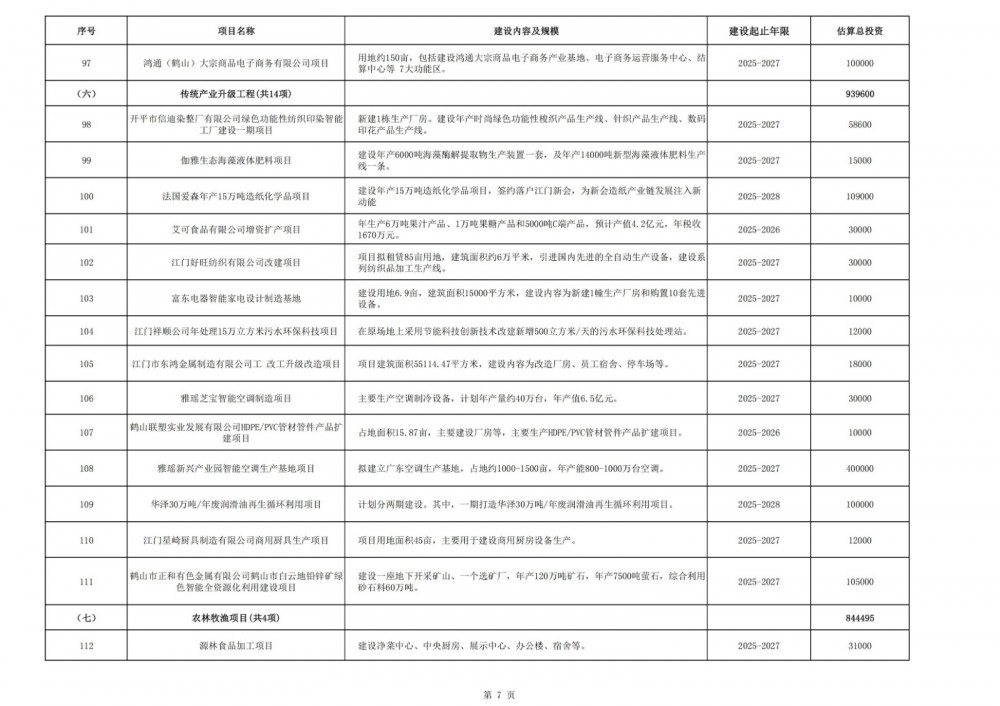

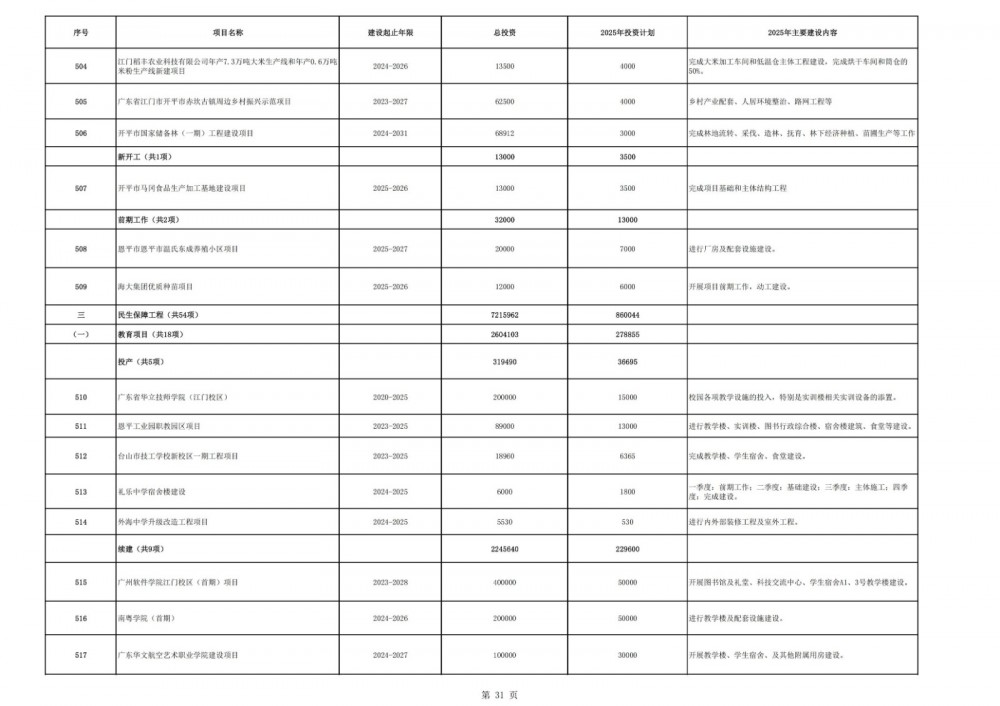

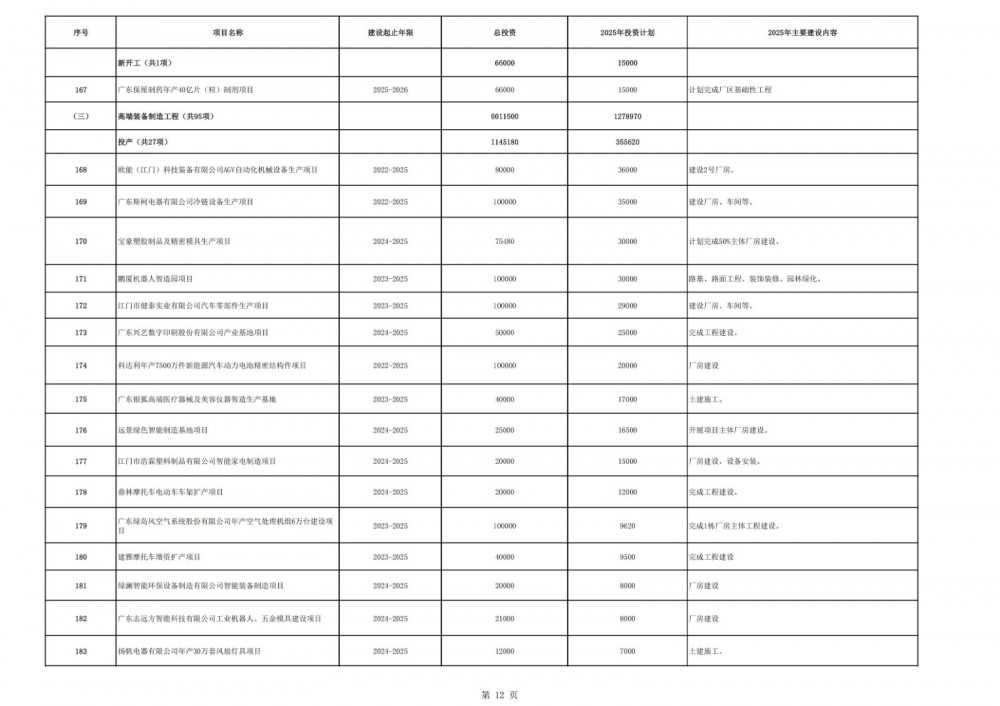

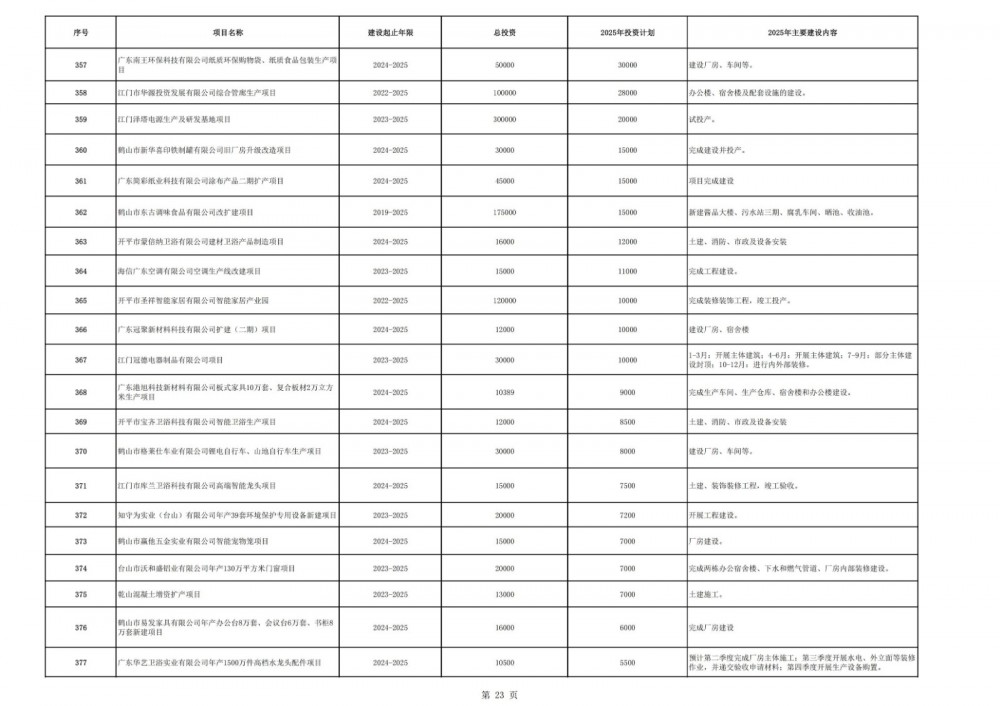

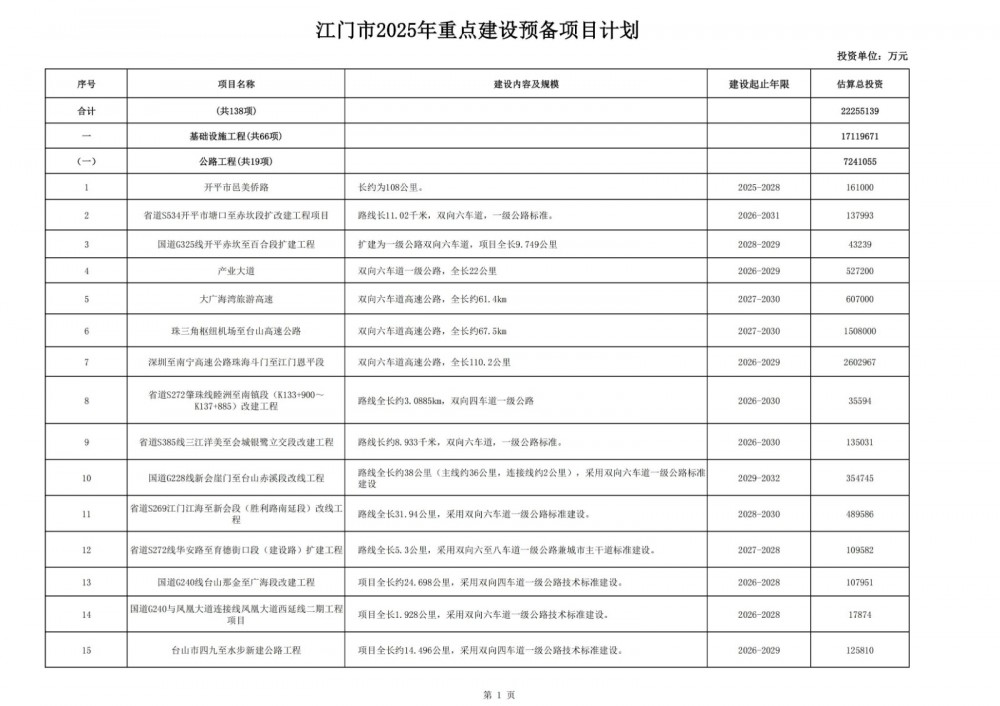

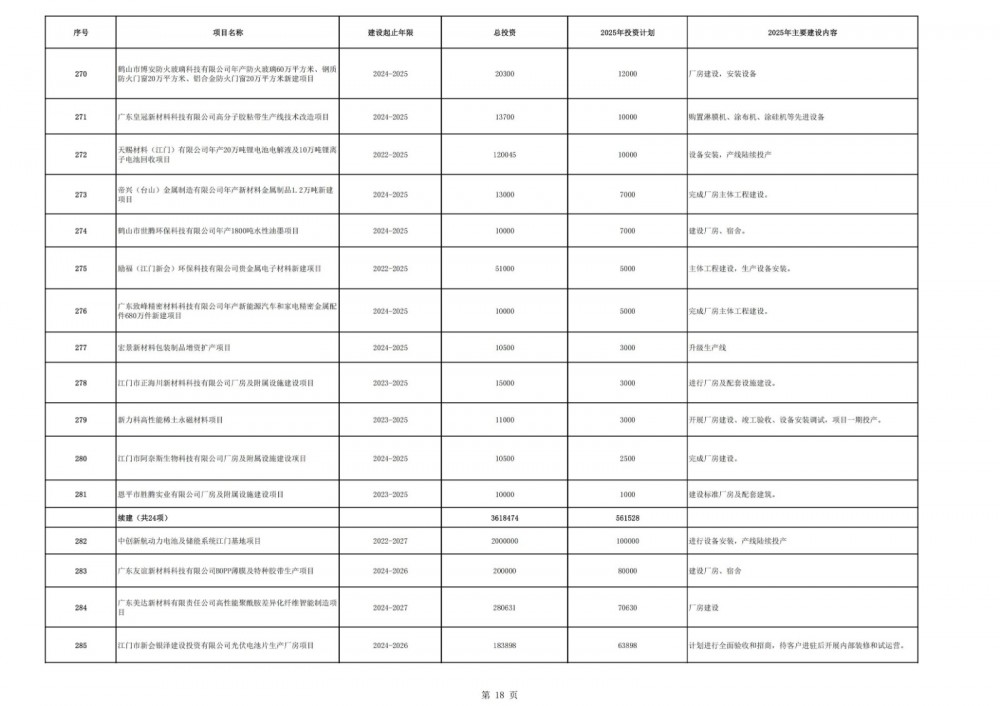

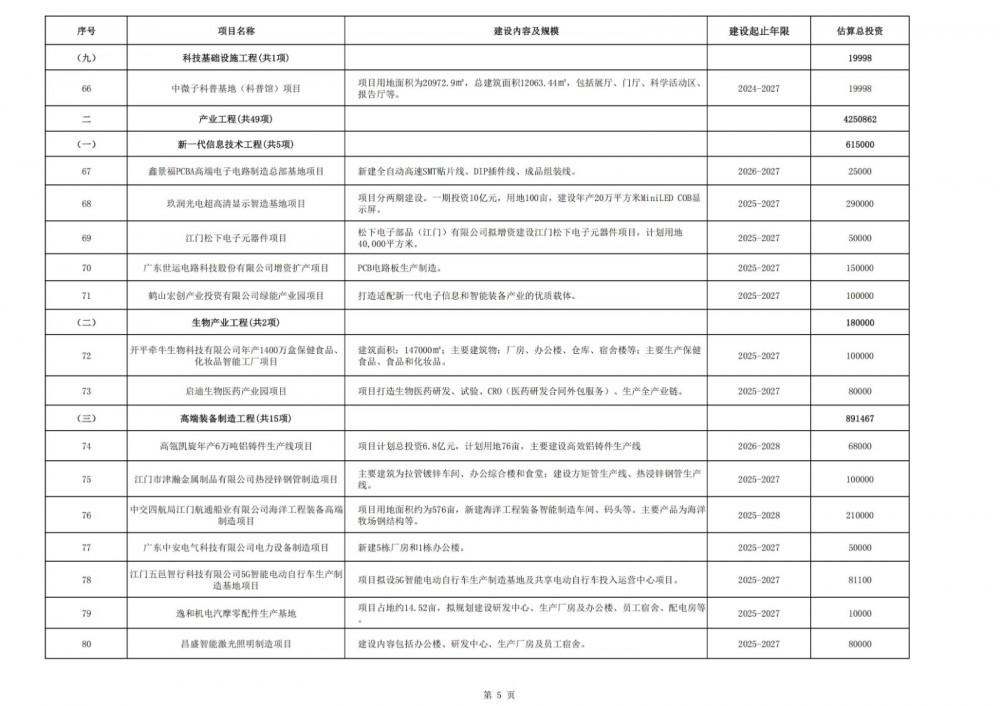

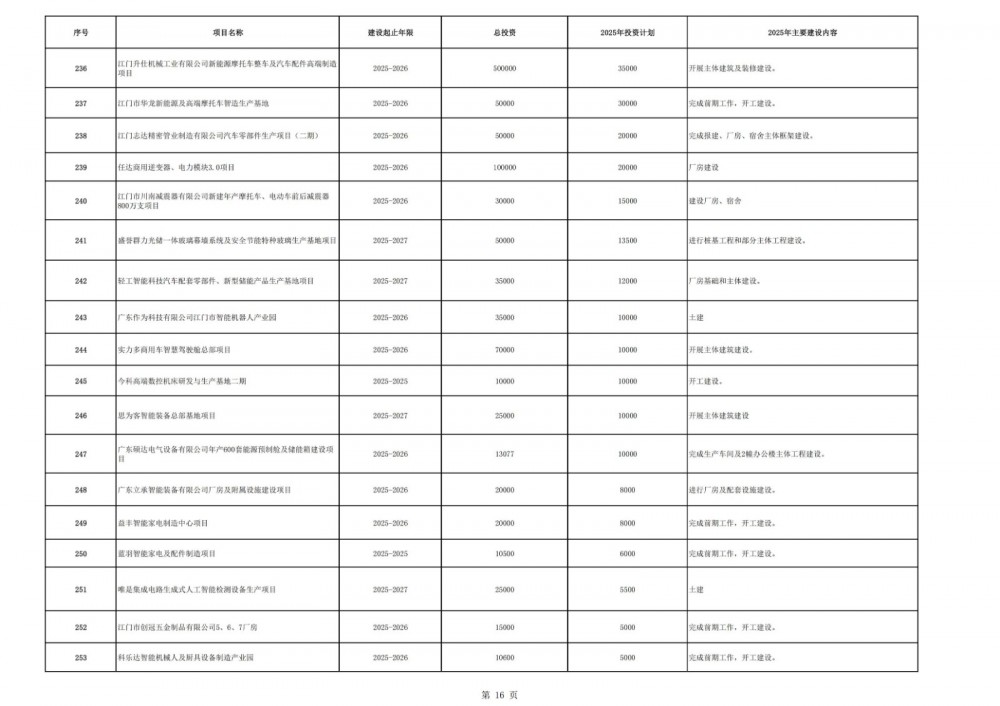

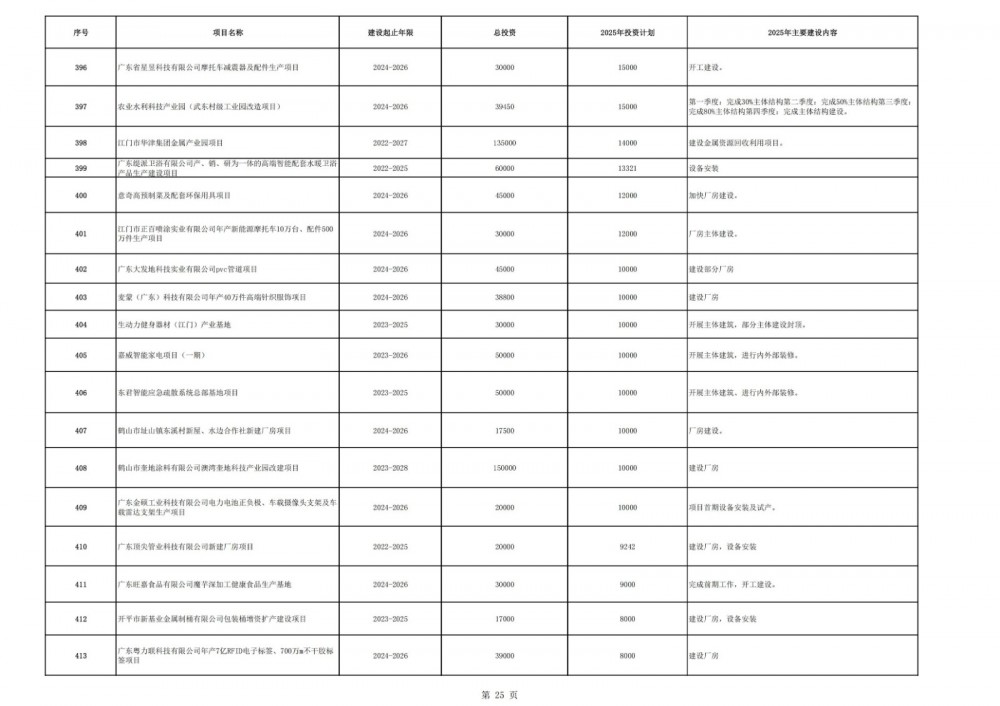

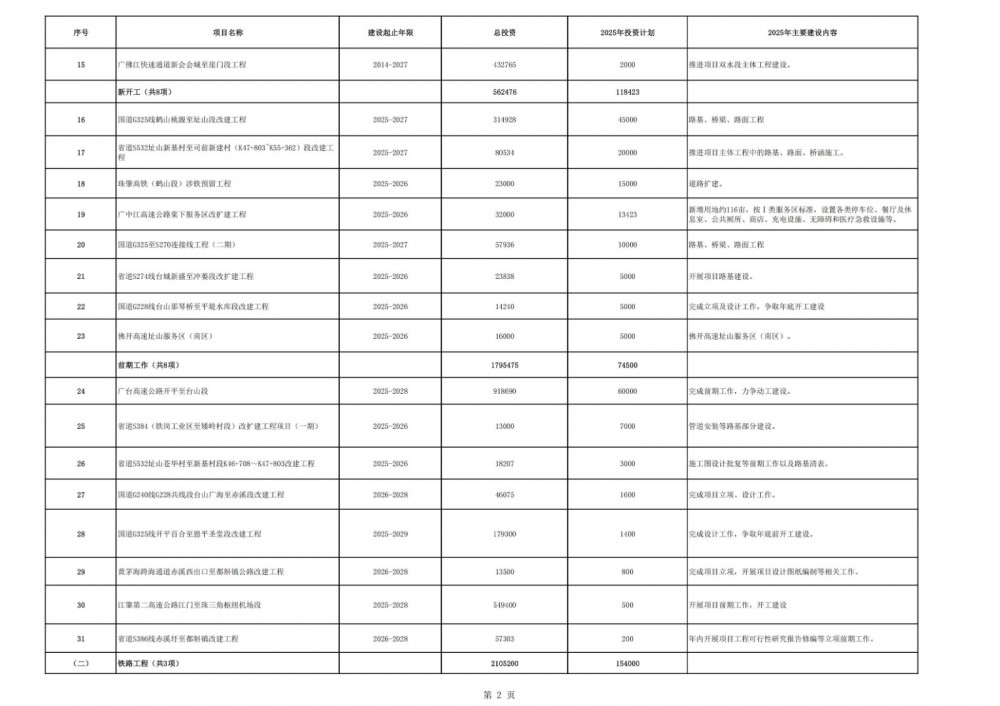

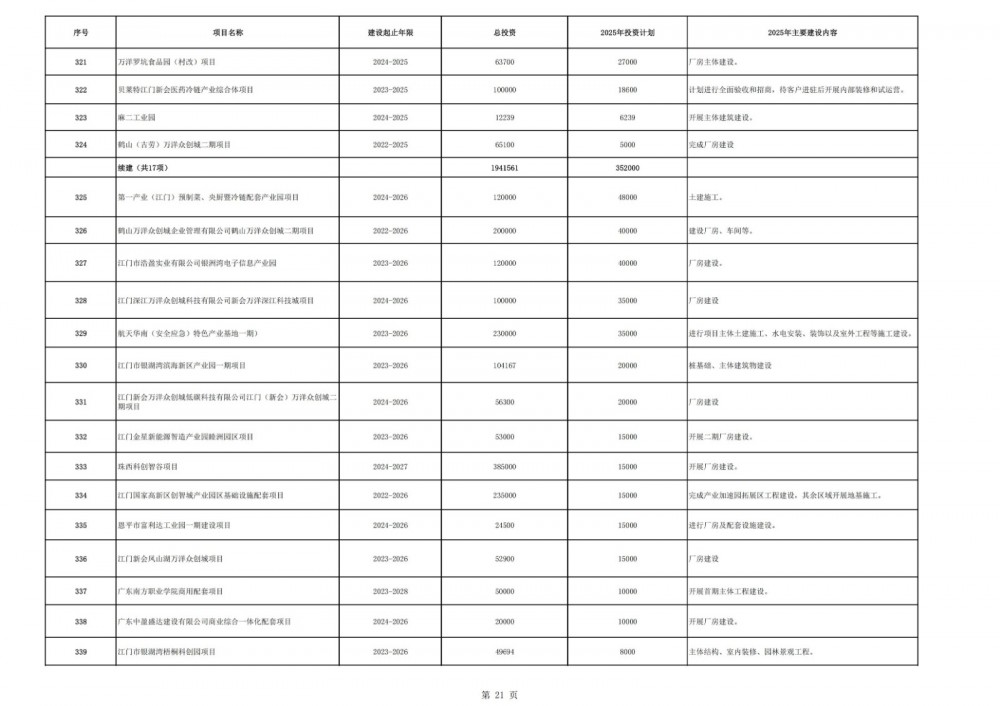

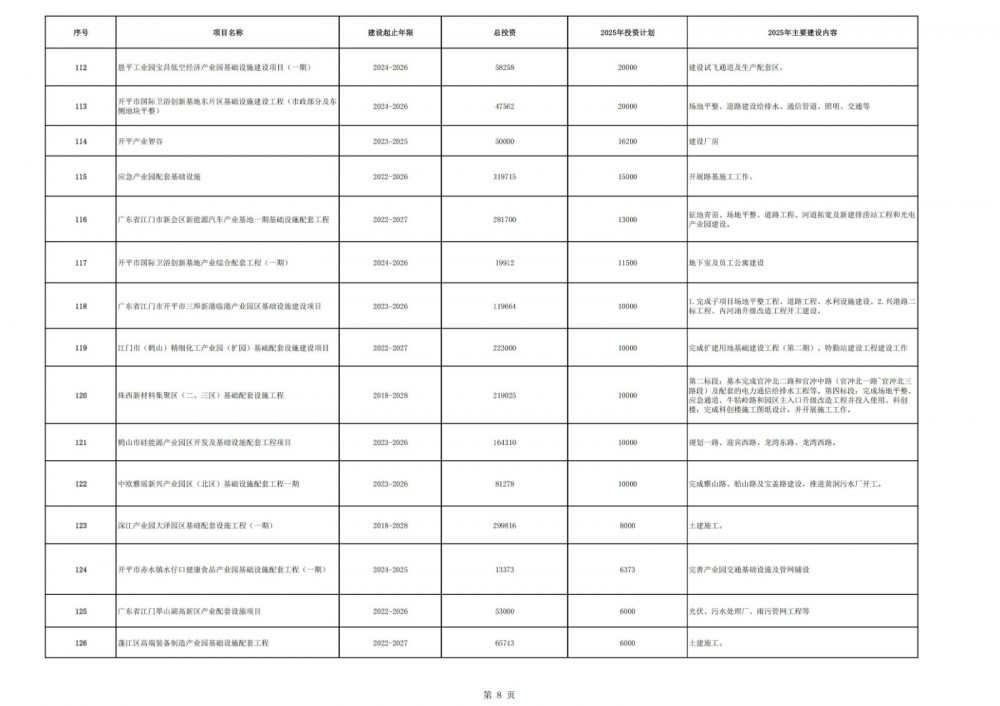

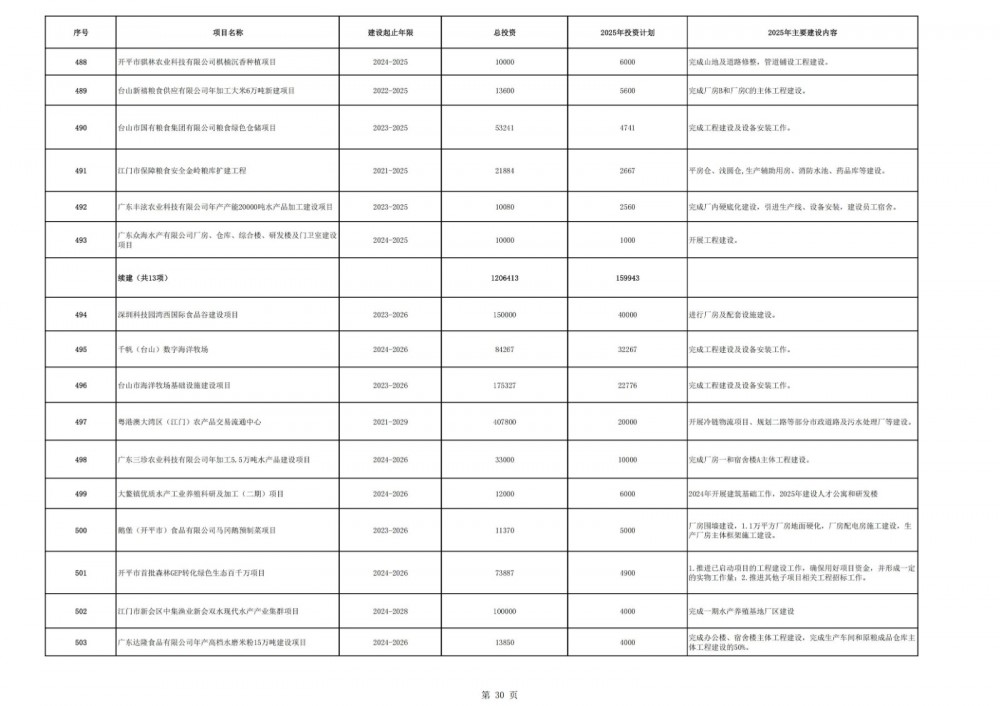

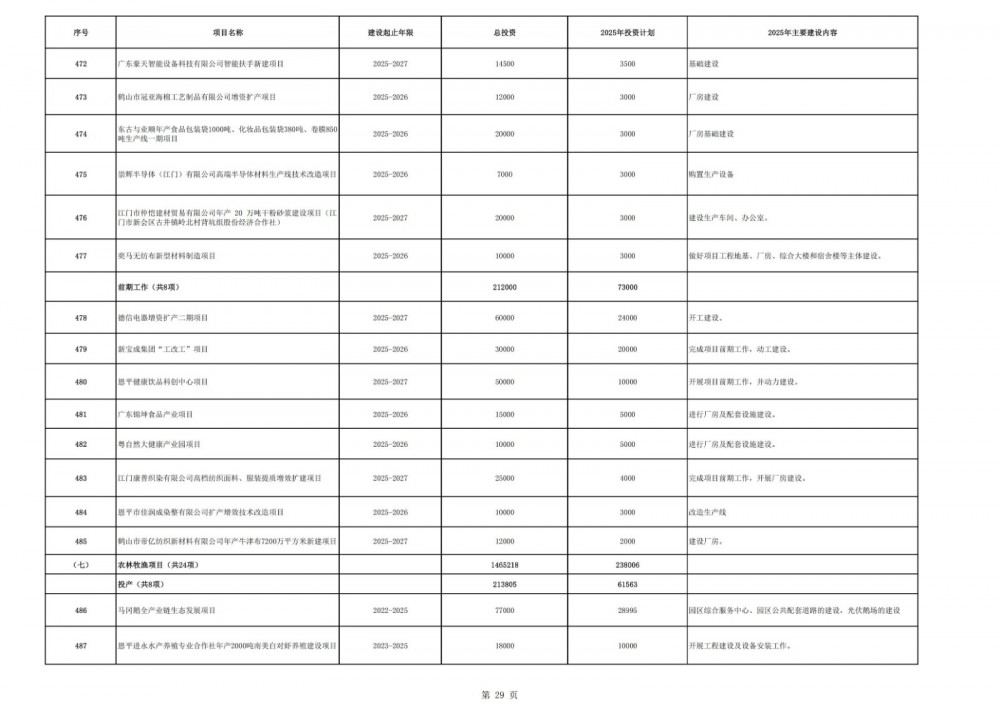

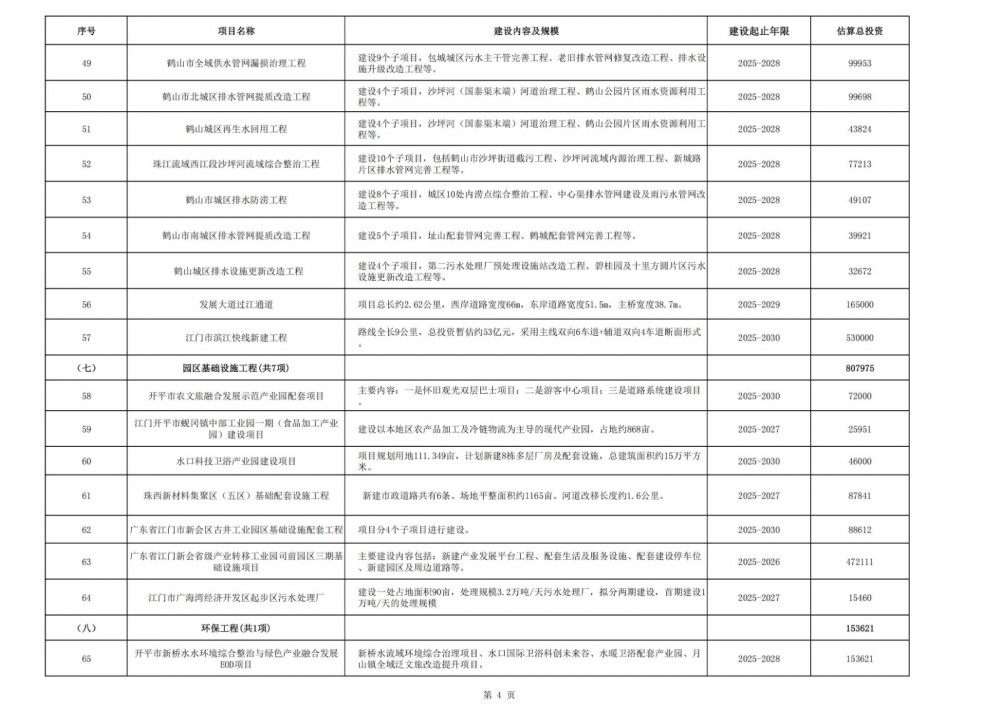

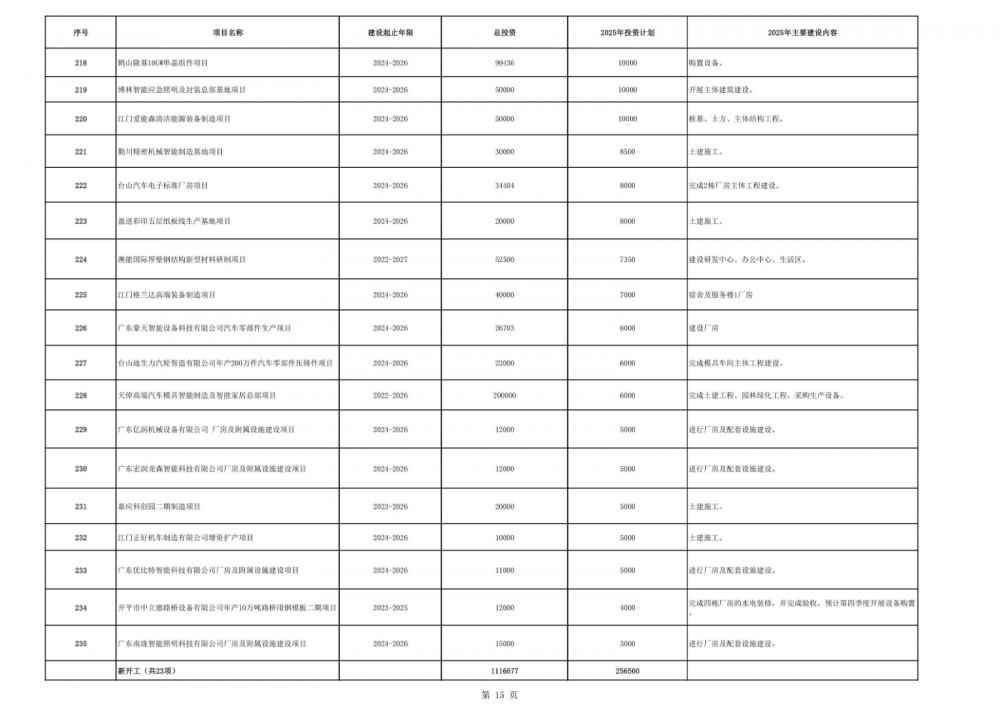

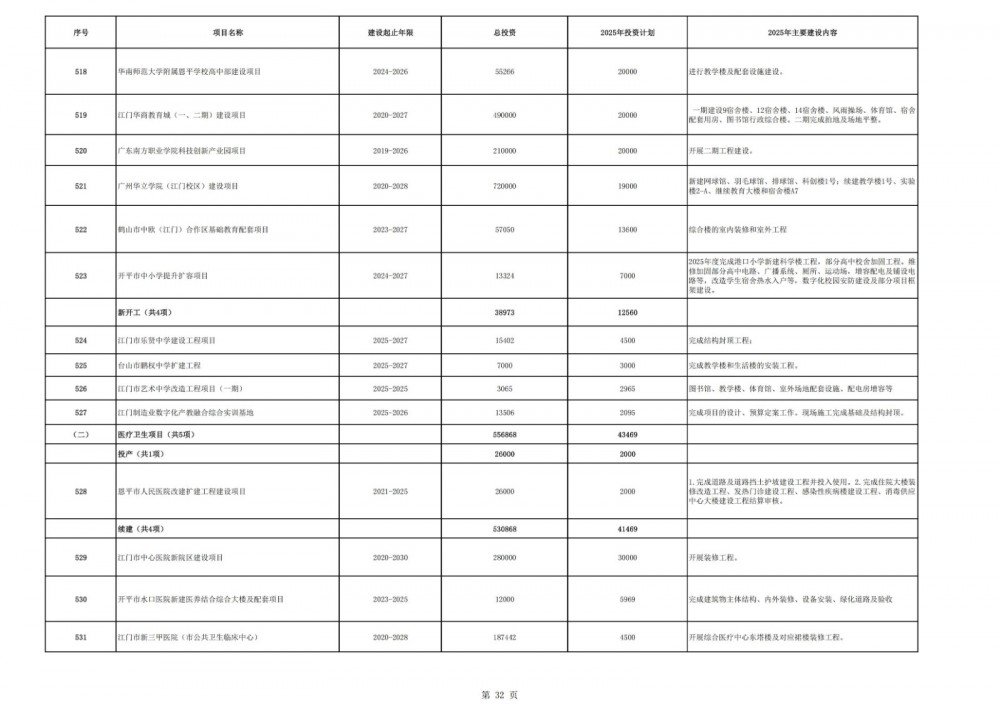

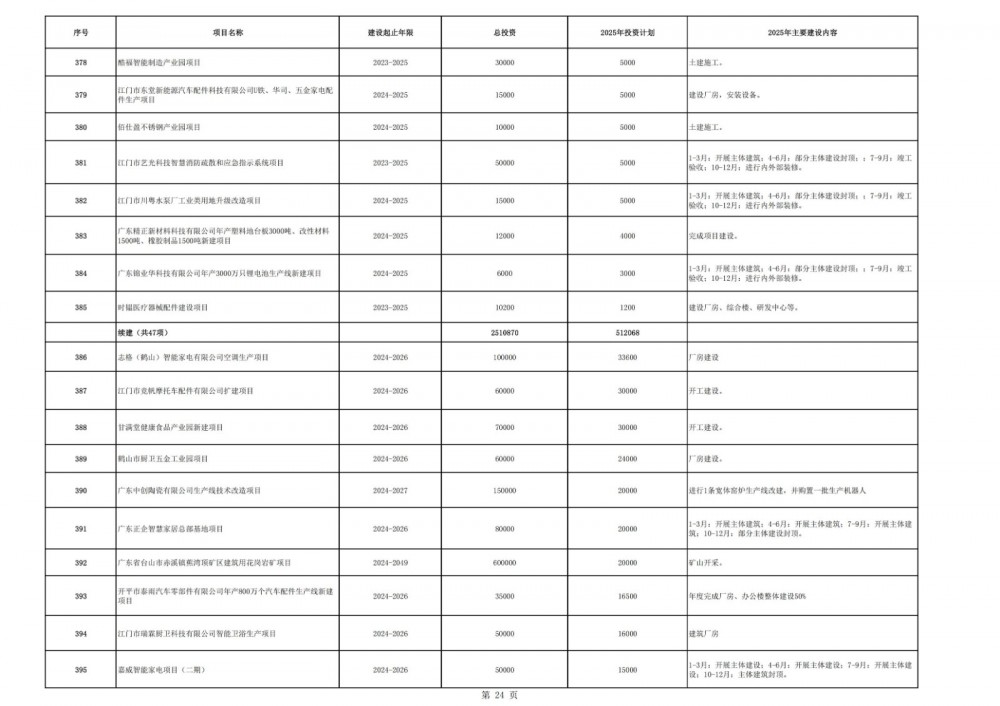

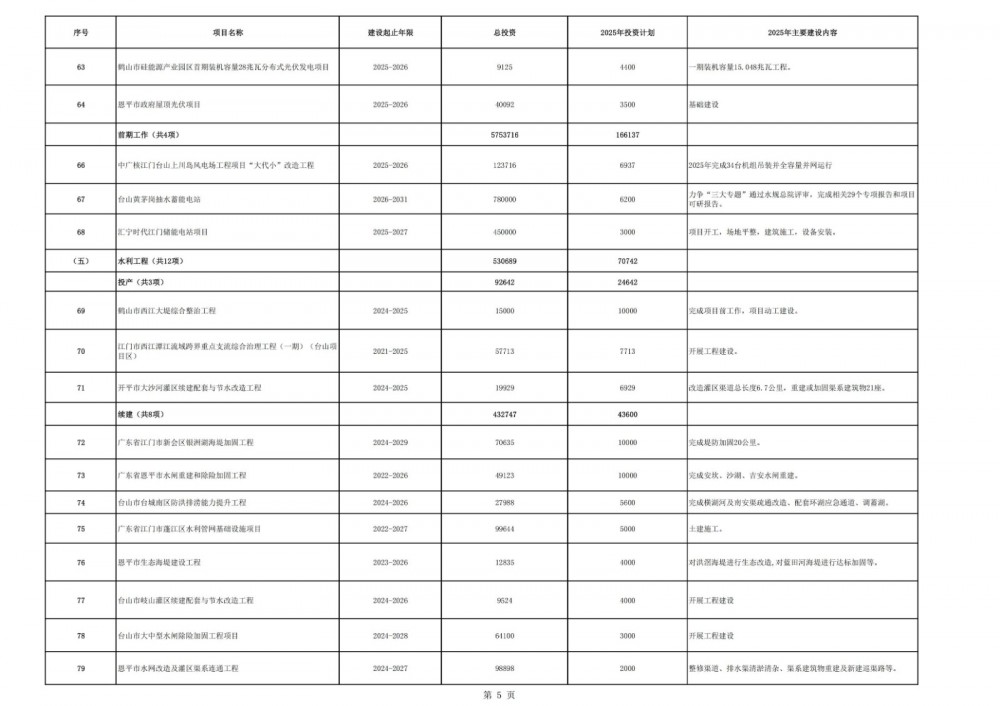

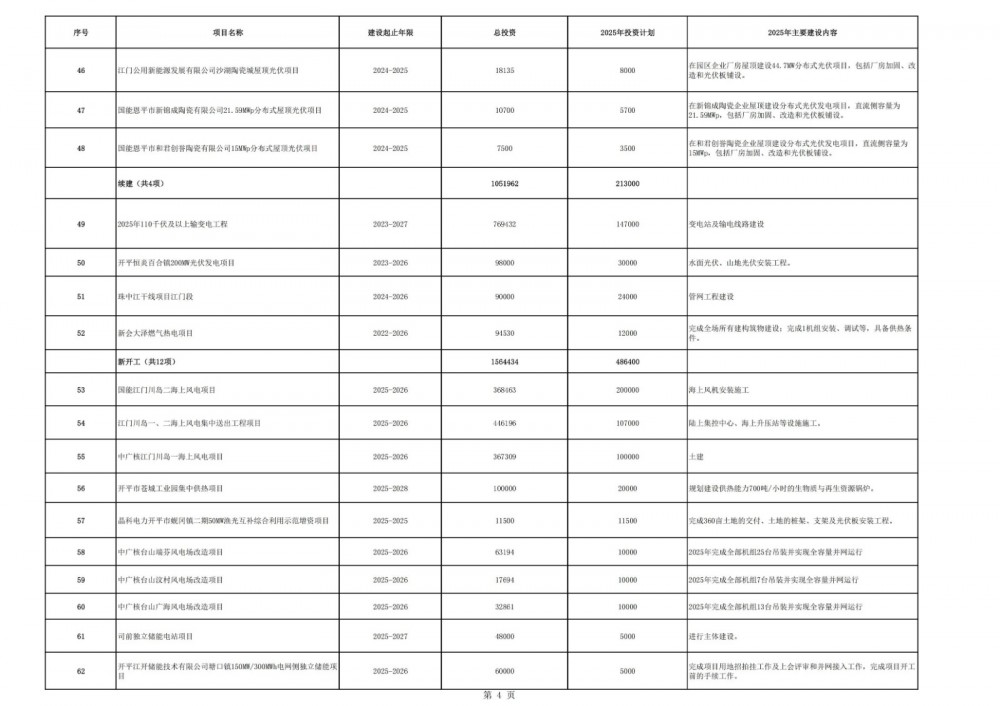

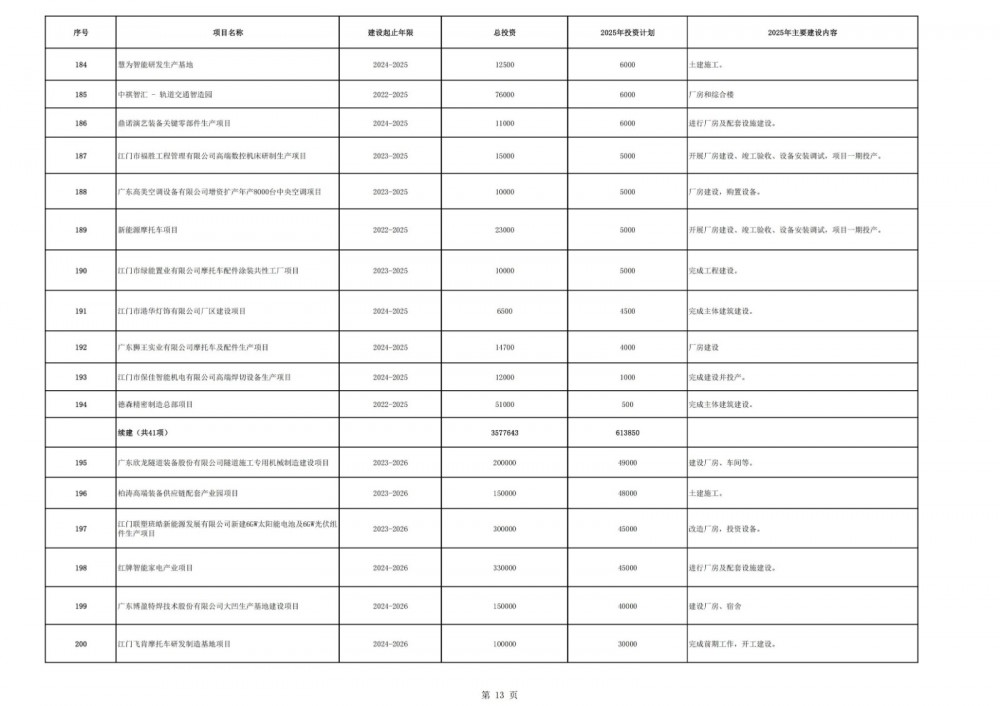

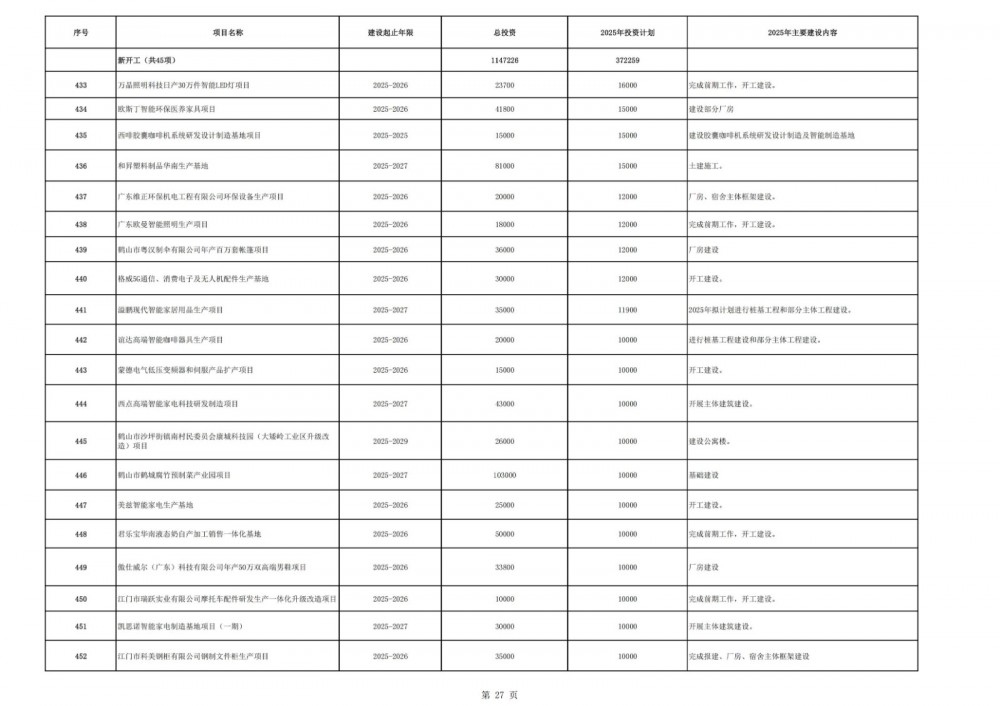

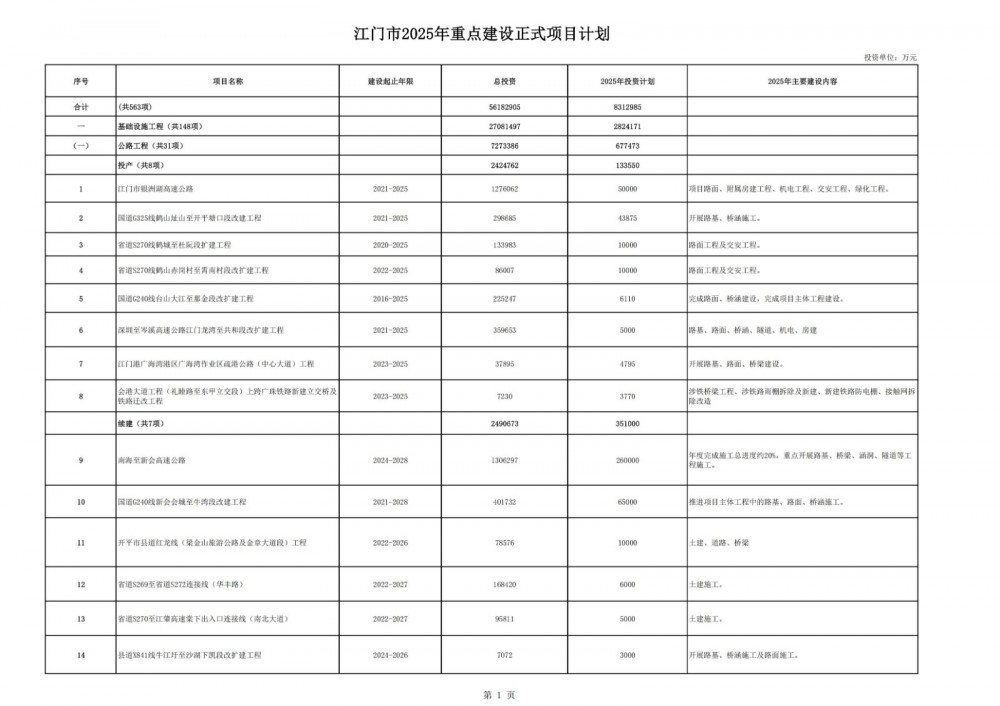

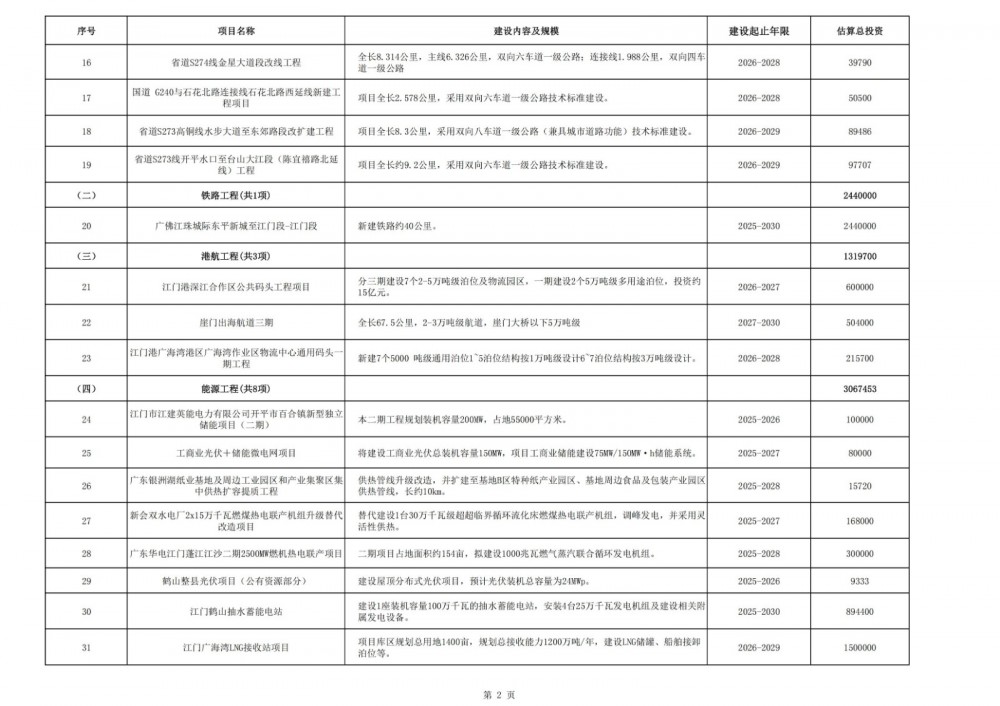

附件1:江门市2025年重点建设正式项目计划.pdf

附件2:江门市2025年重点建设预备项目计划.pdf

江门市发展和改革局

2025年2月26日


资讯来源:<ahref="http://www.jiangmen.gov.cn/bmpd/jmsfzhggj/gggs/content/post_3255154.html"target="_blank">江门市发展和改革局</a>
