9月16日,由大唐华东电力试验研究院承担调试任务的大唐吕四港2×100万千瓦扩建项目5号机组于17时39分实现首次并网一次成功。截至发稿,机组各系统运行平稳、参数优良,标志该项目调试工作取得阶段性重大成果。

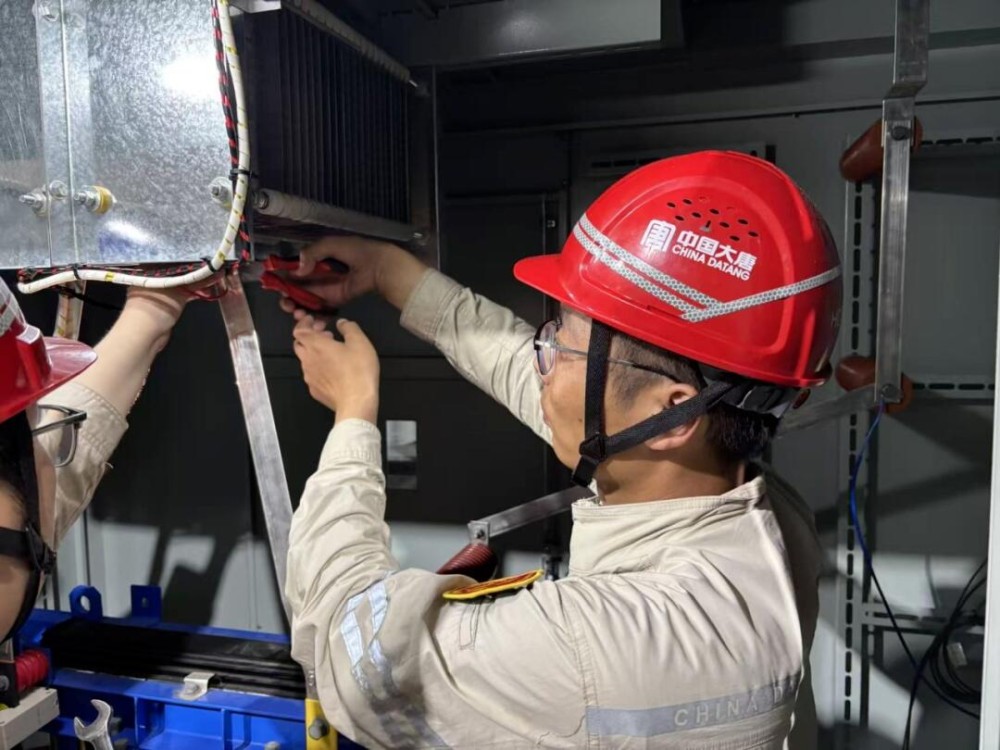

大唐吕四港2×100万千瓦扩建项目是江苏省“先立后改”清洁高效支撑性电源重点工程,建设两台1000MW超超临界二次再热发电机组。作为项目调试单位,我院吕四港5-6号机组调试项目部充分发挥调试牵头纳总及技术引领作用,精心编制调试方案。整套启动期间,专业技术人员全面检查并验证电气一、二次系统参数及保护、励磁、同期等设备性能,严格核查并网条件;高质量完成发电机短路、空载、励磁特性、假同期等关键试验,试验期间所有系统、设备零缺陷,为机组顺利同期并网奠定坚实基础。
此次5号机组并网成功,充分展现大唐华东电力试验研究院在百万千瓦级火电机组调试领域的专业技术能力。下一步,大唐华东电力试验研究院将继续完成各项调整试验,为机组顺利通过168小时满负荷试运、按期投产发电贡献专业力量。
