中国能建西北电力试研院陕西商洛发电二期2×660兆瓦机组工程4号机组蒸汽吹管圆满完成
    次浏览 发布时间:2026-09-02    来源:   关键词:
  • 正文

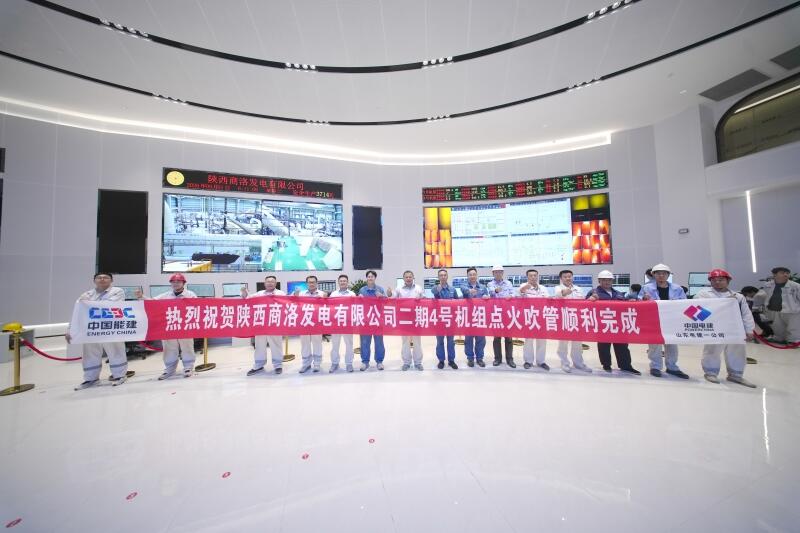

9月1日,由中国能建西北电力试研院负责整套调试的陕西商洛发电二期2×660兆瓦工程4号机组蒸汽吹管圆满完成。这是继3号机组顺利通过168小时试运后取得的又一重大建设里程碑节点目标,标志着4号机组即将进入整套启动试运的冲刺阶段。

本次蒸汽吹扫共三个阶段,累计稳压吹管280分钟,蓄能降压吹扫43次,其中过热器第21、22次合格;再热器第35、36次合格。靶板表面光洁、无明显疤痕,试运指挥部成员一致确认靶板合格,吹管顺利结束。

为确保本机组蒸汽吹管工作的顺利进行,现场调试项目部积极开展工作,通过精心组织、合理安排、精准调试、周密部署,以丰富的现场调试经验确保此次点火、吹管工作安全有序进行,为下一阶段机组整套启动打好坚实的基础。

资讯来源:


  • 免责声明

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。


上一篇: 河北任丘热电二期项目3号机组启动验收工作

下一篇: 中国能建西北电力试研院贵州能源水城266

  • 您可能感兴趣
