马来西亚美里项目余热锅炉受热面模块吊装圆满完成
    次浏览 发布时间:2026-08-17    来源:   关键词:
  • 正文

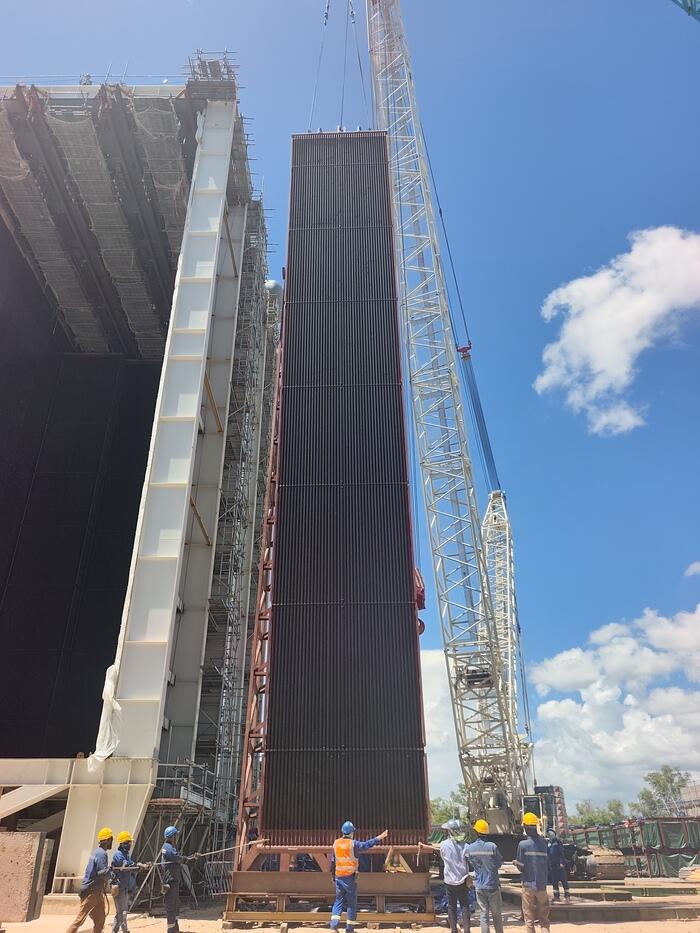

8月12日16时19分,随着最后一片受热面模块沿炉内轨道精准就位,马来西亚美里500兆瓦燃气-蒸汽联合循环电站余热锅炉144片受热面模块吊装全部完成,为后续汽水管道安装、锅炉水压试验打下了坚实基础。

该余热锅炉共设置6个换热室,受热面模块总计144片,单片长23.5米,重量5.2-20.3吨,模块总重达2245.2吨。针对施工场地受限、炉内空间狭窄等难点,项目部经充分论证,采用500吨、180吨履带吊协同作业,配合炉前电动单轨行车,按照“由后向前、左右均衡”的顺序开展吊装作业。

作业开始前,项目团队完成了方案推演与设备核查;吊装过程中,安全技术人员全程旁站监督,中外参建人员攻坚克难,创下了同类型机组单日就位9片模块的施工纪录。

此次节点顺利收官,彰显了中国电建河南工程公司海外项目的精细化施工能力。下一步,项目部将严抓安全质量管控,有序推进后续工序,全力保障项目高质量按期投产,擦亮中国电建河南工程公司海外工程品牌。
