广东广州知识城恒运天然气热电联产项目1号锅炉受热面模块顺利吊装就位
    次浏览 发布时间:2026-08-11    来源:   关键词:
  • 正文

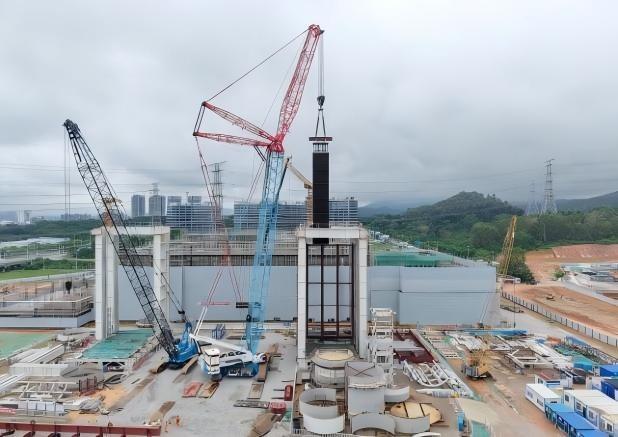

近日,广州知识城恒运天然气热电联产项目1号锅炉第一块受热面模块顺利吊装就位,单台余热锅炉受热面模块共计15块,首吊模块是翻身起吊最重件,重量为203t,采用翻转架对受热面模块进行搬起,使模块由水平状态转为垂直状态,吊装过程中800t履带吊为主力吊车,200t履带吊为模块翻转架辅助机械。

为筑牢大型构件吊装安全防线,保障首吊一次成功,项目团队提前统筹谋划、精细组织实施。正式吊装前,项目团队精心编制模块场内运输、专项吊装施工方案,前置落实各项施工筹备工作:完成吊装作业区域回填、场地硬化找平,规范规划模块卸车场地;提前谋划大型起重设备进场计划,有序组织吊机组装。在800t履带吊组装阶段,项目部主动对接业主、监理、总包单位跟进各项检验检测工作,保障起重设备手续齐全、性能达标,满足吊装工况要求。

吊装实施阶段,专业班组分工清晰、紧密联动,全程实时监测起重机械载荷受力、构件姿态,严控各项吊装风险点。全体人员严格落实施工方案及安全管控措施,全过程平稳有序,顺利实现1号锅炉受热面模块首吊就位目标。此次首吊节点的圆满完成,为后续其余受热面模块吊装、锅炉本体安装施工奠定坚实基础,有力推动项目整体建设进度。

资讯来源:


  • 免责声明

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。


上一篇: 三峡蒙能东胜热电项目2号机组汽机房屋面止

下一篇: 中国能建华东电力试研院浙能武威21000

  • 您可能感兴趣
