湖北武汉华电刷新大板梁制造工期纪录
    次浏览 发布时间:2026-08-09    来源:   关键词:
  • 正文

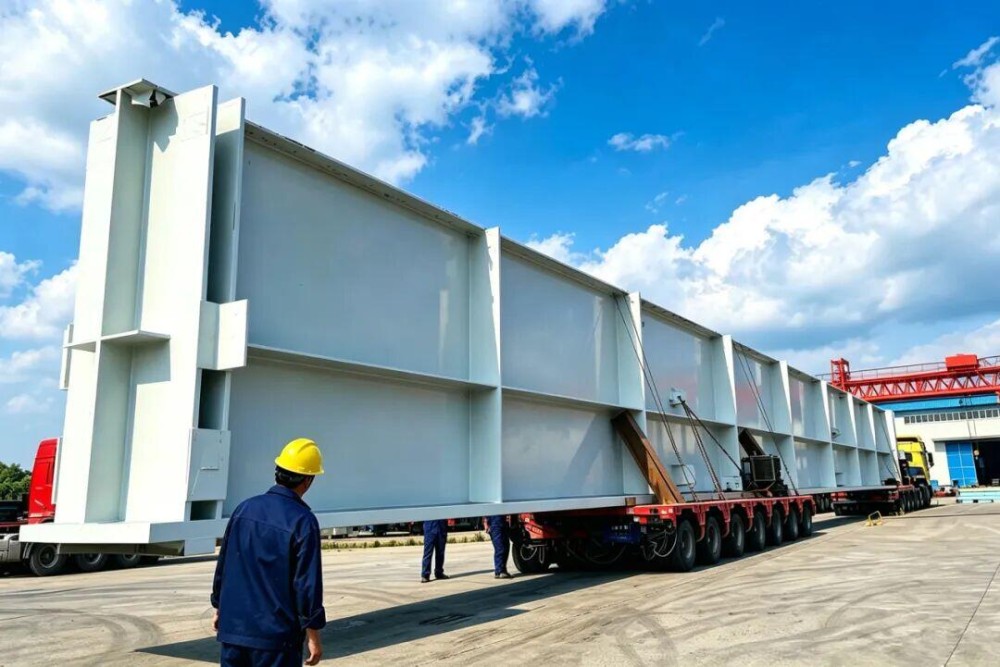

近日,华电科工股份有限公司旗下武汉华电工程装备有限公司,高效完成南阳、榆神、兵准、彭阳、岳州五大国家重点能源保供项目7套火电锅炉大板梁制作交付任务,将单套大板梁传统45天生产工期压缩至30天,刷新生产工期纪录。

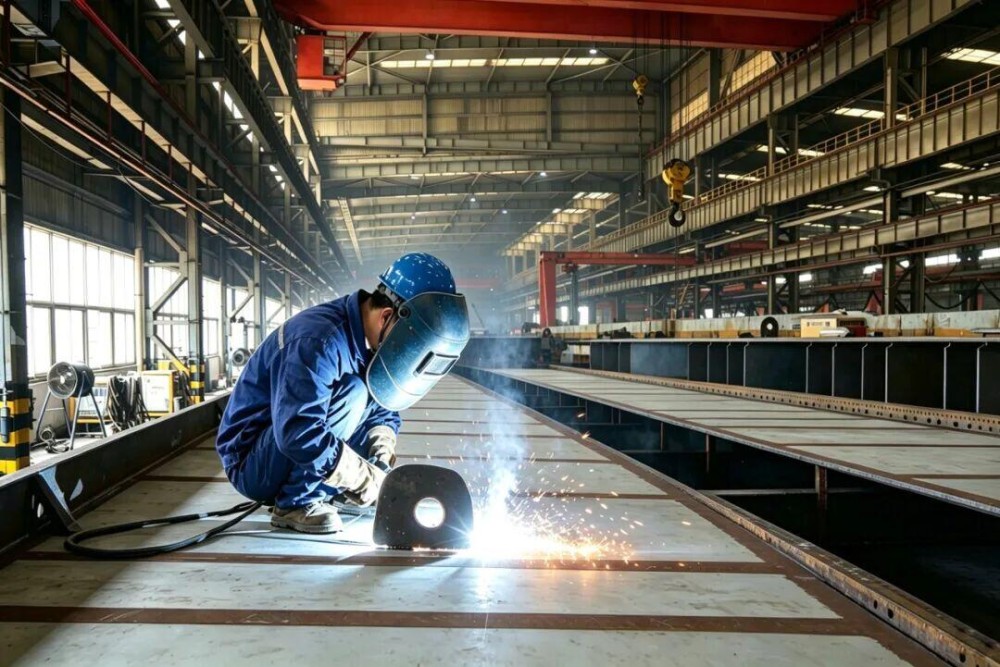

大板梁为火电机组核心承重构件,具有体型重量大、焊接要求严、制造精度高等特点,是能源项目吊装施工的关键制约环节。本次承建的7套大板梁配套国家能源保供重点工程,交付工期密集、生产任务繁重,加之厂区作业空间局促、起重设备紧缺、前置工序繁琐,生产攻坚压力巨大。

为保障重点工程按期建设,武汉华电成立党员保交付先锋队驻场攻坚,打通生产卡点。同时革新传统制造模式,采用工序前置、分区协同施工方式,同步推进零部件加工与整体拼装。提前排布物资供给、理顺工序衔接流程,做到物料进场即可投产。实行“月计划、周结日清”管控模式,技术专员驻场闭环处置各类生产问题,关键工序实行两班倒连续作业,最大化释放产能,多个重点项目提前完工交付。

此次重点能源项目集中交付,充分彰显华电科工股份重型钢构的制造能力与统筹保供综合实力。下一步,华电科工股份将继续深耕精密钢结构制造领域,依托精良产品品质,为实现能源行业高质量发展贡献更大力量。
