“飞渡”巴沙!1500米超大跨度缆机主索过江
    次浏览 发布时间:2026-07-25    来源:   关键词:
  • 正文

近日,由中国电建设计承建的

巴基斯坦在建规模最大水利枢纽工程

巴沙水电站迎来重要建设节点

30吨级跨度超1500米

不并轨平移式缆机主索完成过江作业

这一“飞渡”

跨越了技术与制造巅峰

筑牢了缆机建成投运基础

彰显了电建硬核实力

巴沙水电站位于巴基斯坦开伯尔-普赫图赫瓦省与吉尔吉特-巴尔蒂斯坦特区交界的印度河干流上,总装机容量4500兆瓦,年发电量约181亿度,是巴基斯坦在建规模最大的水利枢纽工程,被誉为巴基斯坦“三峡工程”。大坝最大坝高277米,坝顶轴线长1015米,是目前世界在建最高、规模最大碾压混凝土大坝。由中国电建-巴基斯坦边境工程局(FWO)联营体负责大坝施工总承包。

项目共布置2台30吨级超大跨度缆机——1号缆机跨度1508米,上下游辐射宽度108米;2号缆机跨度1401米,上下游辐射宽度124米。跨度均远超白鹤滩水电站单台缆机跨度,全面投用后将服务于大坝材料、设备运输及混凝土施工等。

两台缆机均由中国电建所属水电七局夹江水工自主研制,具有超大跨度、高扬程、高牵引速度、智能化等特点,其关键核心技术备受行业瞩目。研制期间,项目团队专设“巴沙大坝缆机供货保障专班”,定时按需专题专项研究。对构造复杂、制造精度高的缆机关键部件——承马,共进行了43000次磨合试验。由于小车将以每秒八米的运行速度通过承马,对导绳槽、开马轨等关键部件制作精度要求高,项目团队提前开展导绳槽前期试制工作,确保了小车尺寸、精度和性能满足要求,最终实现2台30吨级超大跨度缆机合格交付。

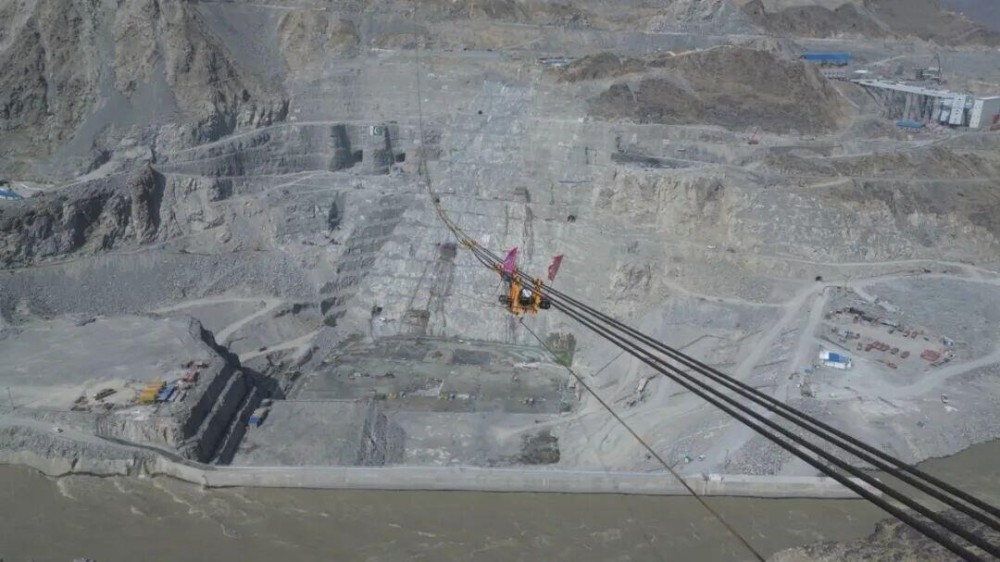

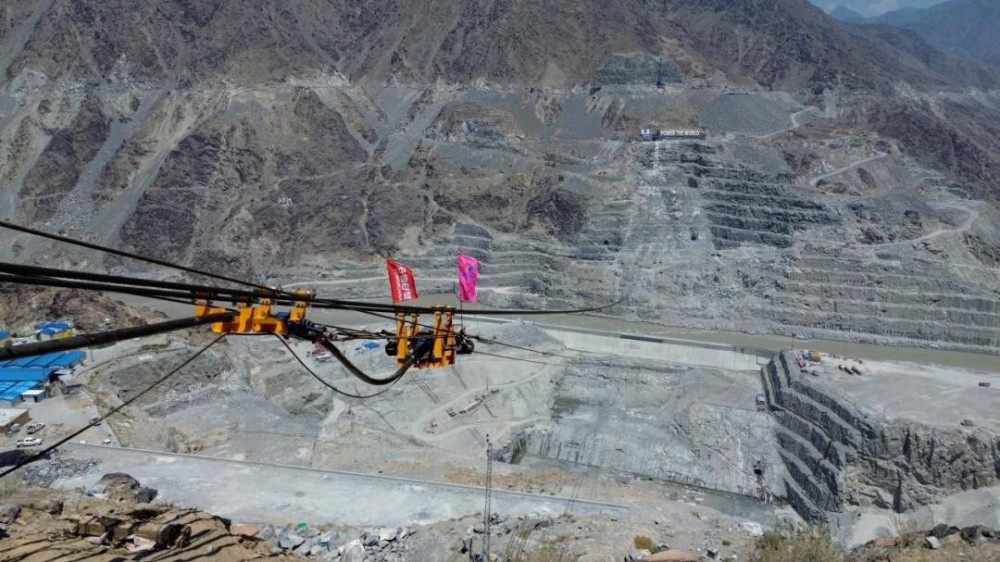

施工现场地处高原峡谷,不仅面临极端高温炙烤,还要克服多工作面交叉作业等复杂难题。自主索从左岸平台启程以来,项目团队严格遵照专项方案组织实施,对主索牵引、张力控制及设备运行等核心环节实施全过程管控,统筹筑牢安全、技术与设备保障防线。历经三天协作攻坚,主索成功实现全线贯通,各项技术指标均满足设计及施工要求。

从图纸到现实,从夹江水工制造基地到巴基斯坦喀喇昆仑峡谷,中国电建以极致匠心跨越山海,以自主创新诠释大国重器深刻内涵,为全球超大跨度、高牵引速度重型缆机提供了可借鉴的工程案例。
