湖北鄂州电厂四期7号机组投运
    次浏览 发布时间:2026-07-21    来源:   关键词:
  • 正文

7月21日

由中国能建中南院牵头

浙江火电、安徽电建二公司联合总承包的

中煤鄂州电厂四期(2×1000兆瓦)扩建项目

7号机组正式投运

为湖北省迎峰度夏能源保供

提供有力支撑

项目位于湖北省鄂州市葛店经济开发区,全面对标新一代煤电技术要求,建设两台百万千瓦级超超临界燃煤机组,同步配套建设烟气脱硫、脱硝设施,是国家“十四五”现代能源体系规划的重点项目、湖北省重点工程。

技术创新两大首创打造新一代煤电标杆

机组采用31MPa/605℃/623℃高参数技术,搭配十二级回热、烟气余热深度回收系统,供电煤耗263.43g/kWh,优于国家新一代煤电示范标准。机组最低稳燃负荷低至19%,30%负荷煤耗增幅仅16%,深度调峰能力行业领先,可灵活适配风光大规模并网需求。

项目凝练 “两大首创、八大特色管理、十六项核心技术”,多项技术实现行业突破。

两大行业首创落地应用:国内火电首次采用 500千伏外桥接线,三期、四期机组可双向灵活向武汉、鄂州送电,大幅提升电网调度弹性;国内首例3600吨消防站整体平移,摒弃拆除重建模式,绿色施工、大幅压缩工期。

项目在管理层面全面践行“八大管理特色”——从全局化建设到数字化设计,从精准采购到精细施工,再延伸至安全、质量、管理与人性化理念的全程贯穿,形成了一条环环相扣的高标准链条。同时,项目依托十六项核心技术亮点,以集约化布局、节能降耗、超低排放、智慧管控为支撑,全面采用国产化控制系统,真正实现从“建得好”到“管得优”,打造一座绿色低碳、安全高效的现代化智慧电厂。

绿色低碳全流程实现超低近零排放

项目从烟气、废水、固废、扬尘全链条闭环治理,实现近零污染,打造花园式清洁电厂。

项目打造省内首座气膜全封闭煤场,实现粉尘零外溢;依托 “0号高加+省煤器分级” 技术,达成19%~100%全负荷脱硝;烟气排放NOₓ、SO₂≤35mg/Nm³、粉尘≤5mg/Nm³,指标优异;配套脱硫废水零排放系统,全厂取消燃油系统,采用双层等离子点火建成 “无油电厂”;同步预留碳捕集、生物质掺烧改造空间,践行长期减碳规划。同时应用中国能建中南院专利高位收水冷却塔,从根源消除水池渗漏难题,节能降噪。

数智赋能工程建设高质高效

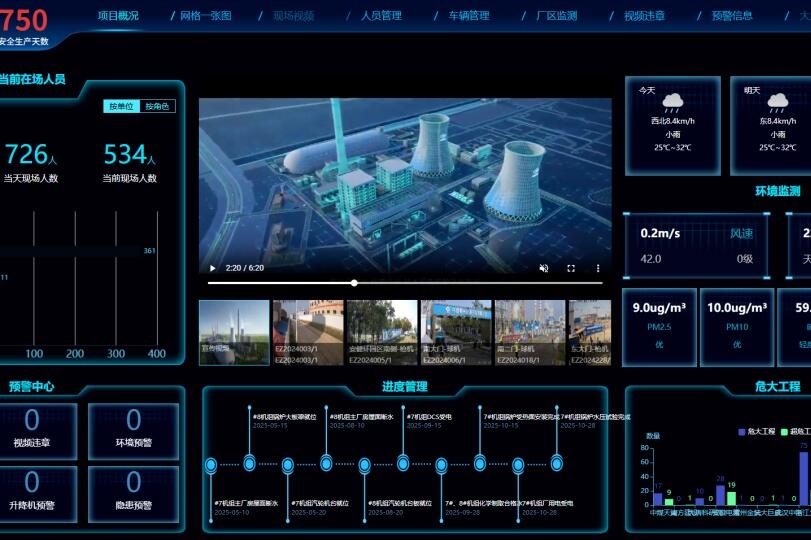

项目依托全厂三维数字化设计,前置规避管线碰撞,有效减少过程变更;控制系统全面国产化,实现APS一键启停,AGC无人干预运行占比超95%,搭配数字孪生、智能燃料、采样机器人等装备,大幅度节约人力资源。

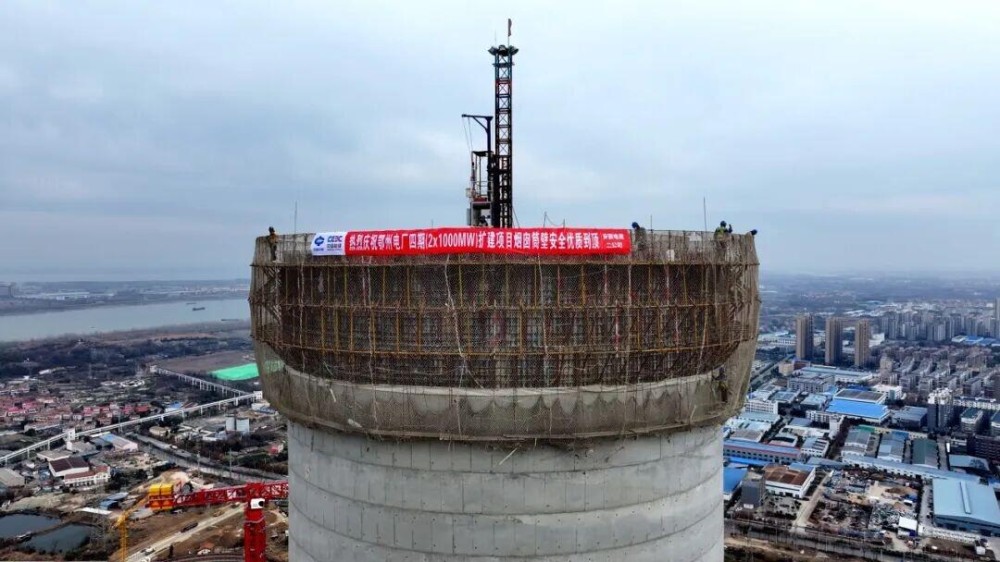

作为老厂扩建项目,面临场地狭小、新旧系统交织等建设困难,项目团队实施全链条 EPC 一体化管控,依托智慧工地实现安全、质量全流程闭环管理。自2024年4月第一方混凝土浇筑,钢架吊装、烟囱结顶、厂用电受电、汽轮机扣盖、机组并网等数十个关键节点全部一次成功,各工序压茬推进,全程实现安全零事故。2026年7月完成168小时试运,创造省内百万机组扩建工程建设“新速度”。

7号机组投运后,兼顾顶峰保供与深度调峰双重职能,将进一步优化全省电源布局,显著增强电网调峰与民生用电保障能力,为鄂东负荷中心提供可靠电力支撑,成功打造华中地区新型电力系统支撑调节性电源的新样板。
