中煤永城2×1000MW高效超超临界机组工程一号机组闭式水泵电机一次试转成功
    次浏览 发布时间:2026-07-18    来源:   关键词:
  • 正文

7月12日,中煤永城2×1000MW高效超超临界机组工程一号机组1A、1B、1C闭式水泵电机试转工作顺利完成。试转过程中设备运行平稳,各项参数符合标准,实现一次试转成功。

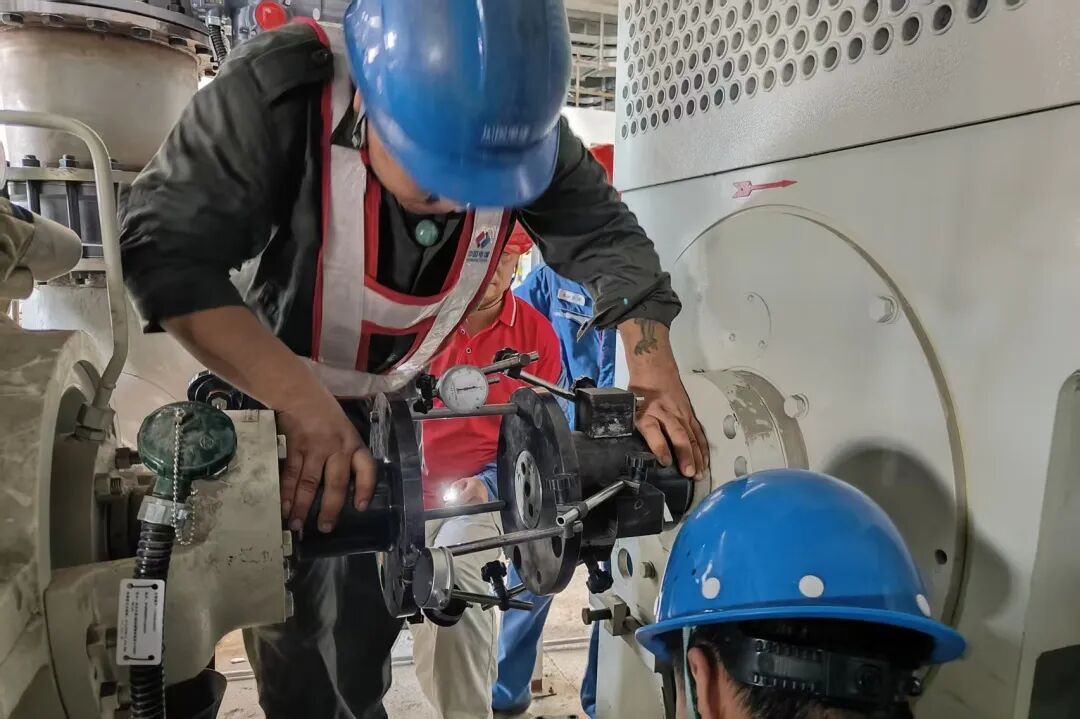

试转前,各专业按照调试标准逐项落实前置检查。电气专业完成电机电缆接线、二次控制回路及保护装置核查,核对保护定值,并对小车及电机进行绝缘测量,确认电气回路完好、信号及保护动作可靠。现场人员完成电机轴承注油脂等准备工作,清理作业区域,消除试转安全隐患,确认现场具备试转条件。


试转期间,控制室、配电间、现场人员协同配合,对电流、电机转向、振动、温度等数据进行核对。电机驱动端与非驱动端垂直振动最大值为5μm,轴向3μm,水平6μm;电机轴承两端温度约30摄氏度,各项数据均符合规范要求。本次试转成功,为后续闭式水系统带负载运行提供了条件。
