6月27日23点2分
由六十九处承建的
中煤玉环电厂三期(1x1060MW)扩建项目

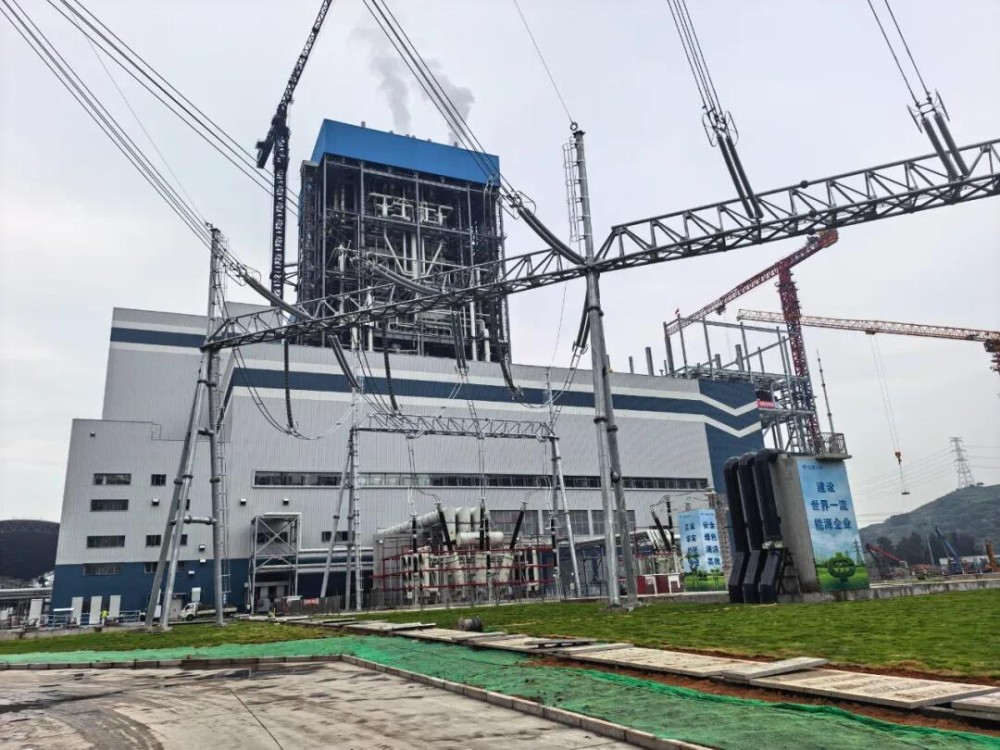

首次并网一次成功
这是继6月23日实现输煤系统主线全线贯通
正式启动卸煤作业后
又一重大历史性节点

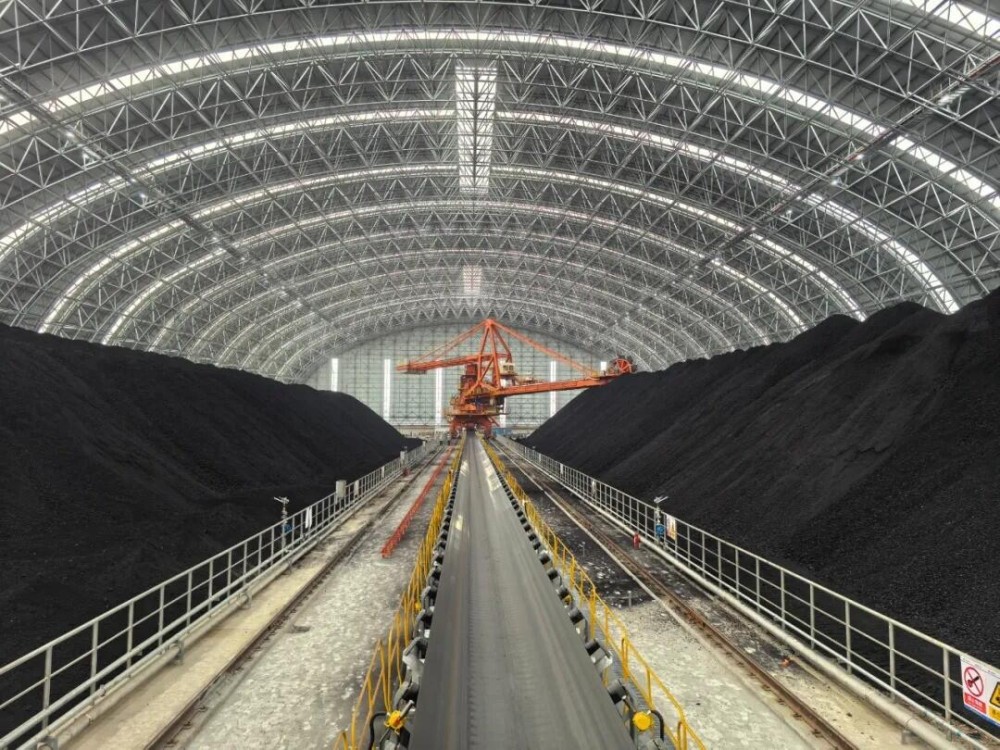

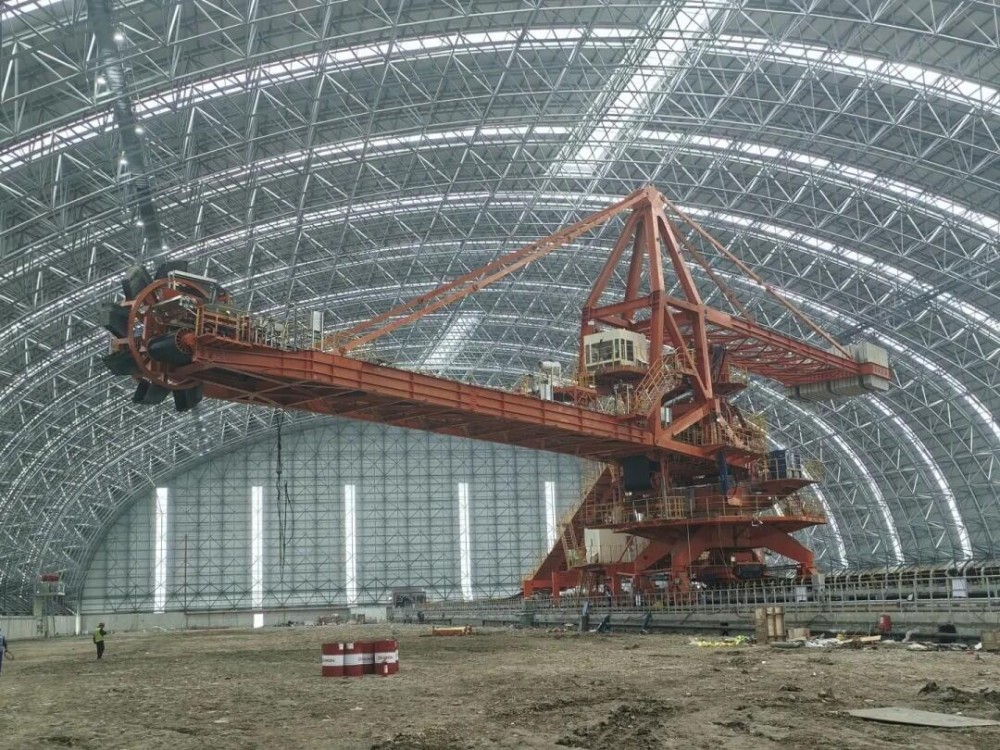

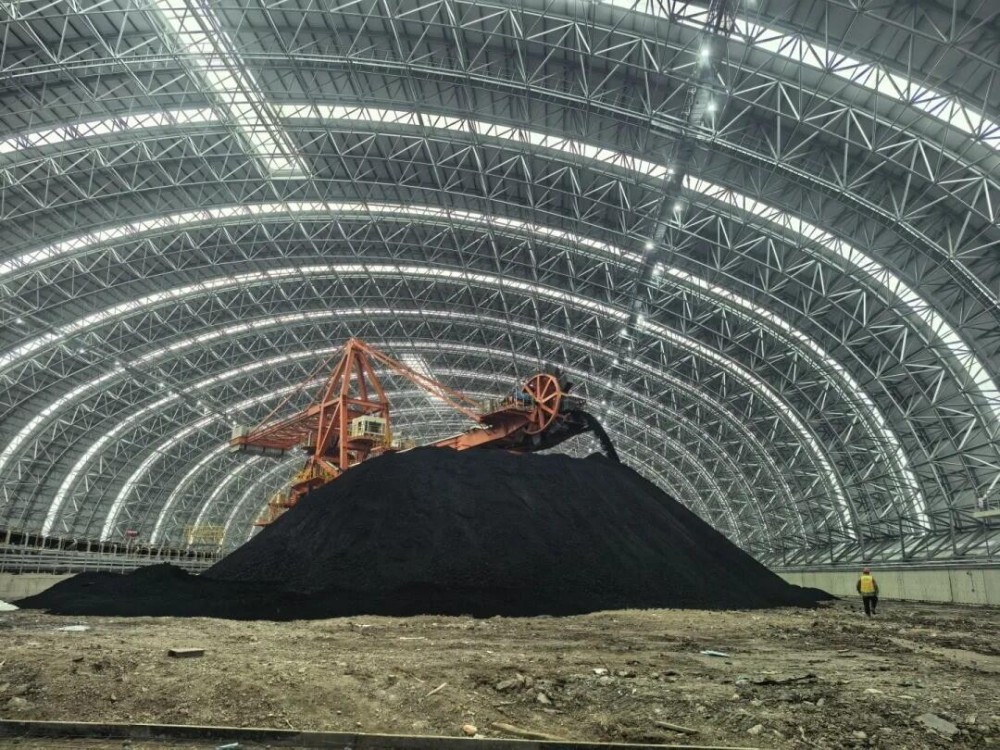

中煤玉环电厂输煤系统包括1个12万吨储煤棚、5个皮带转运站、1个碎煤车间、2个除铁间、1个取样间、5条模块式输煤栈桥、10条运煤输送皮带。工程整体工期紧张、施工任务繁重,现场多专业交叉作业、大型设备安装与系统调试工序密集,多重难题叠加,施工推进压力巨大。

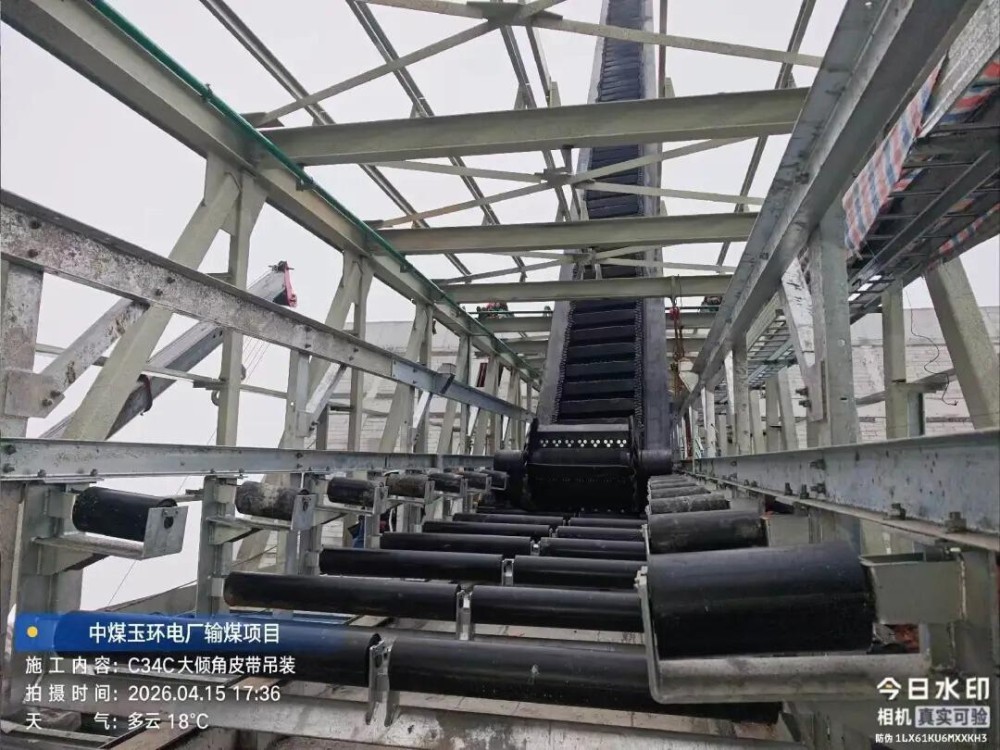

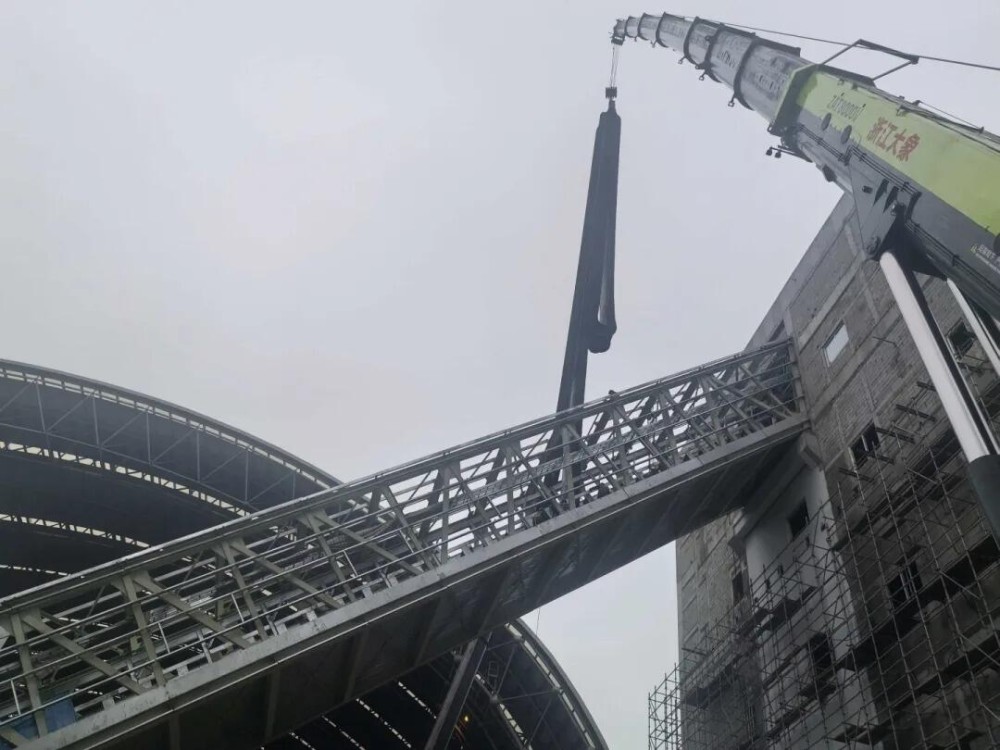

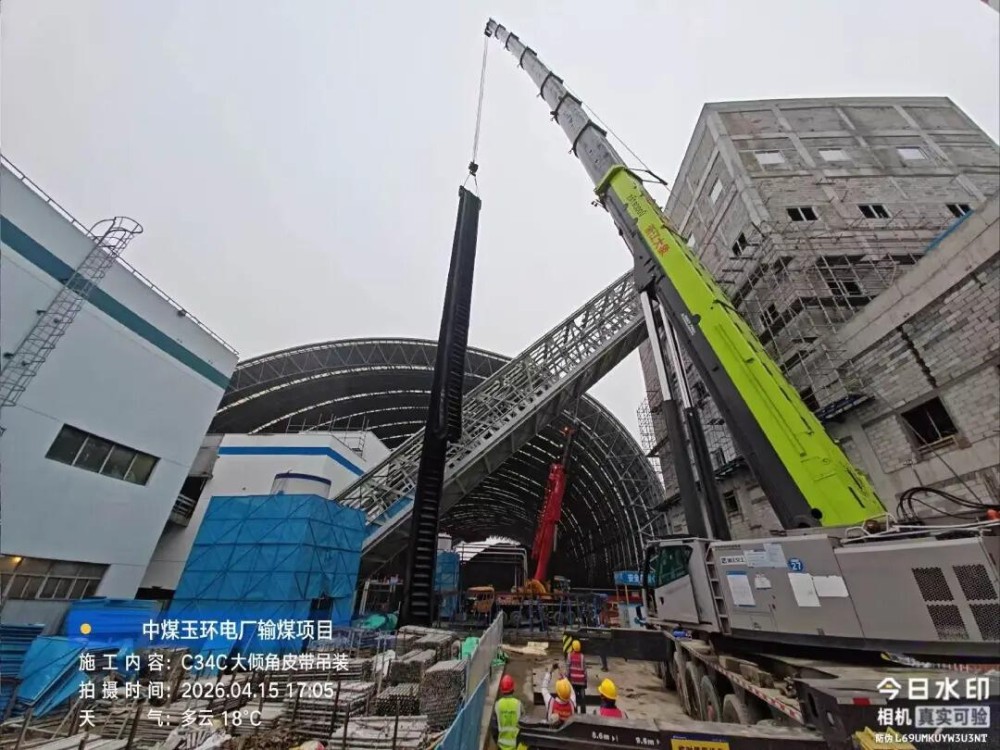

项目自2025年11月8日开始施工,六十九处科学统筹施工全局,持续优化施工组织方案,细化分解每日施工任务清单,从严压实安全、质量、进度全流程管控责任,筑牢项目建设坚实根基。面对施工重难点任务,抢抓有利施工窗口期,逐一破解土建施工、设备安装、线路联调等各项施工瓶颈,稳步完成输煤辅线、主线设备安装、系统调试及投运等关键节点工作。



2026年4月30日,输煤辅线全部安装完成,具备上煤条件;5月31日,辅线启动重载上煤试运行,累计完成上煤7000吨,系统运行稳定;6月23日,输煤线顺利贯通并卸煤,单日可保障4万吨煤炭进厂转运;6月27日23点2分,首次并网一次成功……从土建施工、系统调试到重载试运行,从全线贯通高效转运到顺利并网投运,六十九处以精细化管控筑牢工程品质,稳步推动项目从阶段性完工迈向全系统稳定投运。


此次并网一次成功,为后续系统常态化、安全化、稳定化运行奠定坚实基础,充分展现了六十九处过硬的施工技术、高效的履约能力和敢打必胜的攻坚作风。下一步,六十九处将紧扣“一主两翼”发展布局,赓续铁军精神、坚守实干初心,慎终如始抓好后续工作,全力以赴冲刺项目全面竣工,以高标准施工、高质量建设成果交出优异履约答卷。
