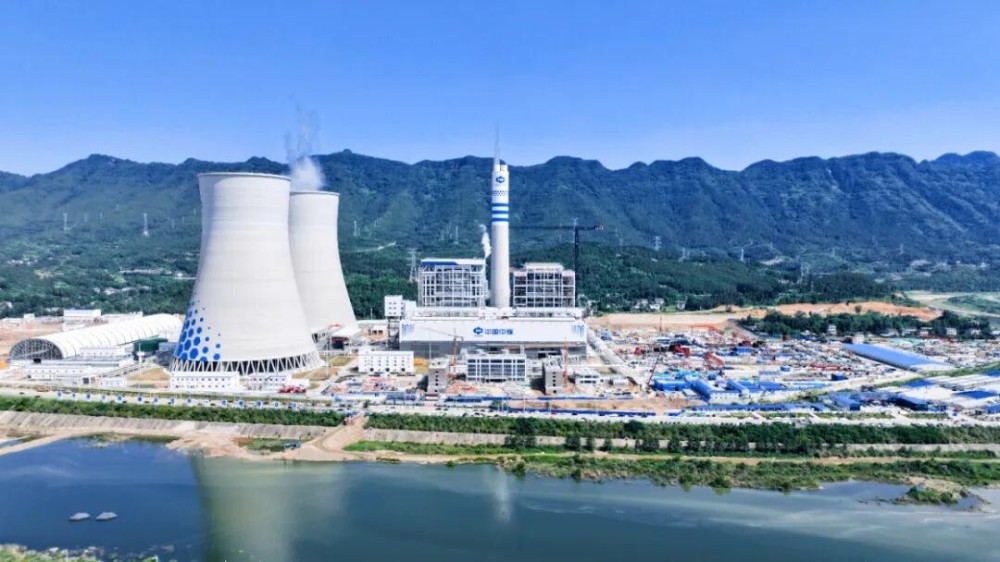

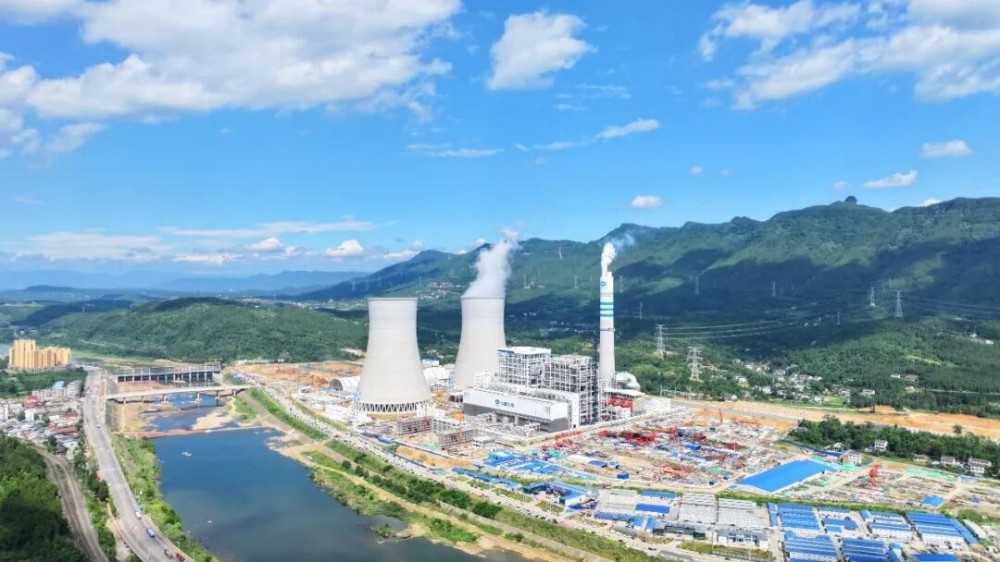

刷新全国建设纪录!四川广元百万千瓦机组工程项目1号机组投产
    次浏览 发布时间:2026-06-29    来源:   关键词:
  • 正文

6月25日

由中国能建广东火电承建的

中煤四川广元2台1000MW

燃煤发电工程1号机组

完成168小时满负荷试运行

正式移交投产


较合同里程碑计划时间提前34天

仅用时635天

创下全国百万千瓦燃煤发电机组

建设工期最短纪录

公司党委委员、副总经理易翔出席项目投产仪式

项目位于四川省广元市利州区

新建2台1000MW

超超临界燃煤发电机组

同步建设烟气脱硫、脱硝设施

广东火电负责1号机组建筑安装工程

项目智慧基建系统荣获

中国电力建设企业协会

“2025年度电力建设智慧工地五星级典型案例”

该项目烟气排放浓度

远优于国家超低排放标准

烟尘、二氧化硫、氮氧化物

分别低于4、20、24毫克/标准立方米

全厂实现废水零排放

刷新纪录

项目从主厂房第一罐混凝土浇筑到1号机组168小时满负荷试运通过,仅用时635天,一举创下全国百万千瓦燃煤发电机组建设工期最短纪录。汽机扣盖、锅炉水压、厂用受电、点火吹管等关键节点均较合同里程碑节点计划时间提前完成。汽轮机轴振指标表现突出,满负荷状态最大轴振仅52微米,过临界状态最大轴振93微米,位居同类机组优秀行列。调试周期同样刷新行业标杆,机组整套启动至168小时试运行结束仅16天,并网至168小时试运行结束仅14天。

品质标杆

项目部刚性执行中国能建QHSE“八个一律”硬性措施,构建全域覆盖的安全监督与全链条闭环内控体系,实现重大危险源动态监测与隐患源头治理。质量管控上严把材料进场关,推行工序标准化作业与三检制度,工程质量合格率100%,各项指标优于设计标准。安全与质量同向发力,使“速度”与“品质”在项目上实现有机统一。

红色引擎

项目部党支部深耕“能建中煤·粤战粤勇”党建品牌,将支部扎根施工最前沿,开展“党员啄木鸟”行动,党员深入炉膛清理隐蔽杂物三四十处,消除高空坠物隐患;成立“党员技术攻关小组”,优化叠梁吊装等施工方案十余项,用红色力量撬动效率提升。在不到21个月工期内,将党建优势转化为攻坚胜势,为刷新全国纪录注入了强劲的红色动能。

作为四川省重点能源建设项目

项目建成投产后

预计年发电量超90亿千瓦时

将有效提升

四川省电力保供能力

将有利于进一步优化

四川电源电网结构

为成渝地区双城经济圈建设

注入源源不断的强大能源动力
