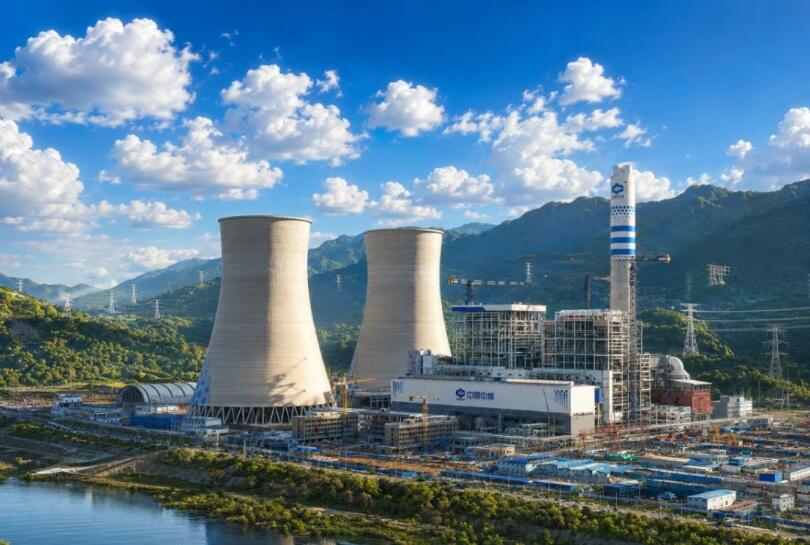

2026年6月25日22时36分,中煤广元燃煤发电项目1号机组圆满完成168小时满负荷试运行,正式具备商业运营条件。这标志着中国中煤在西南地区第一台电力保供燃煤发电机组顺利建成投产。中国中煤能源集团公司电力事业部副总经理王武,西南分公司党委书记、总经理卢浙安,党委委员、副总经理张立民、姚若军等现场指导并出席交接仪式。

试运行期间,1号机组主辅设备运行稳定,自动、仪表、保护投入率及汽水品质合格率均达100%,脱硫、脱硝、除尘装置同步投运。烟尘、二氧化硫、氮氧化物排放浓度分别低于2.6、18.7、24毫克/标准立方米,远优于国家超低排放标准,达到国内先进水平。汽轮机轴振指标表现突出,满负荷状态最大轴振仅52微米,过临界状态最大轴振93微米,位居同类机组优秀行列。机组各项经济技术指标全面达到设计值,整体性能优良。
中煤广元燃煤发电项目是中国中煤在西南布局的首个煤电项目,位于四川省广元市利州区宝轮镇清江村,规划新建2台1000MW高效超超临界燃煤发电机组,同步建设烟气脱硫、脱硝、除尘等环保设施,实现超低排放,副产物全部综合利用。项目是四川省唯一上报国家发改委的“两个联营”示范项目,也是四川省“十三五”以来唯一新建火电项目,被列为2024年全省重点项目。项目建成后年发电量可达90亿千瓦时,将有效改善四川省电源结构,增强电网调峰能力。此次1号机组在2026年迎峰度夏关键期前正式投产,为川渝地区迎峰度夏电力保供注入了强劲动能。

项目自2024年9月开工建设以来,全体建设者历经635个日夜奋战,从主厂房浇筑第一罐混凝土到168小时试运行结束,一举创下全国百万千瓦燃煤新建工程首台机组最短建设工期纪录;调试周期同样刷新行业标杆,整套启动至168结束仅16天,并网至168结束仅14天,彰显了“中煤速度”和央企责任担当。试运期间,广元能源公司超前谋划、周密部署,协同各参建单位昼夜奋战,生产部门实行24小时连续值守,密切监视运行参数,强化设备巡回检查,逐项核验保护逻辑和联锁功能,完善应急处置预案,第一时间消除设备缺陷,最终实现机组零非停、零事故、零重大缺陷的目标,有力保障了机组始终处于最佳运行状态。
在168小时试运行成功当天,各方代表共同签署《1号机组移交生产单位交接书》,机组正式移交投产。
西南分公司有关领导、部门负责人,广元能源公司领导班子成员及相关部门负责人,各参建单位负责同志参加交接仪式。
