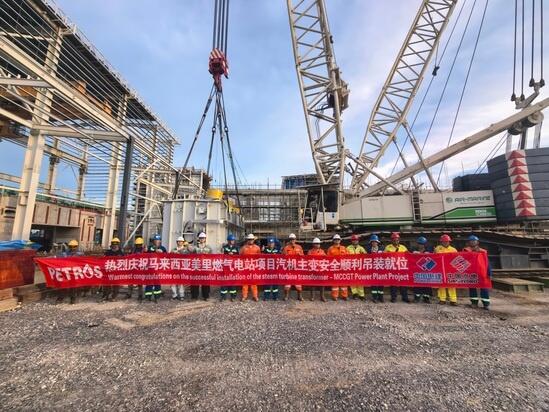

6月18日,马来西亚美里燃气电站项目汽机主变顺利就位,项目大件设备安装关键节点落地。

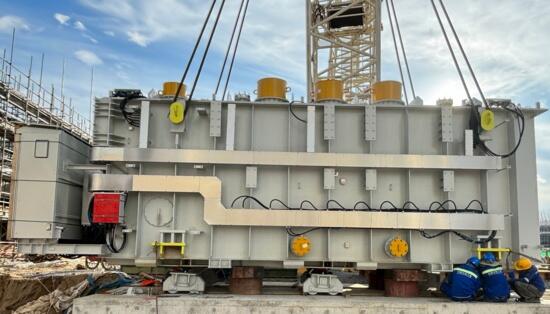

本次就位汽机主变为本项目核心关键大件设备,设备净重170.01吨,外形尺寸为长10510毫米、宽3700毫米、高3940毫米,设备体量庞大、就位精度要求严苛。为保障设备平稳、精准就位,项目部前置谋划、严控前置工序,提前联合施工单位全面复核设备基础、预埋螺栓、承力钢板及平移钢轨施工质量,严控预埋螺栓定位误差、钢板及钢轨安装误差均控制在±2mm标准范围内,全方位满足大件设备就位施工技术条件。
设备就位作业期间,项目部全面落实安全技术交底及海外项目施工管控要求,实行专人统一调度指挥,闭环管控卸车转运、轨道牵引、平移对位、微调校准、复核验收全作业流程。现场各班组协同联动、分工配合,精细化管控设备移动速率、中心轴线偏差,严控每一项作业参数,高效完成全流程作业,实现汽机主变一次性平稳精准就位。
此次汽机主变顺利就位,打通了电气系统施工关键工序,为后续主变本体核验、附件拼装、真空注油、接地施工、电缆敷设及电气调试试验等作业筑牢施工基础。下一步,项目团队将锚定机组受电、整套调试核心目标,从严抓实海外施工现场安全管控、工艺质量管理及施工统筹调度,全速推进各分项施工,保障项目各关键节点按期保质完成。
