广东揭阳前詹电厂项目烟囱外筒顺利结顶
    次浏览 发布时间:2026-05-26    来源:   关键词:
  • 正文

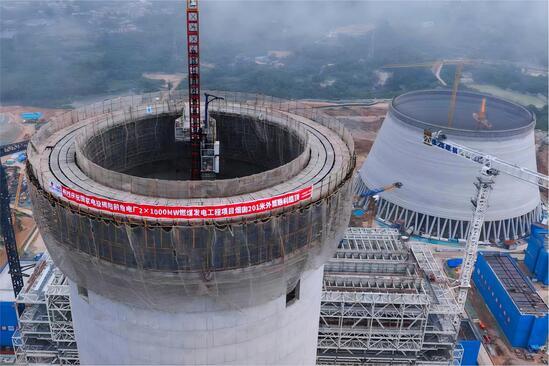

5月23日,广东揭阳前詹电厂2×1000兆瓦燃煤发电工程传来节点捷报:项目烟囱外筒顺利安全结顶,项目土建施工取得关键阶段性突破,为后续钢平台、双内筒安装及冷却塔等作业全面铺开奠定坚实基础。

该项目烟囱总高210米,外筒为钢筋混凝土结构,共浇筑混凝土11600余立方米、绑扎钢筋2000余吨(含基础部分),外筒色泽均匀、线形流畅,是电厂最高标志性构筑物。自2025年9月25日基础浇筑完成以来,项目团队充分发挥党员突击队先锋模范作用,以党建引领项目攻坚,克服广东地区台风暴雨频发、交叉作业协调难度大、安全管控要求高等多重挑战,在中国电建贵州工程公司各级统筹与各方支持下,围绕烟囱施工特点制定专项方案,对安全、质量、工艺全流程实施精细化管控,历时241天顺利实现结顶目标,较原计划提前38天。

此次烟囱外筒顺利结顶,为项目整体按期竣工注入强劲动力。后续,项目部将以此次节点胜利为契机,持续压实安全质量责任,细化施工统筹安排,全力以赴抢抓建设工期,高标准、高效率推进后续工程建设。
