5月1日

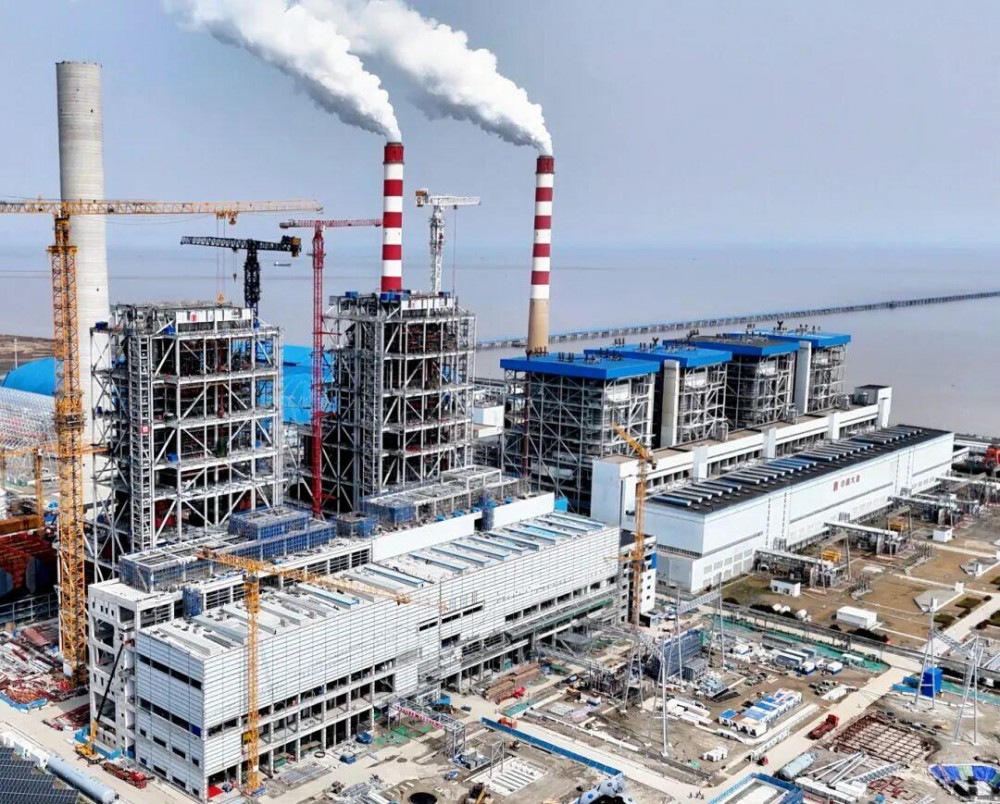

中国能建江苏电建一公司承建的大唐吕四港2×100万千瓦扩建项目
5号机组锅炉水压试验
一次成功
为机组整套启动奠定了坚实基础

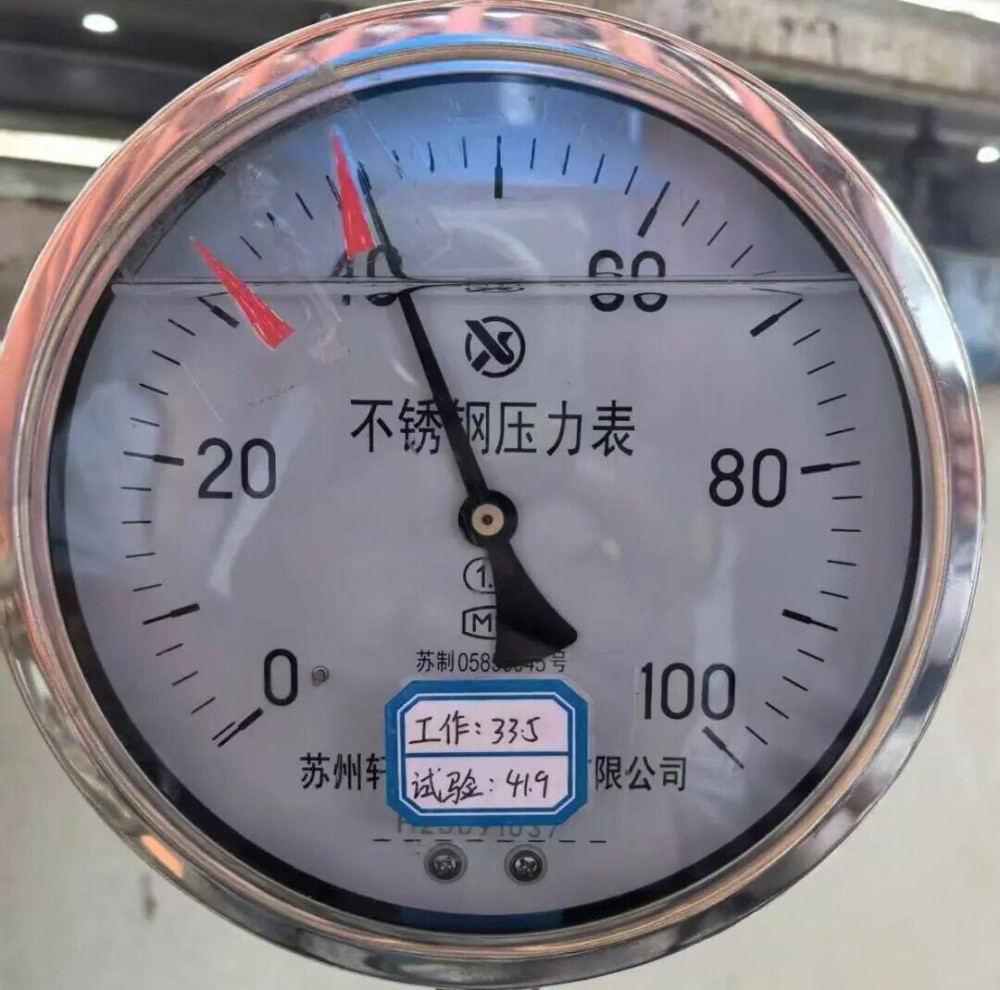

本次试验严格遵循“先低压、后高压、分系统、全流程”原则,分一次汽系统和二次汽系统两大阶段有序开展。二次系统依次升至工作压力11.5MPa和超压压力17.3MPa;一次系统依次升至工作压力33.5MPa和超压压力41.9MPa。各压力阶段稳压20分钟后降至工作压力。

在业主单位、监理单位、特种设备检验研究院等各方共同见证下,锅炉承压系统所有受压部件(包括水冷壁、过热器、省煤器等)、阀门法兰及共计78500道承压焊口,均无渗漏、无变形、无异常声响。全程无压降,压力降远优于国家标准要求,各项指标全部符合设计及规范,实现“零渗漏、零变形、一次成功”。

下一步
项目部将继续秉持
高标准、严要求
稳步推进后续节点工作
确保机组高质量投产
