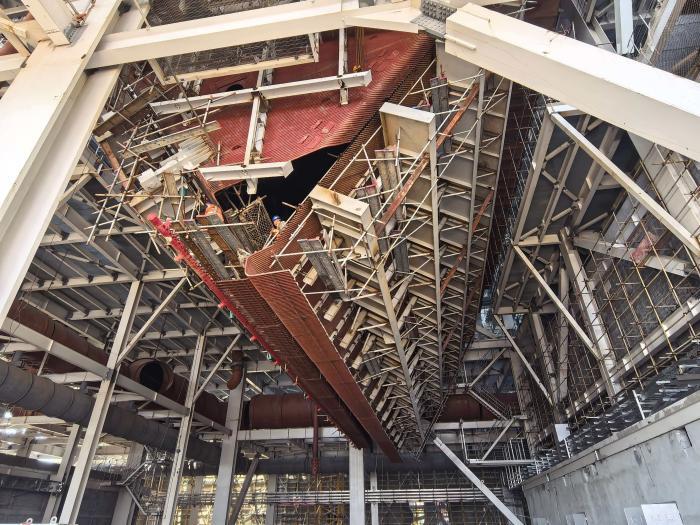

4月30日,陕煤信阳2×1000兆瓦高效超超临界机组工程迎来重要节点,1号锅炉下部前墙水冷壁顺利吊装就位,标志着锅炉受热面大件吊装工作圆满收官。

本次吊装的下部前墙水冷壁组件尺寸为30.37米×14.61米,总重121.73吨。吊装采用2台16吨卷扬机配合160吨平臂吊完成最终就位,就位时平臂吊负荷率为65.81%。自2025年9月3日受热面设备开始吊装第一钩起,至2026年4月30日大件吊装全部结束,整个过程历时8个月。

在锅炉受热面组合工作启动之初,锅炉工区便积极应对施工场地受限、设备到货滞后、天气多变等不利因素,科学编排施工方案,全过程推行洁净化施工管理。同时,通过倒排施工计划,合理调配人力、机械、场地及运输道路等资源,全力加快施工进度。每件受热面组件吊装前,锅炉工区均协同项目部成员对组件进行安全技术专项检查,并将责任落实到人。同时,对吊装全程实施“点对点”跟踪,以确保每一件组件吊装安全、顺利推进。

下部前墙水冷壁的成功就位,标志着锅炉受热面大件吊装工作顺利结束,也为下一步全力冲刺锅炉水压试验这一关键节点奠定了坚实基础。下一阶段,工区全体人员将继续发扬“团结、奋进、拼搏”的团队作风,朝着新目标奋勇前行,确保新任务圆满完成。
