同热百万项目烟囱双钢内筒顺利到顶
    次浏览 发布时间:2026-04-29    来源:   关键词:
  • 正文

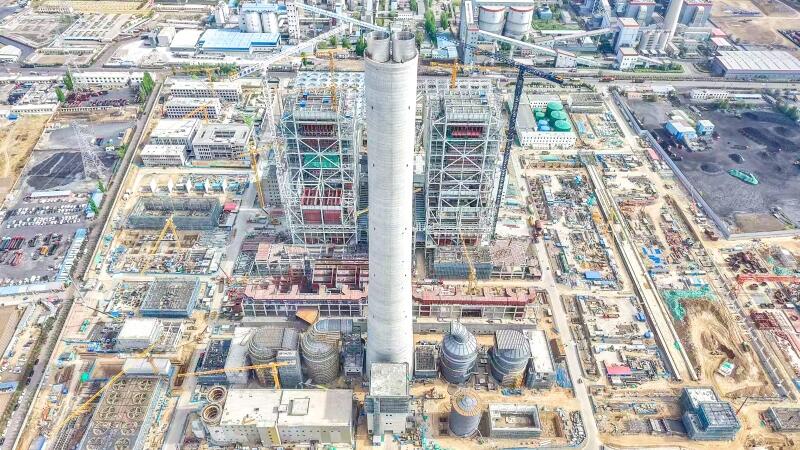

4月26日,随着最后一节筒体精准就位,同热三期2×1000兆瓦煤电项目240米烟囱钢内筒工程圆满实现到顶目标,标志着项目烟囱主体施工完美收官,为项目如期实现投产发电目标提供了有力保障。

本工程两台百万千瓦级机组共用一座双管套筒式钢筋混凝土烟囱,烟囱外筒壁标高230米,钢内筒高240米。烟囱钢内筒单筒直径9米,内筒材质为钛钢复合板,具备出色的耐腐蚀性能。本次施工采用液压提升倒装法施工方法,双钢内筒交替提升。

施工中,项目团队攻克超高空、大吨位、钛钢复合板特种焊接三大技术难关。筒体在工厂预制卷板、喷砂防腐后运至现场组对拼接;基层采用二氧化碳气体保护焊,内侧钛层采用高纯氩气保护氩弧焊,焊缝执行二级质量标准,钛焊缝100%着色检测,外观成型与内部缺陷均一次合格。针对施工工况,项目设置第一、第二双吊点转换体系,先后完成196吨分段提升与550吨整体提升,经力学验算,吊点承载力、钢绞线安全系数均满足规范与设计要求。面对大同地区严寒、多风气候条件,项目部严格落实冬雨季施工措施,强化高空作业防护、临时用电管控与起重吊装监护,实行班前安全交底、每日设备巡检、全过程智慧监控,成功实现超高空作业零安全事故、零质量缺陷。钢内筒椭圆度、对口错边、垂直度等关键指标均优于验收标准,圆满通过各方联合验收。

项目部将持续秉承“顶真、严谨、快捷”的工作作风,高效推进后续工序,继续发扬“至精者 赢未来”的核心价值观,聚焦目标任务,强化安全质量管控,稳步推进后续施工,确保项目高质量交付、如期建成投产。
