上海电建承建重庆潼南一期项目2号锅炉水压试验成功
    次浏览 发布时间:2026-04-07    来源:   关键词:
  • 正文

4月2日

重庆华电潼南一期2×500兆瓦级气电工程

项目设备安装工作取得关键性阶段成果

2号余热锅炉水压试验一次圆满成功

为后续机组按期投产运行奠定坚实基础

本次水压试验锅炉型号为MHDB-M701F5-Q1型余热锅炉,采用三压、再热、无补燃、卧式自然循环设计,露天布置,包含高、中、低三个压力系统及一次中间再热,过热汽温与再热汽温通过喷水调节实现精准控制。

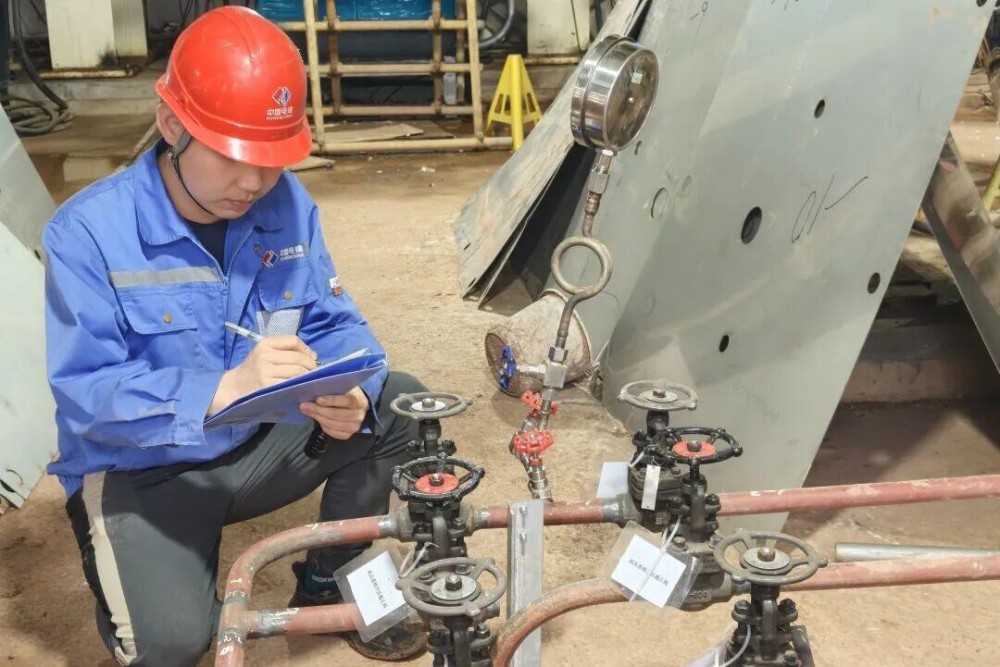

试验前,项目团队制定专项试验方案,并对锅炉本体、管道系统、阀门仪表等关键部件开展全面细致检查,确认各系统密封性、结构强度及支撑稳定性均符合设计要求。同时,组织全员进行安全技术交底,明确责任分工、细化操作流程,确保试验各环节可控在控。试验中,经过升压到最高压力,稳压并降至工作压力等一系列环节,所有受压部件均无渗漏、无变形,实现了“零隐患、零事故”的目标。这一节点的顺利完成,标志着项目从设备安装正式转入保温施工、酸洗及吹管等环节。

重庆华电潼南一期2×500兆瓦级气电工程项目是重庆市“十四五”能源电力重点保供项目,项目共建设两台55.012万千瓦分轴燃气—蒸汽联合循环调峰发电机组,总装机110.024万千瓦,联合循环效率达61.66%,是目前国内F级重型燃机中单机容量最大、效率最高的机组。公司所属一公司承建其中2号机组建筑安装工程及公用系统建筑安装工程的施工。

项目建成投产后,年发电量约21亿度,年产值约10亿元,能够增强成渝地区供电保障能力,赋能成渝地区双城经济圈建设,打造安全高效、清洁低碳、智慧环保的新名片。
