三峡蒙能东胜热电项目2号锅炉首根大板梁吊装就位
    次浏览 发布时间:2026-03-31    来源:   关键词:
  • 正文

3月26日,三峡蒙能东胜热电近区(色连)4×1000MW扩建项目2号锅炉首根大板梁顺利吊装就位。

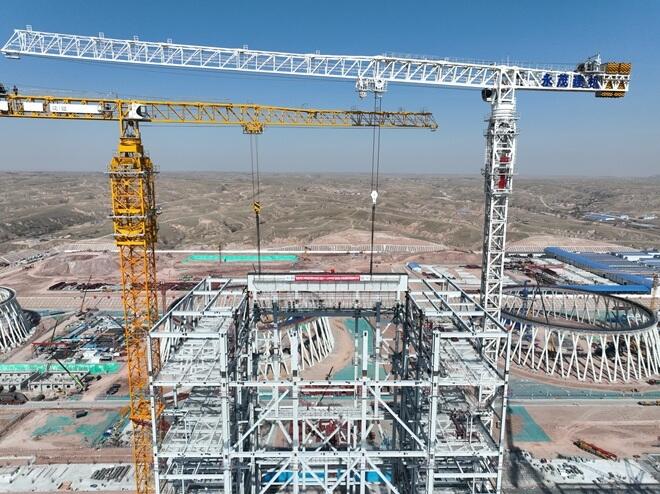

本次吊装的首根大板梁为K3轴线下板梁组件,长度30.8米,宽度1.5米,高度3.2米,吊装总重达109吨。吊装作业采用STT2930A-140T型塔式起重机和QTP1350-64T型塔吊双机抬吊就位。

为保证吊装作业顺利进行,项目部提前策划,科学编制吊装方案,召开专题会议,并对作业人员进行安全技术交底,对吊装准备、吊装过程、安全措施、质量控制及文明施工等方面提出了详细要求。此外,电力工程事业部领导带队亲临现场督导检查,对吊装前各项准备工作进行全面核查把关。吊装过程中,项目部管理人员全过程监督,操作人员、指挥人员步骤清晰,信号准确,地面施工人员协调一致,圆满完成此次吊装任务。

自2025年8月31日锅炉钢结构开吊以来,历经207天奋战,最终圆满完成首根大板梁吊装任务,也为后续大规模受热面吊装作业奠定了坚实基础。项目团队将持续强化安全管控与质量提升,以更严标准、更实举措推进后续施工,全力以赴确保项目按期履约,奋力打造优质高效的火电精品工程。
