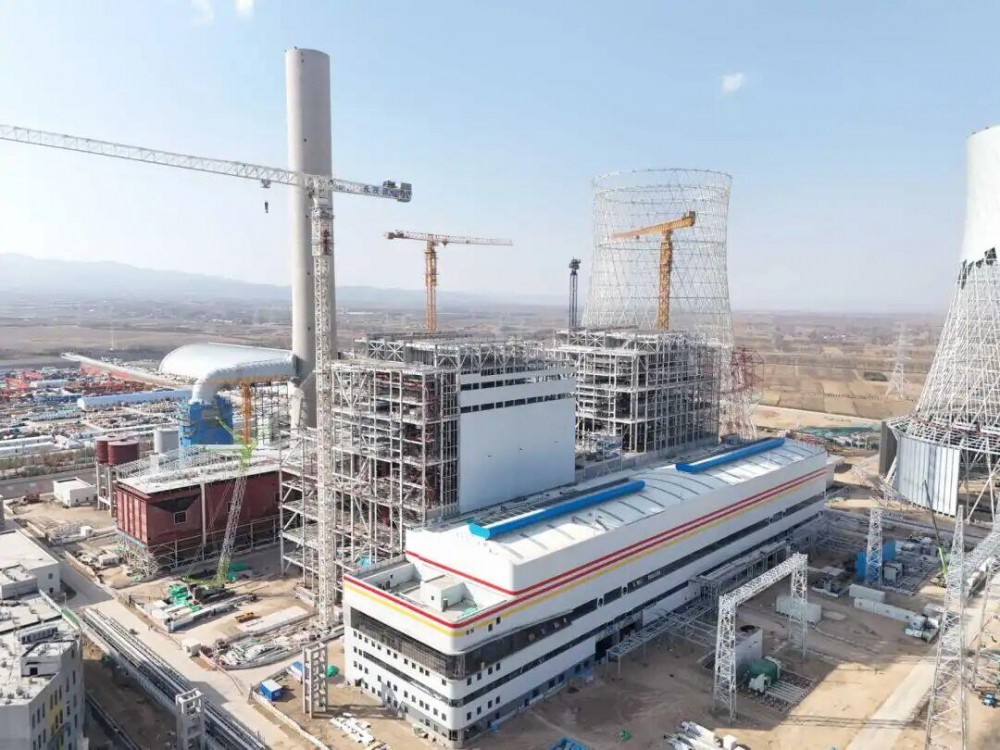

3月29日

中国能建江苏电建一公司承建的

国能宁夏六盘山电厂2×1000兆瓦机组扩建工程

1号锅炉水压试验一次成功

为机组按期投产创造了有利条件

本次试验严格遵循“先低压、后高压、分系统、全流程”原则,分一次汽系统、二次汽系统两大阶段有序开展。二次系统先后升压至6.71MPa工作压力和10.065MPa超压压力,一次系统先后升压至29.3MPa工作压力和36.6MPa超压压力,稳压期间全程无压降,数万支受监焊口无泄漏,金属部件无变形、无异常,各项指标均符合标准要求,实现“一次打压、一次合格”的优异成果。

锅炉水压试验是百万千瓦级超超临界火电机组建设的核心环节,直接关系后续机组长期安全稳定运行。为确保水压试验顺利进行,项目团队上下一心、实干担当,克服自然条件恶劣及大雪冰冻天气影响、提前策划、精心组织,实现锅炉水压试验过程安全可控。

下一步

项目团队将继续保持

高昂的工作热情和坚定的信心

安全、优质、高效地推进后续各项工作

力争早日实现机组投产发电
