中国能建建筑集团华能海门百万项目5号机组高加及蒸冷器全部吊装完成
    次浏览 发布时间:2026-03-22    来源:中国能建建筑集团   关键词:蒸冷器
  • 正文

3月16日,中国能建建筑集团华能海门百万项目5号机组3号高压加热器顺利吊装就位,至此,该机组4台高压加热器及1台外置蒸汽冷却器已全部吊装完成,为后续安装工作奠定了坚实基础。

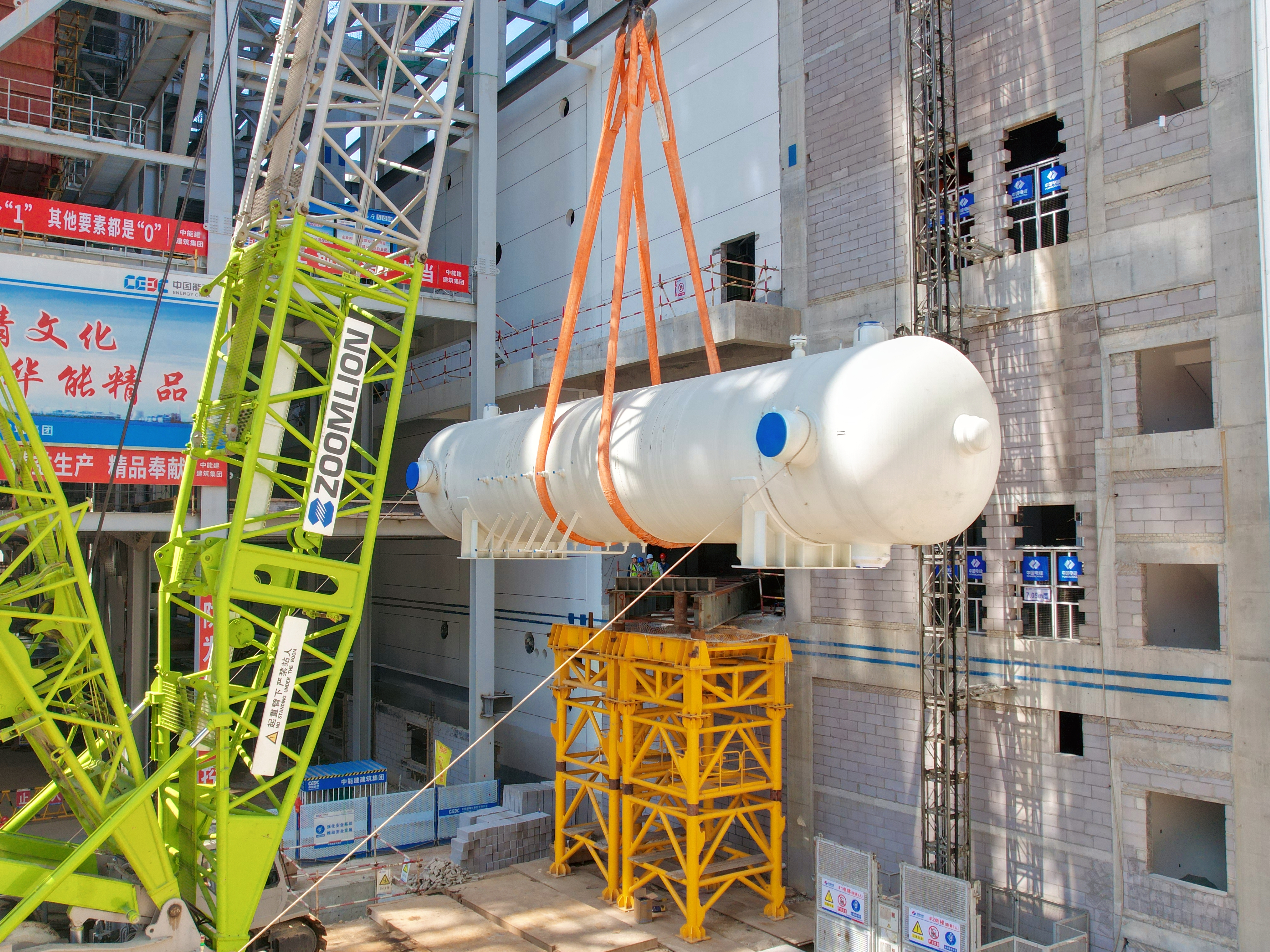

本项目在汽机房布置4台高加及1台蒸冷器,1号高加和蒸冷器位于27米运转层,2号和4号高加位于15.5米运转层,本次吊装的3号高加位于7.1米运转层,长17.197米,宽3.18米,本体总重279吨,采用500吨履带吊单机吊装。

面对3号高加设备重量大、吊装位置特殊、作业空间受限等挑战,项目部提前组织编制专项施工方案,并围绕方案开展多轮技术论证,确保方案的可行性与安全性。在吊装准备阶段,项目部统筹协调,提前完成施工机械、工器具的进场检查与维护保养,确保设备状态良好。针对吊装过程中的关键风险点,项目部组织相关人员就每台高加吊装前进行单独的安全技术交底,明确分工、压实责任,确保每一位作业人员都熟悉流程、掌握要点。吊装过程中,项目部全程实行统一指挥,机械化与安全专业部门现场指导技术安全工作,业主、监理及项目领导旁站监督,各个技术环节严谨规范,策划周密,组织得力,施工流程衔接紧密,提高了人工和机械利用率,确保了吊装就位工作顺利完成。(中国能建建筑集团/颜宇静)

资讯来源:中国能建建筑集团
