大唐潮州电厂5号机组除氧器顺利吊装就位
    次浏览 发布时间:2026-01-18    来源:投稿   关键词:
  • 正文

1月17日,由中能建建筑集团承建的大唐潮州电厂项目5号机组除氧器成功吊装就位,精准就位于主厂房37米层平台。此次吊装是项目建设的关键节点,标志着主厂房安装工作全面展开,为后续设备安装与工程推进奠定了坚实基础。

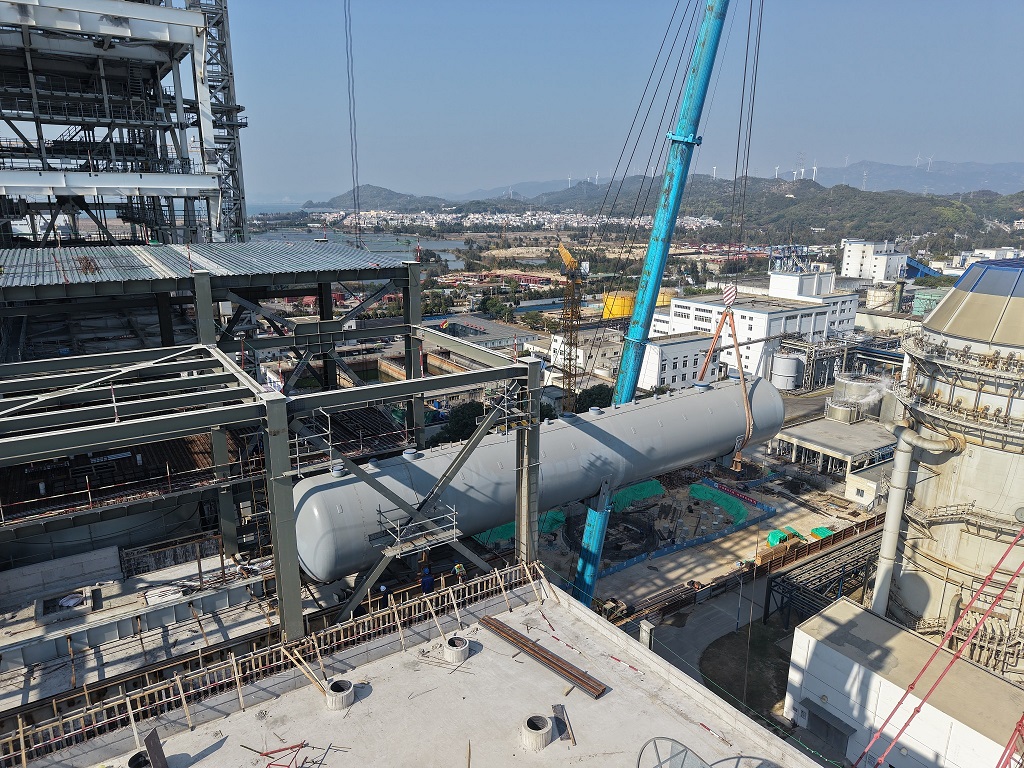

本次吊装的除氧器外形尺寸为长30米、宽4.4米、高5.1米,重量达119吨,属于大型核心设备。针对其体积大、重量重、就位高度高的特点,项目团队科学筹划、周密部署,采用500吨汽车吊与350吨履带吊双机抬吊的作业方案,确保吊装过程安全平稳。

吊装前,项目部组织开展了专项安全技术交底,对吊装方案进行反复推演与核算,并对起重机械、钢丝绳、卸扣等工器具进行全面检查。在业主、监理单位的全程监督下,施工人员严格按照规程操作,责任落实到人,确保各项准备工作落实到位。吊装过程中,指挥人员指令清晰,作业人员协同配合,两台吊车稳步完成起吊、回转、变幅、递送等一系列动作。在全体参建人员的共同努力下,除氧器平稳、精准落位于预定基座上,整个过程平稳流畅,安全质量全面受控。

此次除氧器的顺利就位,是潮州百万项目攻坚克难的又一重要成果,项目团队将以此次成功吊装为契机,继续保持高昂斗志,严抓安全、严控质量、紧盯节点,高效有序推进各项建设工作,全力确保项目按期高质量投产发电,为地区能源保障与经济发展注入新的动力。(中能建建筑集团 张月雯)
