1月15日,中国能建建筑集团华能海门百万项目迎来重要建设进展,5号机组同日顺利完成除氧器吊装与汽机台板就位两大关键节点,标志着该项目向整体安装阶段迈出坚实一步。

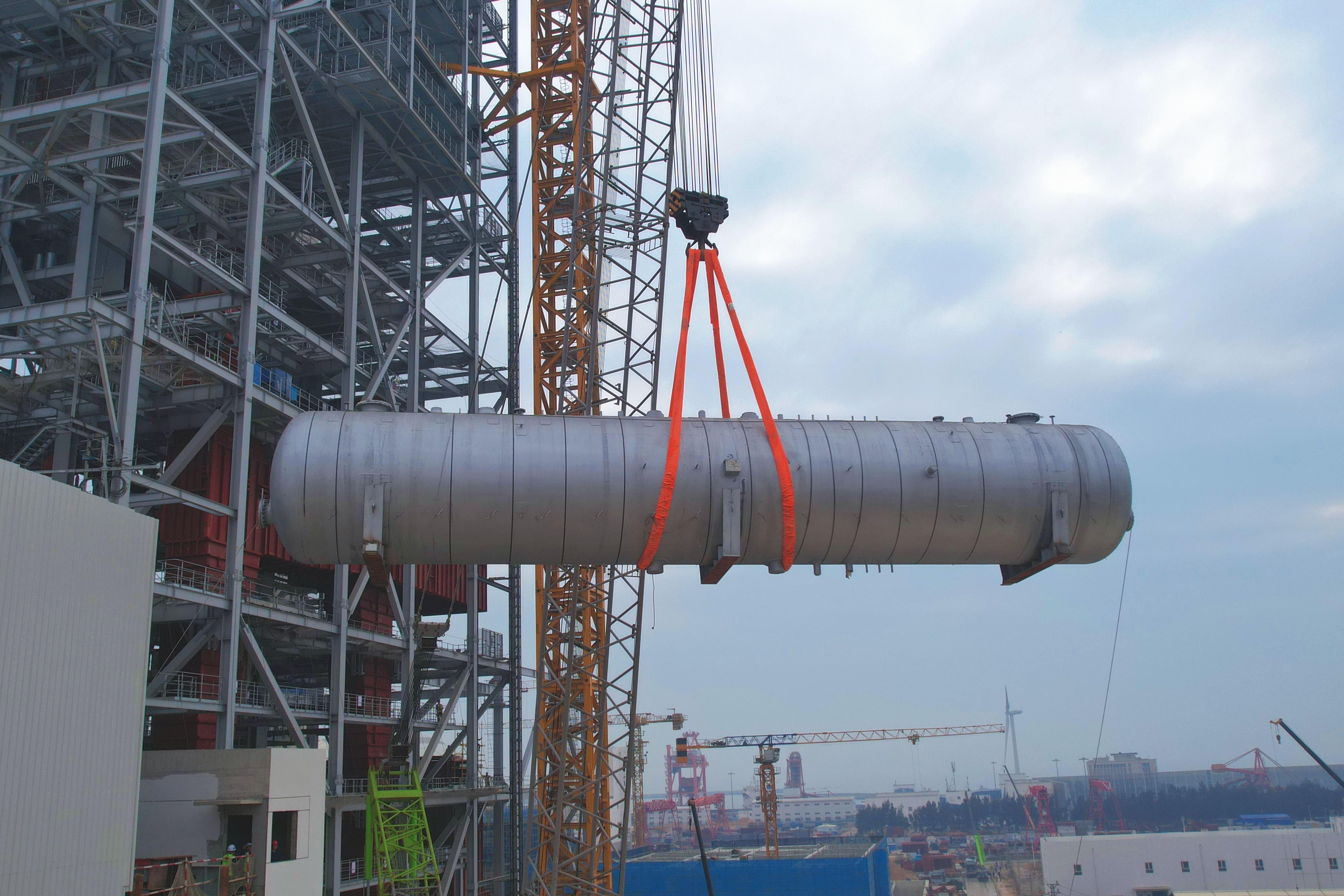

上午9时38分,除氧器吊装作业率先启动。本次吊装的除氧器总长26.896米,重量达127吨,采用1台500吨履带吊进行单机吊装,设备需精准吊装至除氧间27米层,作业难度高、安全要求严。吊装前,项目部专业科室已组织详细安全技术交底,对设备部件及钢丝绳、卸扣等起重器具进行了全面检查确认。吊装过程中,项目领导、专业科、安监人员以及业主、监理单位全程旁站监督,确保各项操作规程严格执行。经过起升、回转、变幅等一系列连贯动作除氧器平稳落位于托运轨道上,吊装任务圆满完成。


紧随其后,上午10时28分,5号机组汽机台板顺利就位。在台板就位前,项目部已统筹完成多项准备工作,包括台板水平精密调整、接触面煤油清洁等,对汽机房运转层平台进行了全面清理,并按网格化管理要求搭设隔离围栏,实行作业区域封闭管理,行车安装及载荷试验也已提前完成,为台板安全、高效就位创造了有利条件。整个就位过程组织有序、衔接顺畅,展现了项目团队良好的协同作业与现场管控能力。

此次双节点的顺利完成,不仅为后续汽轮机本体安装等工作奠定了坚实基础,也为项目按期实现投产目标创造了有利条件。项目全体参建人员将继续保持昂扬斗志,全力以赴确保项目高质量投产。(中国能建建筑集团/颜宇静)
