1月7日21时18分
由中国能建中电工程西北院总承包的

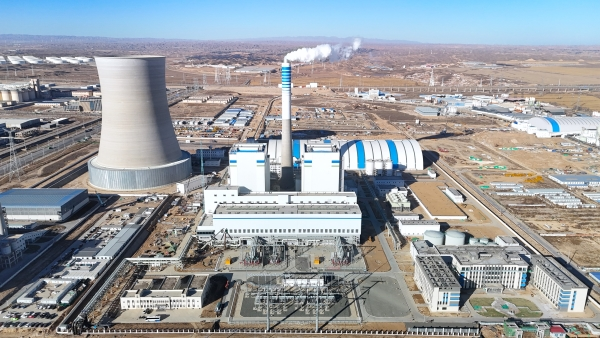

甘肃能化兰州新区2×350兆瓦热电项目2号机组
圆满完成168小时满负荷试运行
标志着该项目全面建设完成
双机组正式投产投运

项目位于甘肃省兰州市兰州新区西岔镇,是甘肃省重点能源工程,也是甘肃省“十四五”重点建设项目,总投资40.5亿元,规划建设2台350兆瓦超临界燃煤空冷发电供热机组,同步建设脱硫、脱硝设施。项目建成投运后,年发电量可达35亿千瓦时,集中供热面积1100万平方米,将有效缓解区域电力供需压力,提升电网运行可靠性与稳定性。同时,项目还将为周边居民提供清洁高效热源,显著改善冬季采暖条件,提升居民生活质量,对优化甘肃省能源结构、推动能源产业绿色低碳转型、促进地方经济高质量发展具有重要战略意义。
技术创新引领高效建设
项目以“低碳耗、低排放、低污染、低成本、高质效”为设计理念。针对工程特点,西北院充分发挥设计引领优势,不断优化创新性设计方案,从源头上确保施工难度降低,减少施工交叉,降低施工风险,缩短施工周期。
高效超临界燃煤空冷发电机组
项目采用先进的超临界燃煤空冷技术,显著提升能源转化率(全厂热效率超60.4%,发电标准煤耗率≤260.9g/kWh),能耗指标达到国内先进水平。
超低排放,绿色环保
机组配备智能控制系统和环保在线监测系统,实现脱硫、脱硝、除尘高效协同,污染物排放浓度均优于国家超低排放标准(烟尘≤5mg/Nm³、SO₂≤35mg/Nm³,NOx≤50mg/Nm³),切实践行绿色发展理念,为区域生态环境保护贡献积极力量。
节能节水,降低成本
西北院模拟多套方案,采用一系列先进的节能节水措施,推动工程节能节水指标达到行业领先水平,年平均厂用电率(含脱硫、脱硝)≤6.75%、耗水率≤0.097m³/s·GW,为同类项目提供了可借鉴的经验与范例。
多种创新性设计集成
间冷塔X柱设计优化
项目采用西北院专利方案“间冷塔X柱钢管混凝土结构”,与常规混凝土X柱方案相比,有效缩短工期3个月以上。

主厂房抗震结构优化

项目优化采用BRB消能减震结构,在保障主厂房结构安全的前提下,不仅有效减少投资成本,而且降低了施工难度,从而保障主厂房施工整体进度。

输煤栈桥结构体系优化
项目输煤栈桥优化采用模块化装配式栈桥方案,提高工厂预制比例,有效提升施工效率,避免栈桥体系施工与锅炉施工大面积交叉,节约工期2个月左右。

锅炉封闭形式优化
项目将锅炉运转层以下封闭形式由EPC合同要求的砖墙结构修改为复合保温板封闭结构,节约工期约2个月,在确保锅炉封闭如期实现的同时,有效杜绝了锅炉区域交叉施工引发的安全隐患。

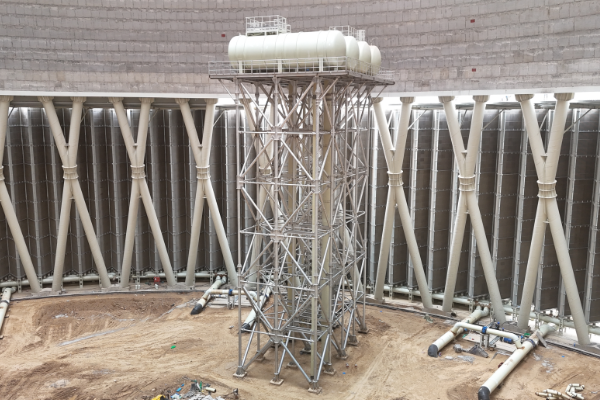

间冷塔高位水箱支撑优化
为提升高位水箱支撑体系冬季施工效率,项目团队经充分论证,将间冷塔高位水箱结构修改为钢结构,保障了冬季连续施工,为项目按期投产创造了优良条件。

精细策划保障工程优质
项目坚持策划为先,以“大策划” 确保本质安全及工程质量,提速工程建设。
地质应对

针对厂区重度湿陷性黄土的地质条件,项目主厂房换填方案由素土回填变更为3:7灰土换填,既保障了基建阶段主厂房结构支撑体系的稳定,又彻底消除了后续机组试运行及生产过程中因“跑冒滴漏”引发浅基础、沟道及地面塌陷的风险。

方案优化
经策划论证,项目主厂房固定端、扩建端由混凝土结构变更为钢结构,增加工厂化预制比例,既加快了施工进度,也确保了冬季施工质量;炉前平台结构柱由混凝土方案变更为钢结构,既避免了高支模危大工程的施工风险,又降低了施工成本;输煤老虎头采取悬挑架施工,确保平行作业开展;全厂主要建筑物均采取盘扣式脚手架,相较于传统脚手架,具备搭拆效率高、稳定性好、安全性能优越等优势。

水质保障
辅机冷却水及厂区循环水管道引入高压水清洗方案,管道内部清洗采取旋转式高压水枪,清洁完成后直接在母管注入除盐水,确保进主厂房的闭式水及进间冷塔扇区的水质一次性达标。该模式较传统常规“三次注水”方案,节约用水约2000吨,并有效缩短工期1个月。
智慧科技筑牢安全防线
打造智慧安全神经中枢
项目部以技术创新激活安全管理效能,将BIM技术与物联网深度融合,以AI赋能安全管理,精准识别厂区内未系安全带、违规跨越等危险行为,实时捕捉塔机运行、环境参数等关键数据,用“人防+机测”相结合的模式,让安全隐患无处遁形。
“VR+实战”模式筑牢安全基石
通过VR沉浸式模拟火灾现场、高空坠落、机械伤害等事故场景,结合每周理论知识学习、规范操作培训及现场事故演练,让“安全第一”的理念融入施工作业的每一个细节。虚实结合的培训模式,使安全意识从被动灌输转为主动内化。

“三位一体”网格化管理守牢安全红线
项目部推行网格化管理工作机制,编制专项实施方案,对现场各标段按照作业区域、作业内容,划分全覆盖、无死角的网格责任区域。实施总包、分包、班组三级网格管理,各层级配备网格员,建立三位一体网格化监管体系,确保“精、准、严、实”管理要求落实到项目施工的各个区域、各个环节、各作业过程,有效推动全员、全方位、全过程安全生产责任落实。
红色引擎驱动绿色发展
项目部按照中国能建与西北院要求,以“高质量党建引领项目高质量建设”为目标,与建设单位及各参建单位党支部共建责任落实机制,将“党员共建责任区”与项目“网格化管理”相融合。全厂共划分7个党员责任区,每个网格配备责任党员,严把施工现场安全、质量、进度关。
项目党支部通过组织专题党课、主题党日活动等多种形式,持续强化党员的责任意识,将党建工作融入技术攻关。建设过程中,针对项目中的技术瓶颈和施工难点,项目党支部率先垂范、深入一线,充分发挥引领作用,将党建优势转化为技术攻关的实践动能,为项目降本增效注入红色动力。

2025年8月7日至8日,甘肃榆中遭遇山洪灾害。项目部党支部迅速响应中国能建及西北院号召,组织参建单位成立抗洪救灾小队,携带冲锋舟、救生衣等救援物资,徒步穿越泥泞山路,第一时间抵达受灾村庄。
面对湍急洪水与冲毁道路,队员们毫不畏惧,挨家挨户搜寻被困群众,高呼“有我们在,请放心!”,将老人、孩子及行动不便者安全转移至临时安置点。同时,团队协助清理淤泥、疏通沟渠,助力恢复基础设施,为灾区送去温暖与希望,获甘肃省政府感谢与表扬,彰显了央企员工的责任与担当。
质量采购双驱动严控品质
项目部构建全方位、多层次质量管理体系,从原材料采购源头严把质量关,每批材料入库前均经过验收,确保符合标准与项目要求。施工过程中,全面推行“三检制度”(自检、互检、交接检),实施全过程质量监控,确保每道工序达标。
采购室深度参与项目协调,与各部门、供应商紧密对接,优化材料供应体系,实现物资零延误、仓储低库存。针对长周期设备,提前梳理节点、动态跟踪进度,保障关键材料供应稳定。同时,团队建立应急机制,快速响应现场需求,确保施工节奏不受影响。
从昔日黄土漫卷的荒僻之地
到如今高效运转的能源热土
甘肃能化兰州新区热电项目
以技术革新与精细化管理
在西北大地上绘就了一幅
“低碳耗、高质效”的能源转型画卷
将“高效推进”的奋进旋律与
“绿色发展”的生态理念完美合奏
让西北戈壁的“绿色脉动”持续为
推动能源结构向清洁低碳、安全高效转型
源源不断地输送强劲动能
