三峡蒙能东胜热电近区(色连)4×1000兆瓦扩建工程作为国家级“沙戈荒”新能源大基地配套火电调峰项目,是贯彻国家“两个联营”政策的煤电联营坑口电站,同时也是“三交九直”特高压输电规划中蒙西至京津冀输电通道的关键支撑性电源。项目位于内蒙古鄂尔多斯市,采用煤电联营模式,规划建设4台100万千瓦超超临界机组,并同步建设先进的环保设施。项目建成后,所发电力将与新能源打捆输送至京津冀地区,助力能源清洁利用与低碳转型。

战风雨争节点,稳扎稳打推进度

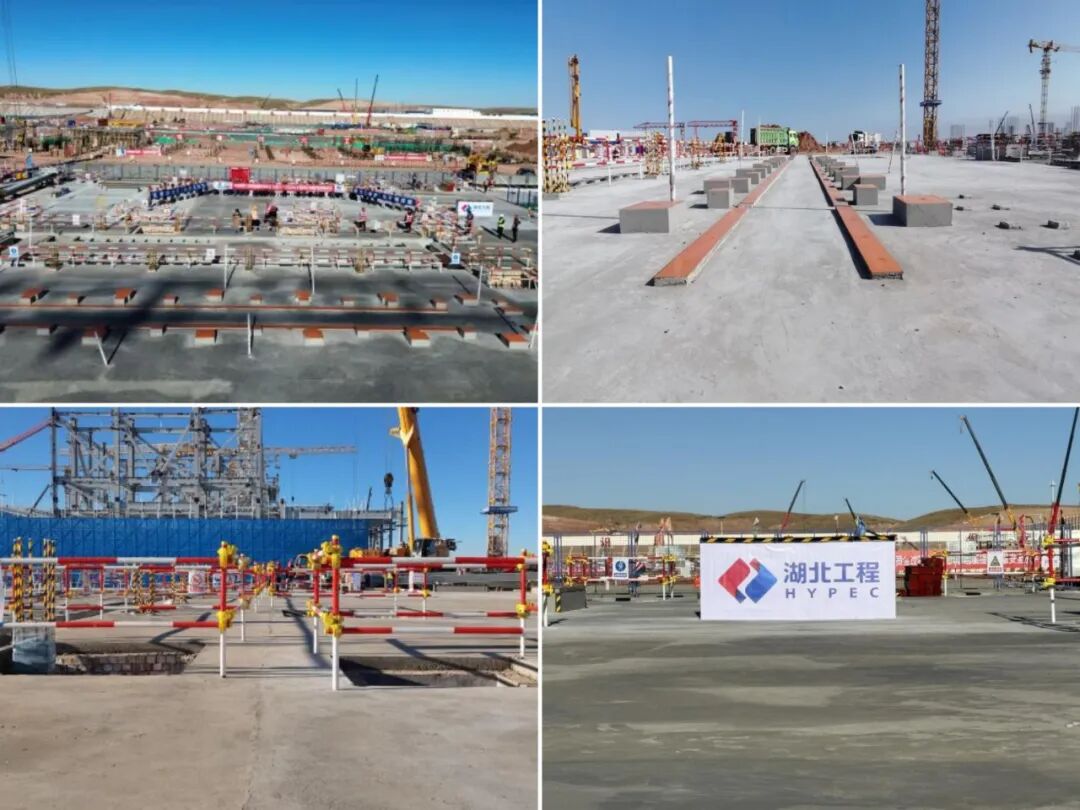

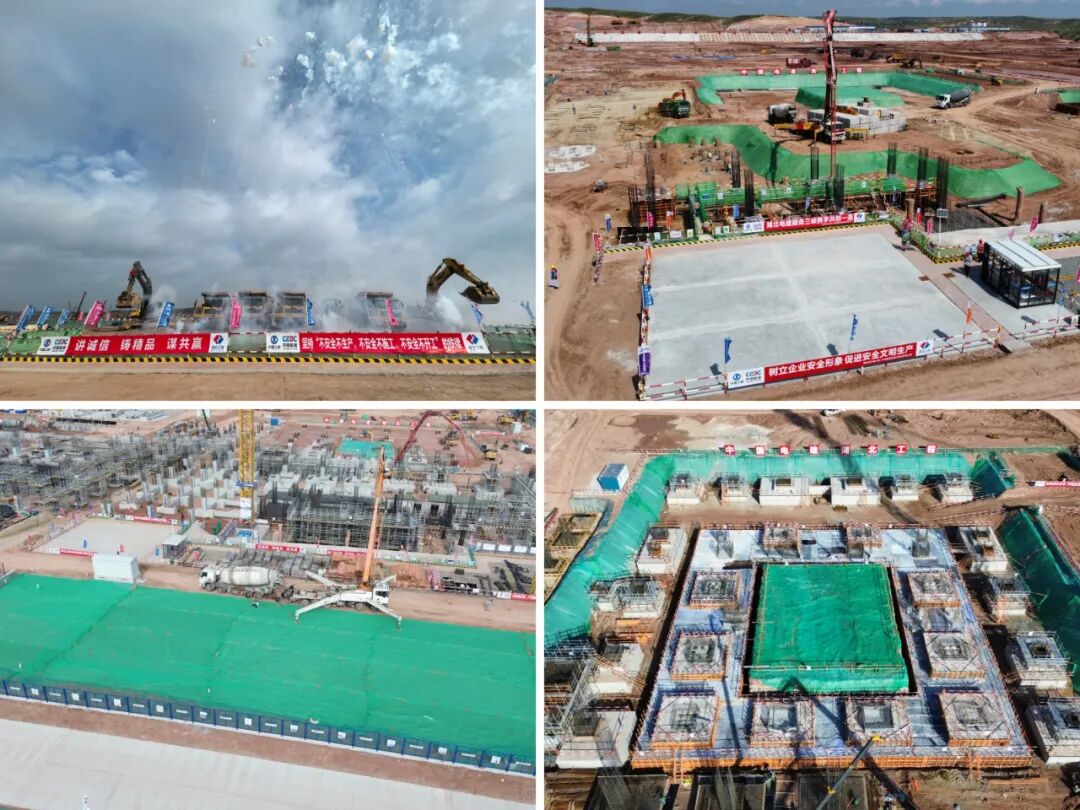

项目于2025年7月正式破土动工,面对当地罕见的汛期强降水及“五通一平”尚不完善的现实挑战,项目团队科学统筹、迎难而上,于8月18日顺利完成主厂房第一罐混凝土浇筑,为主体工程拉开序幕。工程建设随即进入快车道,11月16日,锅炉基础高标准出零米及首根钢架精准吊装就位,取得关键突破。
目前,施工现场秩序井然,4号机组第一层钢架已吊装完毕,团队正有条不紊地推进主厂房地下结构及循环水管道安装等作业,力争实现年前各施工区域全面出零米的目标。

固“人防”强“技防”,智慧工地筑基石

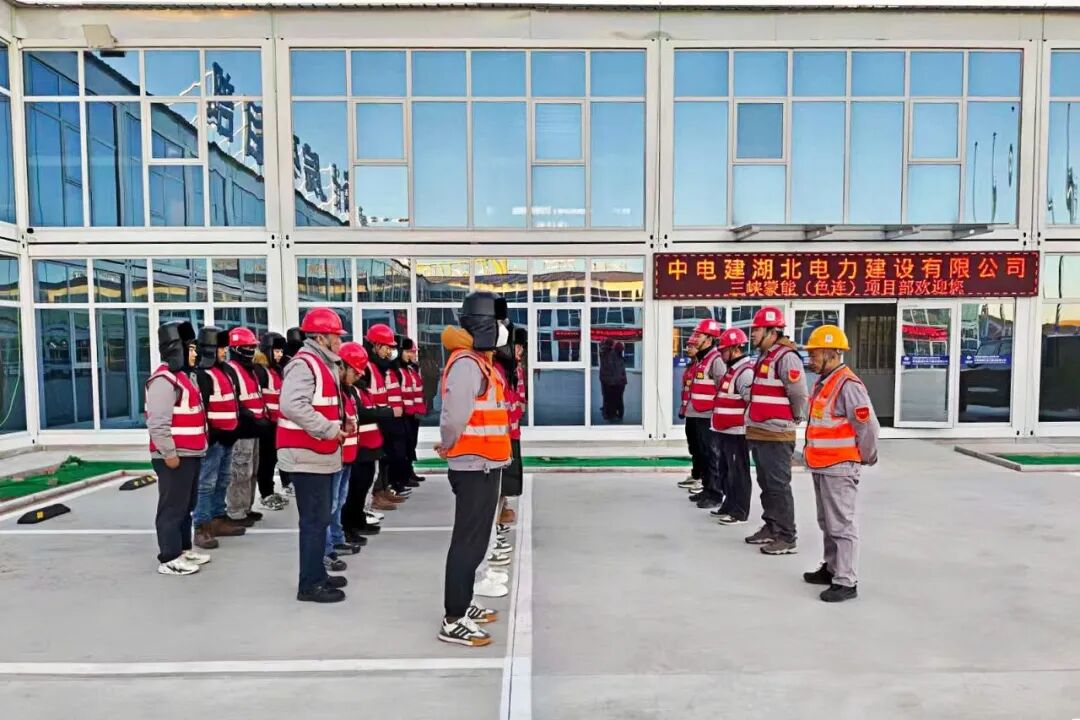

安全管理以“人防”为基础,以“技防”为羽翼。项目部管理人员每天开展安全站班会,辨识当天的安全风险及监管重点,同时持续加强班组长以及施工人员的考核认证工作,严把入口关,实行100%覆盖的差异化警示教育与闭卷考试,建立“一人一档”。据统计,项目部累计开展三级安全教育再培训32次,覆盖281人次,这些措施共同构成了项目部严密的“人防”基础体系,并将安全教育培训固化为一项常态化、制度化的工作,为现场施工筑牢了第一道防线。

智慧工地应用领域,项目部注重“低成本、高标准”,运用BIM技术先行策划,将功夫下在防护栏杆标准化、成品保护精细化等实处,打造整洁有序的作业环境。项目部通过全域监控智慧巡屏、塔吊加装可视化监测系统、高边坡实施24小时自动化预警等措施,实现了安全管理从“被动监管”到“主动预警”的根本性转变。

铸匠心守标准,精益求精塑精品
坚持精细化管理,实施全流程管控。项目部秉持“全流程质量把控,无死角监督管理”理念,通过“三检”制、举牌验收等机制夯实工程质量基础。定期组织质量检查,围绕重要工序、重点部位及关键环节及时纠偏,消除质量隐患。
坚持标准化建设,推行首件样板引路。项目部以样板为标准开展施工,每项单位工程开工前执行首件样板验收,后续施工严格按样板质量标准规范进行,并加强成品保护管理,有力提升整体质量工艺水平。
注重施工细节,落实细部过程管控。项目部从“人、机、料、法、环”等关键要素严把质量关,加强事前、事中、事后全过程控制,形成质量闭环管理。通过建立质量跟踪台账与检测管理台账,确保每道工序质量可控,提升工程安全可靠性。
强化主动防控,培育全员质量意识。项目部从员工质量意识入手,推动全员质量防线建设,通过定期开展培训,提升质量管理水平与专业能力,使现场质量管理更加扎实有效。
通过建立网络化管理、质量隐患整改表格化、施工工艺流程标准化,以及推行工艺质量首件样板制、验收举牌制等措施,项目部有效确保清水混凝土、焊接、砌筑等关键施工工艺质量持续提升,为工程高质量建设奠定了坚实基础。

聚人心育英才,铁军精神屡获殊荣
项目部高度重视团队建设,着力打造一支能征善战、充满活力的“电建铁军”。通过定期开设“库布齐大讲堂”、召开青年员工座谈会,搭建思想碰撞与成长分享的平台,有效激发了青年员工的干事热情与创新思维。

项目部积极推行“师带徒”制度,促进工匠精神与实战经验的薪火相传。同时,通过组织团队攻坚、强化人文关怀,营造了“责任共担、荣誉共享”的浓厚文化氛围。这支在沙戈荒中淬炼出的团队,凭借高度的凝聚力和昂扬的斗志,获得参建各方的一致认可,并数次获得业主、总包单位表扬。

征途未尽,使命在肩。接下来,三峡蒙能东胜项目部将以更加昂扬的斗志,持续优化施工组织,全力攻坚克难,稳步推进后续各项施工节点,以卓越的建造品质和高效的履约成果,为公司火电品牌建设添砖加瓦!
