河北建投西柏坡电厂四期2×66万千瓦热电联产机组工程8号机组锅炉受热面首件大件吊装圆满完成
    次浏览 发布时间:2025-12-10    来源:   关键词:
  • 正文

12月8日上午,西北电建三公司承建的西柏坡电厂四期2×66万千瓦热电联产机组工程迎来关键节点——8号机组锅炉受热面首件大件吊装顺利完成,标志着项目正式进入锅炉本体安装地面组合与高空吊装同步推进的攻坚阶段。

此次吊装组件为#8锅炉右侧水冷壁垂直段上部,重量为33.92t,外形尺寸为18150×9608mm,由160t履带吊单独吊装,就位高度98m。历经起钩、回转、平移、落钩等一系列动作,最终实现精准就位,吊装一次成功!

为确保吊装作业安全精准,项目部提前组织技术交底与人员培训,完成地面预组合与尺寸复核,全面排查吊装机械、索具及作业环境,保障各项条件全面受控。此次吊装圆满完成,为后续锅炉受热面全面安装奠定了坚实基础,也意味着锅炉安装施工进入高峰期,向着后续水压试验及按期投产发电目标稳步迈进。

西柏坡电厂四期工程位于革命圣地石家庄市平山县,是河北省重大建设项目。项目规划建设2台66万千瓦超超临界燃煤热电联产机组,采用先进环保技术,排放指标远低于国家标准,实现“超低排放”。项目建成后,预计年发电量约59.4亿千瓦时,新增供热面积约3200万平方米,将有效满足石家庄市区及平山县城的供热需求,并为河北南网提供稳定电力支撑,助力区域能源结构优化与绿色发展。

近期工程节点

1

10月2日

8号机组主厂房14.95m层

梁板柱混凝土浇筑完成

2

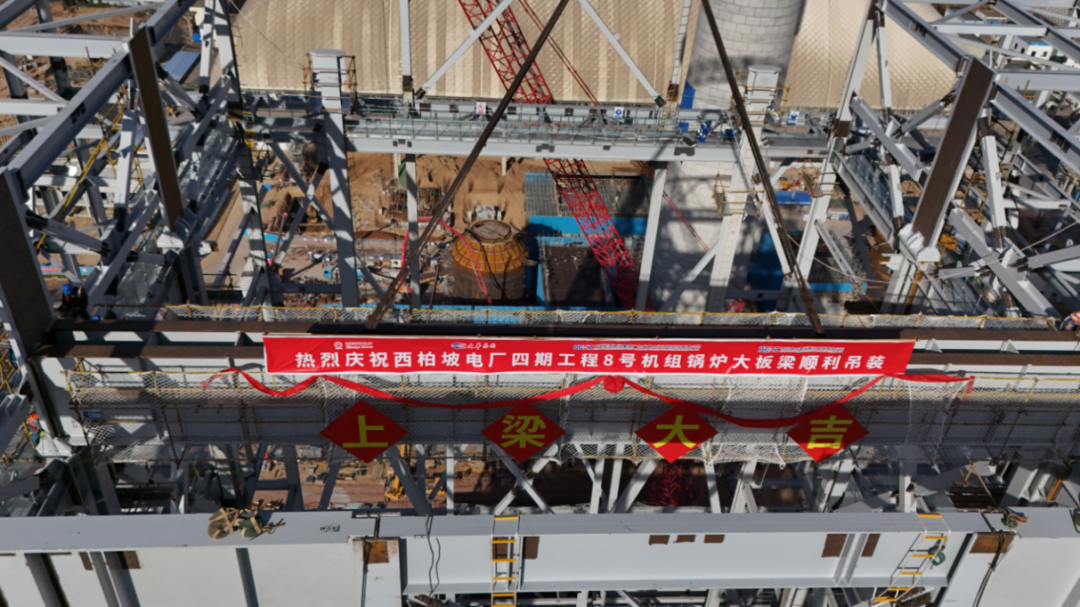

11月25日8号锅炉大板梁吊装完成

3

11月29日

8号引风机房主体结构到顶浇筑完成

4

11月30日

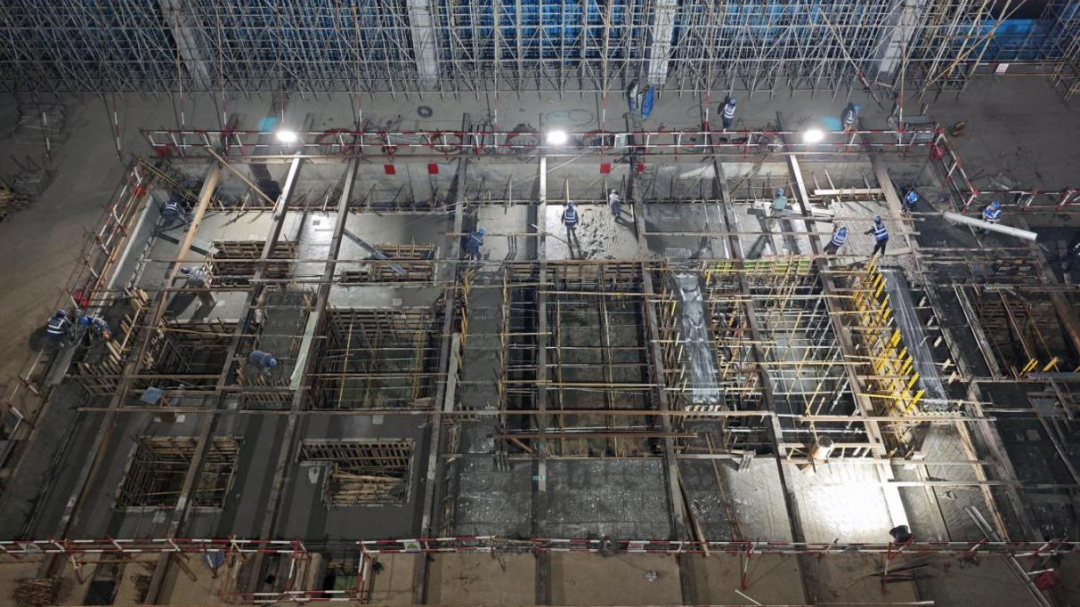

8号主厂房A排结构到顶浇筑完成

5

11月30日

8号锅炉受热面(省煤器)

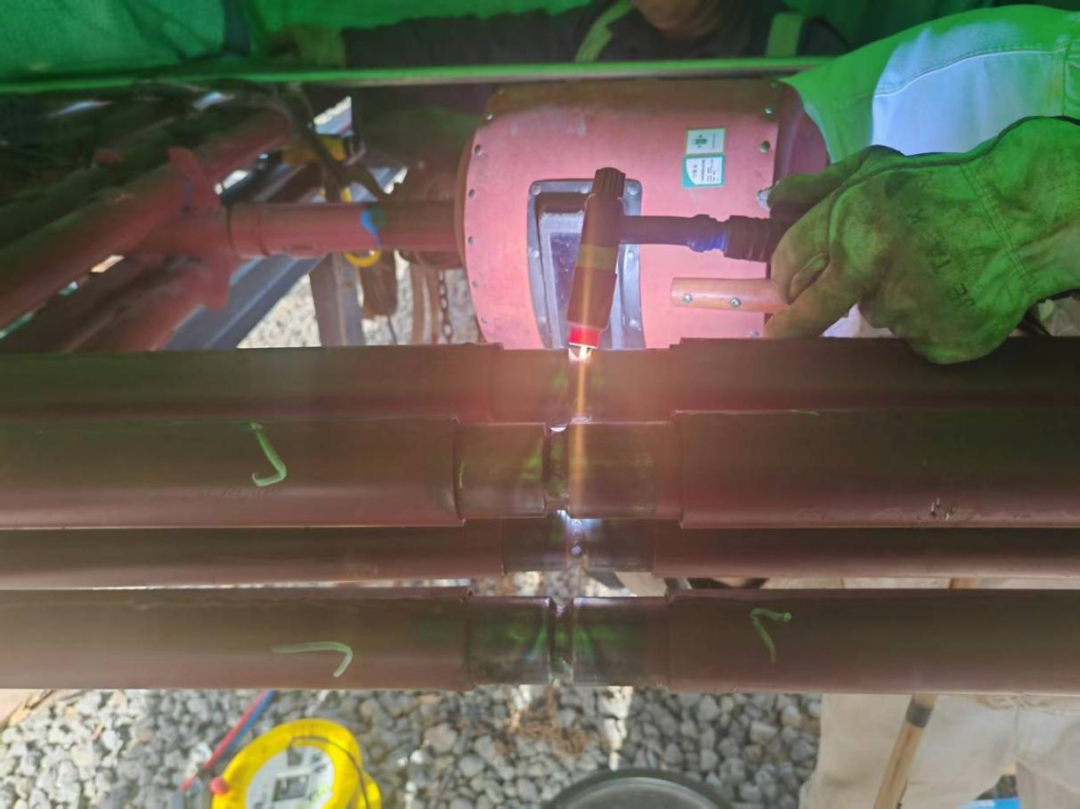

第一道焊口开焊

6

12月5日

8号汽轮机基座混凝土浇筑顺利完成

7

12月8日

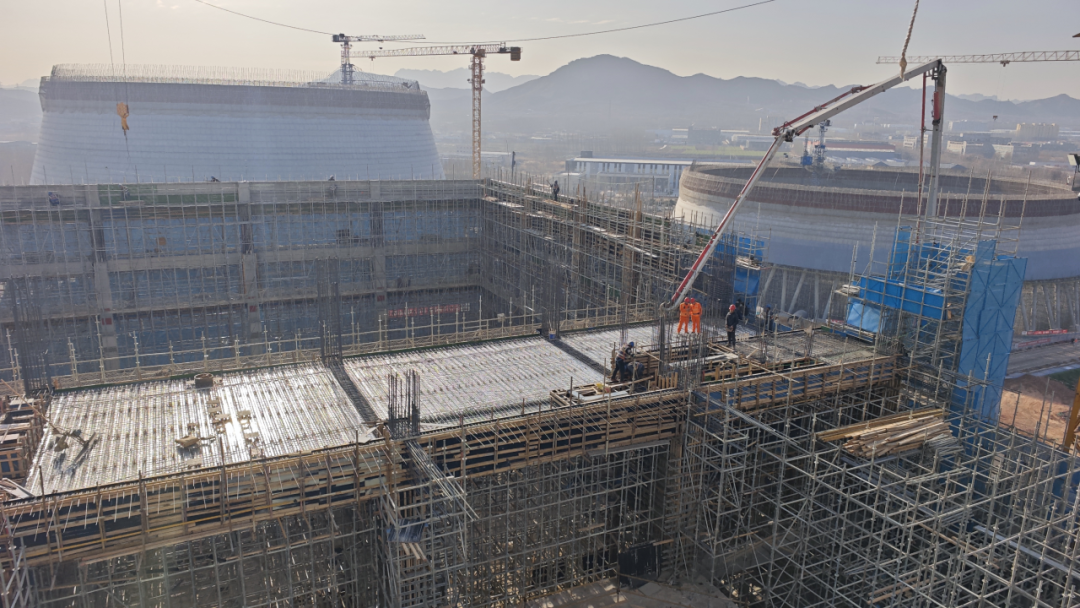

主厂房BC间

33米层(除氧器层)开始浇筑
