11月5日,甘肃电投金昌发电公司重点技改项目——4×40MW吸收式热泵项目随热网系统正式投入试运行。这是金昌发电公司积极践行国家“双碳”目标、培育绿色生产力的具体行动,既为提升煤电机组余热回收利用率按下“加速键”,也以绿色低碳技术革新为公司高质量发展注入强劲动力,更为金昌市民温暖过冬筑牢能源保障。

该项目通过吸收间冷塔出口循环水余热来加热热网回水,与热网首站形成梯级供热系统,无需额外燃料消耗即可新增供热面积300万平方米,满足2万余户居民采暖需求,同时为新能源上网释放空间。

项目启动以来,金昌发电公司便锚定“安全第一、质量为本、进度可控”目标,统筹设计、施工、监理等多方资源,以精细化管理筑牢项目建设根基,推动设备实现一次安装到位、一次调试成功,项目建设实现全程“零事故”。

面对施工空间受限、既有设施密集等难题,金昌发电公司联合多方召开技术研讨会,创新解决方案破解材料堆放、大型设备进场等困境,通过每周监理协调会与重要节点专项方案演练,确保项目高效推进。其中,热泵主设备作为项目的核心运转部件,其吊装作业面临设备体积大、重量重、安装精度要求高的挑战。施工前,技术人员多次对吊装方案进行论证优化,明确吊车选型、吊装角度、受力计算等关键参数,同时对作业现场进行清理平整,划分安全作业区域并设置警示标识。吊装过程中,现场指挥人员与操作工人密切配合,通过实时监控设备姿态、精准调整吊装位置,最终实现热泵主设备平稳、精准就位,吊装误差控制在规范允许范围内。


项目建设过程中各关键节点紧凑有序、稳步推进。
7月20日,热泵设备基础及主厂房钢结构主体基础浇筑完工,筑牢核心设备安装根基;

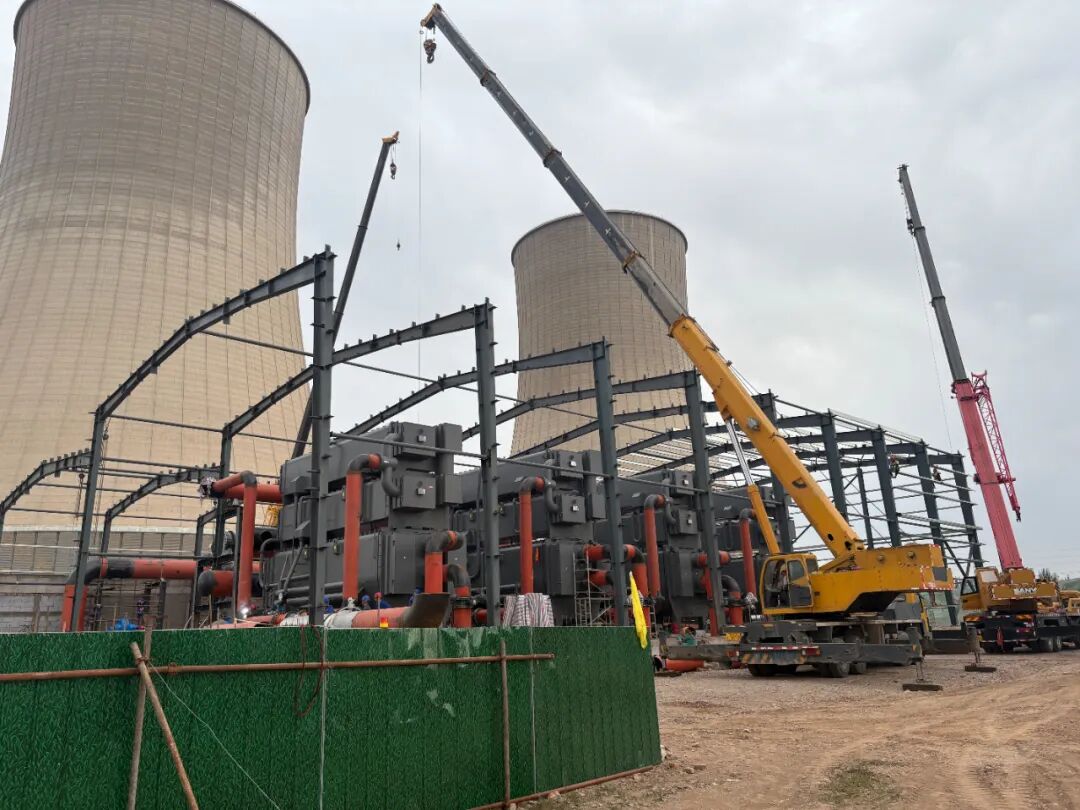

8月6日,热泵核心主设备精准就位,吊装误差严格受控;

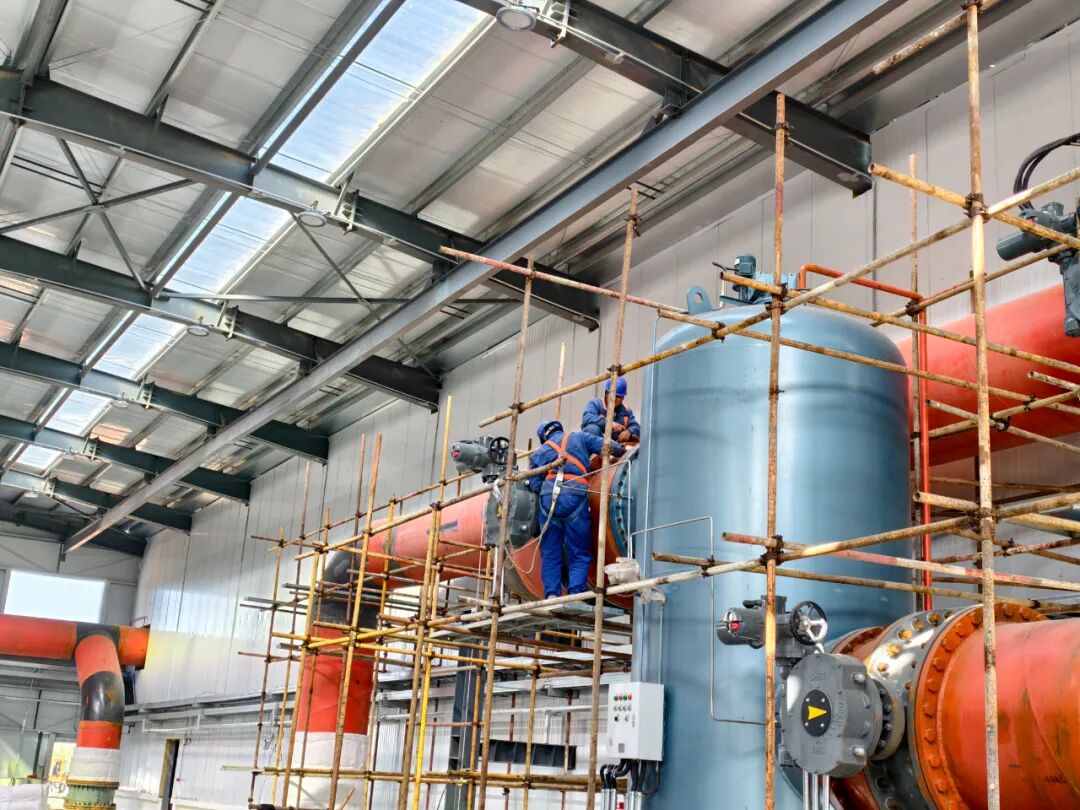

8月25日,外线蒸汽、热网水等各类管道安装及焊口检测全部完成,搭建起可靠介质传输通道;
9月3日,基础设施阀门井经24小时闭水试验无渗漏,护航管线系统安全运维;
9月12日,辅助功能用房全面竣工,控制室等区域实现功能与环境双达标;

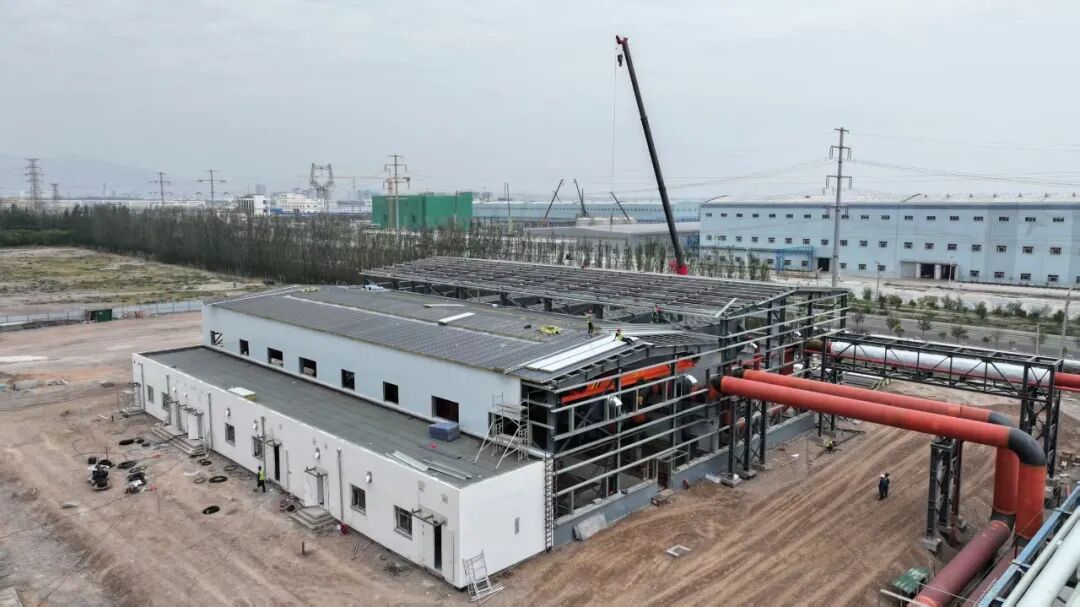

9月16日,主厂房钢构屋架主体安装完工并顺利封闭;
9月23日,系统设备全量就位,电气设备、DCS系统等单机试运转均达标准;
9月29日,系统注水实验24小时压力稳定无异常;
10月12日起,分阶段分系统调试有序推进,为项目投入试运行筑牢坚实基础。


当前,这套高效节能系统如同不知疲倦的“能源转化器”,正在持续将工业“余热”转化为可利用的“宝热”。
下一步,甘肃电投金昌发电公司将以项目试运行为新起点,紧盯试运行期间关键参数优化、设备工况监测、节能降碳效益跟踪等重点工作,积极探索更多绿色发展路径,协同推进降碳、减污、扩绿、增长,增强绿色发展动能,在保障能源安全供应与民生保障工作中贡献更大力量。
