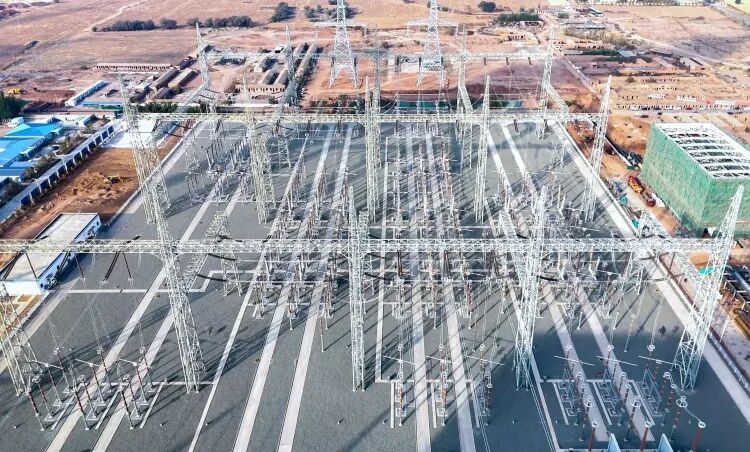

甘肃电投张掖发电公司2×1000兆瓦燃煤机组扩建项目750千伏升压站受电一次成功
    次浏览 发布时间:2025-10-30    来源:   关键词:
  • 正文

10月28日,甘肃电投张掖发电公司2×1000兆瓦燃煤机组扩建项目750千伏升压站受电一次成功,标志着该项目建设送出线路通道顺利打通,向年内“双投”目标迈出了最坚实的一步。

为确保750千伏升压站成功受电,张掖发电公司高度重视,成立专项工作组大力推进,积极与国网西北分部、甘肃电力公司两级调度协调相关事项,组织召开专题会议,编制针对性施工调试方案,克服低温天气影响,集中力量突破升压站建设及调试过程中堵点难点问题,如期完成受电前各项准备工作。过程中,各级人员坚守岗位,密切配合协同,整个受电过程操作规范、严谨有序,各系统设备带电运行稳定、参数符合规范要求。

张掖发电公司750千伏升压站采用3/2断路器接线方式、户外敞开式中型布置,共3串8组罐式断路器,接带两回出线,两套发变组,一台启备变。两台机组分别以发电机-变压器组单元接线方式接入厂内750千伏母线,出线以掖甘Ⅰ线、掖甘Ⅱ线两回接入750kV甘州变电站,线路长度约40公里。

下一步,甘肃电投张掖发电公司将锚定目标,精细策划,加强组织,高质量推进#3、#4机组按期投产。
