陕西富县电厂二期工程4号间冷塔封顶
    次浏览 发布时间:2025-10-27    来源:   关键词:
  • 正文

10月25日

中国能建西北城建承建的

富县电厂二期2×1000兆瓦机组工程项目

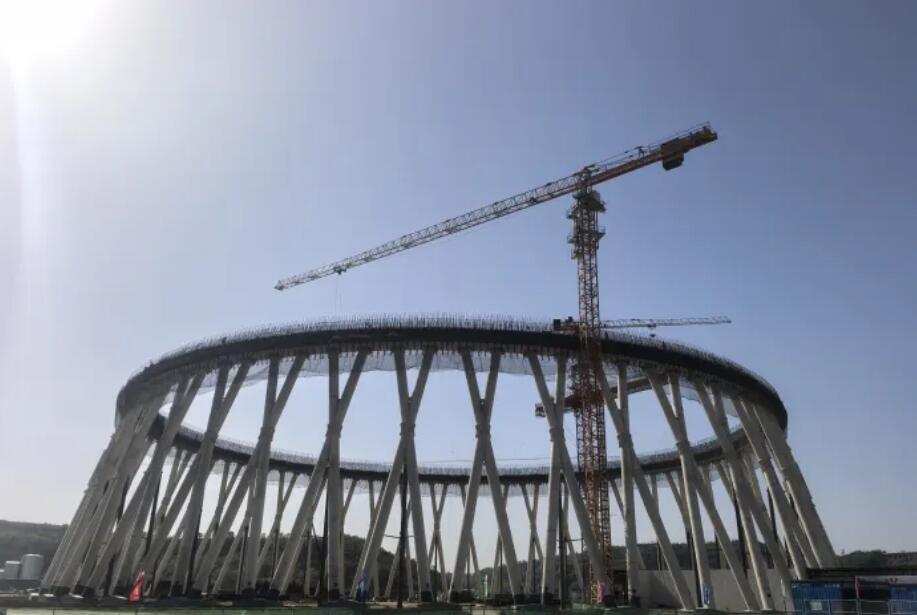

4号间冷塔顺利到顶

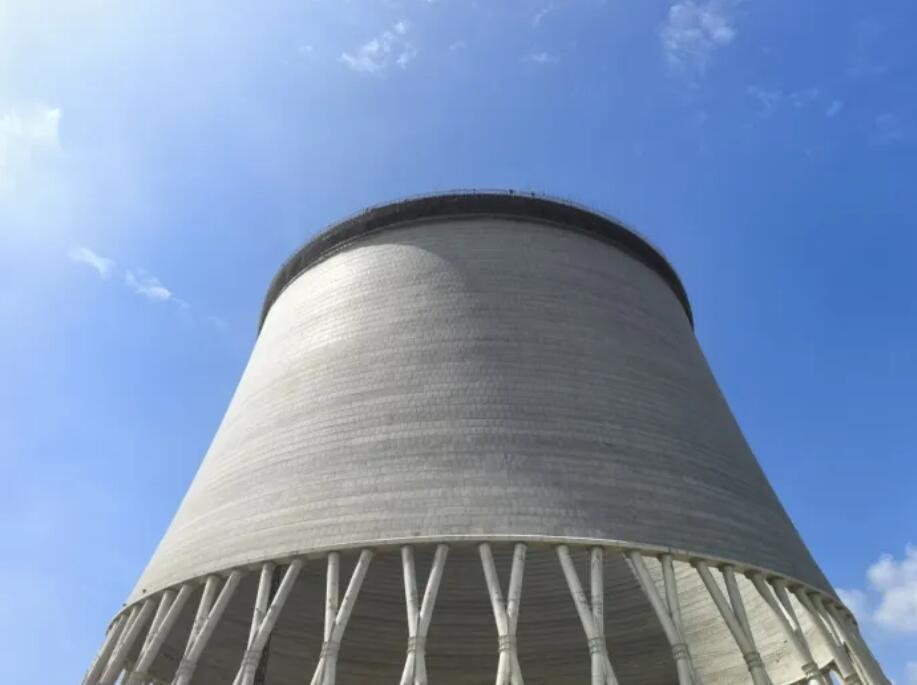

该项目的间接冷却塔采用对称双曲线钢筋混凝土薄壳结构,筒壁高度达205米,共计115节,设有44对钢管混凝土单交点X支柱。筒壁工程运用附着式三角架翻模工艺进行施工。间接冷却塔的筒壁曲线流畅,表面光洁,色泽均匀,充分展现了“内实外光”的工程美学效果。

据悉,位于陕西延安富县的该能源项目,其核心内容为建设2×1000兆瓦高效超超临界二次再热燃煤机组,西北城建承担两座双曲线冷却塔的施工任务。作为落实“西电东送”战略与陕西能源战略的重要举措,该项目建成后将成为革命老区进行产业结构调整以及推动经济社会发展的“重要引擎”。

项目施工过程

2024.12.16 环基第一仓混凝土浇筑

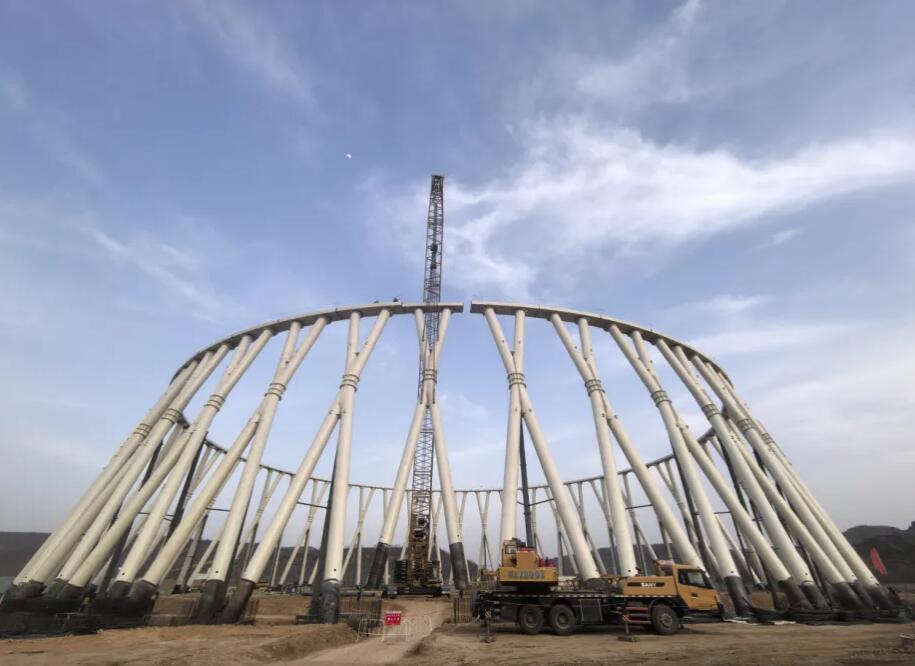

2025.3.17第1榀钢管X柱吊装

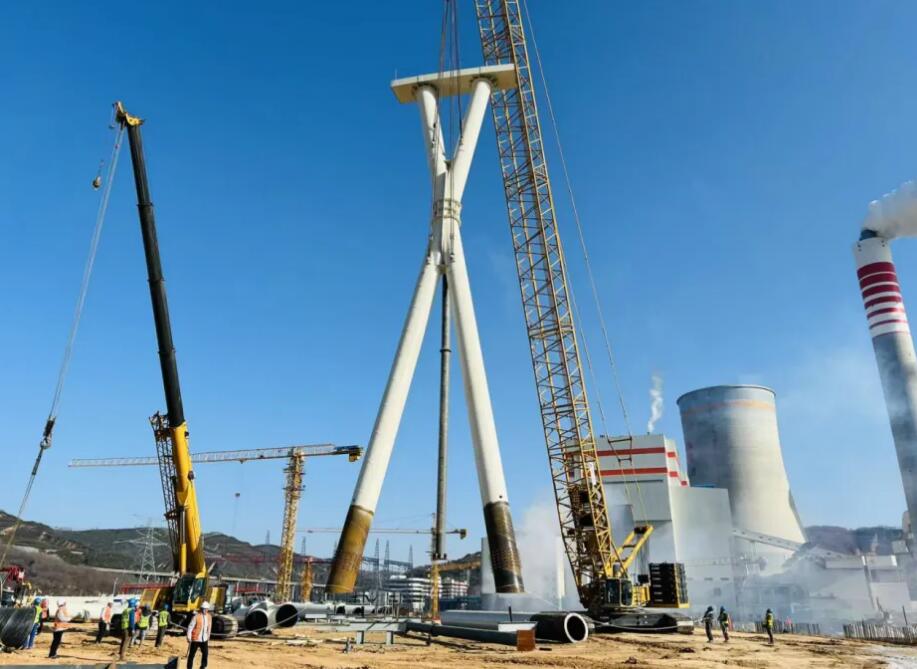

2025.4.7钢管X柱合拢

2025.5.1筒壁第1节施工

2025.7.27筒壁施工至100米

2025.10.25 间冷塔顺利到顶

开工以来,项目团队始终秉持“样板引路、规范施工、一次成优”的质量理念,在工期紧张、任务艰巨、高空作业风险显著、自然环境复杂以及持续降雨等多重挑战面前,以“科学谋划、精准施策、品质为先”作为行动准则,知难而进、奋力攻坚。

过程质量验收

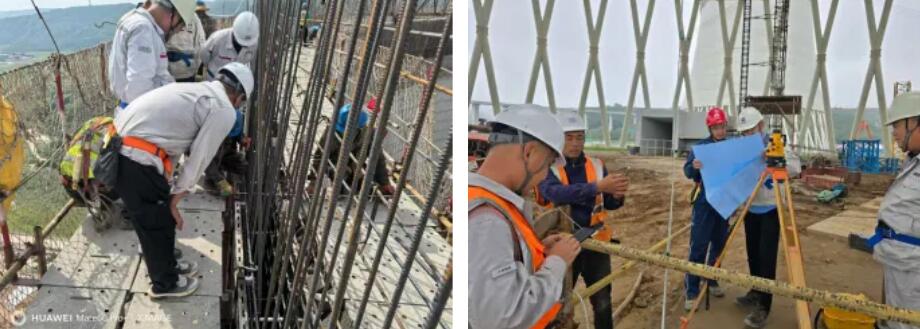

在质量管理方面,通过实施精细化、标准化的管理举措,严格贯彻执行“三检制”与“举牌验收制”,对从原材料采购直至成品保护的整个过程进行全面把控。着重针对中心偏差、模板拼缝、混凝土原材料等关键工序与部位开展严格检查,确保隐蔽工程一次通过验收。定期组织开展技术交底工作,强化全体人员的质量意识,提高实体工程的质量水准。制定严格的质量管理规定和专项施工措施,狠抓技术措施的可行性、实用性,全面加强细部工艺控制和质量通病治理,自觉、主动地把业主需求转化为高质量工程。

全国“质量月活动”

筒壁施工专项交底

项目将中国能建“十二个到位”安全生产要求以及公司《烟塔生产组织十条禁令》要求作为严格规范,构建起权责明确、层层落实的全员安全责任体系。本项目推行区域责任制,以严格手段管控人员防护与施工机械安全,借助安全例会等常态化举措,精准锁定并消除现场隐患,切实掌握安全工作的主动权。

在大型机械操作、高空作业、起重吊装等施工过程中,严格执行最高等级的安全措施。通过持续开展安全教育培训与实战化应急演练、安全生产标准化“壁垒攻坚战”、文明施工整治等专项行动,全面提升全员安全素养,在项目现场营造出“人人重安全、事事保安全”的浓厚氛围。通过实名认证与动态刷脸功能,确保人员准入的精准授权及全过程动态追踪,为关键区域构建一道“科技防线”,为项目稳步高效推进奠定坚实基础。

安全月活动

安全演讲活动

事故警示月活动

常态化隐患排查治理

施工信息公示牌

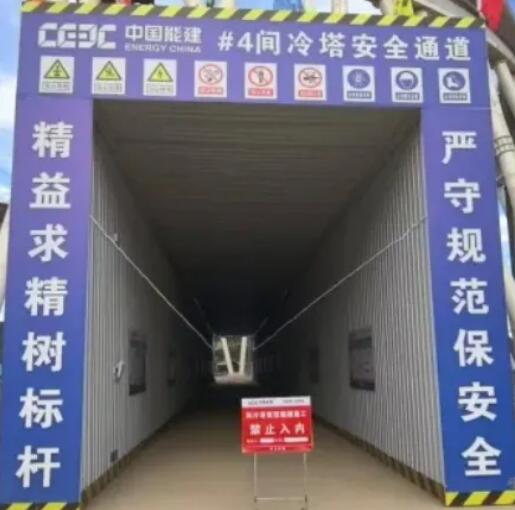

间冷塔安全通道

后续,项目部将延续笃实肯干、勇于担当的作风,以持续攻坚的姿态,安全、科学、高效地组织后续施工,全力保障工程总目标如期实现。

中国能建西北城建

作为能源电力建设的“国家队”

作为中国能建烟塔联盟牵头单位

作为电力施工技术规范国家标准主编单位

具有较强的技术优势、品牌优势、团队优势

奋力打造专业标杆, 优质服务创造价值

勇当能源电力建设领跑者

为加快建设高质量发展“四新”能建贡献力量

资讯来源:

  • 免责声明

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇: 内蒙古华腾煤电公司4100万千瓦煤电项目

下一篇: 龙源工程安吉气电项目1号机组燃机首次点火

  • 您可能感兴趣
