华能古雷热电厂1号汽轮发电机顺利并网运行
    次浏览 发布时间:2025-10-22    来源:   关键词:
  • 正文

2025年10月13日,随着华能古雷热电厂热用户用热需求的提升,古雷热电一期达到最小发电用汽量,#1汽轮发电机组于15时12分顺利并网发电,标志着华能漳州能源公司的能源供应进入新阶段。

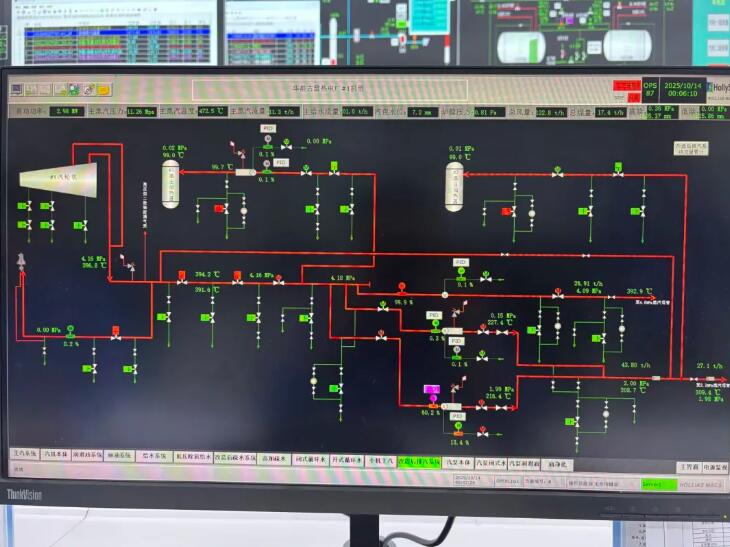

为顺利完成#1汽轮发电机并网启动,华能古雷热电厂高度重视,厂部组织专题会议,部署启动工作,组织编制《#1汽轮发电机启动方案》,安排对保护和逻辑进行全面梳理。从系统检查到机组启动并网,各阶段均安排专工及以上人员全程监护,精准把控每个数据指标,及时发现并处理启动过程中的缺陷,确保机组顺利启动。

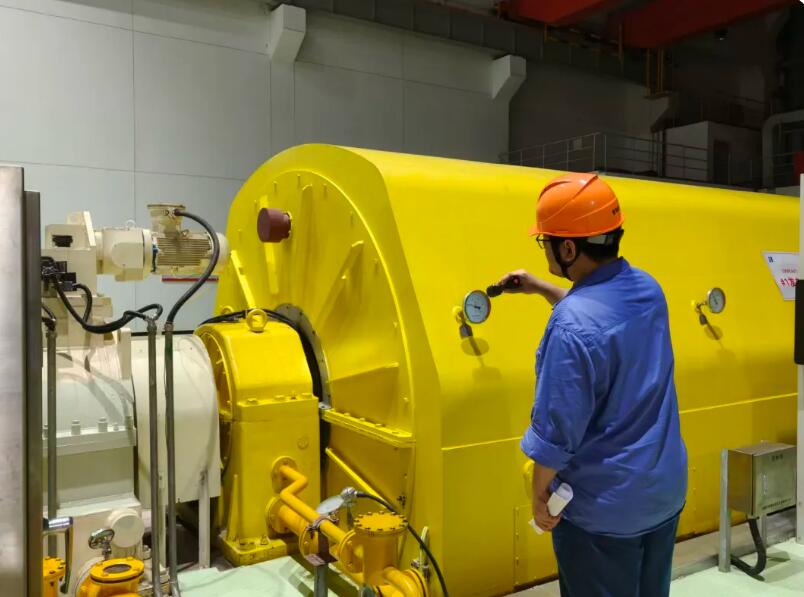

10时19分#1汽轮机开始冲转,11时04分#1汽轮机转速平稳升至3000rpm并稳定运行,11时21分进行主汽门调门严密性试验、超速试验、汽机打闸试验等试验均合格。15时12分#1发电机并网,并网后振动、温度、电压等关键运行参数均稳定在设计标准区间,23时33分热网成功由主蒸汽减温减压器切至#1汽轮机排汽带运,#1汽轮发电机组圆满完成并网。

此次#1汽轮发电机组的顺利并网,进一步提升了电力生产保障能力,完善了公司能源供应布局,也为提质增效和减亏控亏工作画上了浓厚的一笔。后续,将认真落实《#1汽轮发电机启动方案》要求,做好监视、巡检和维护工作,优化相关逻辑和保护,确保#1汽轮发电机安全运行,以实际行动冲刺年度绩效目标的完成。
