陕投信丰能源2×1000MW机组工程脱硫吸收塔实现双封顶
    次浏览 发布时间:2025-10-21    来源:   关键词:
  • 正文

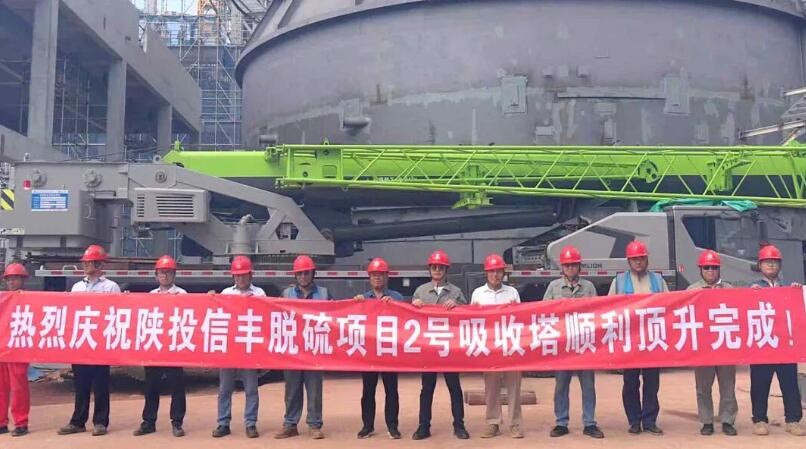

10月17日上午,陕投信丰能源2×1000MW机组工程2号机组脱硫吸收塔壳体拼装圆满完成,较节点计划提前3天。这是继9月20日1号机组脱硫吸收塔封顶后,项目实现的又一关键节点,至此脱硫吸收塔“双封顶”目标达成。

项目脱硫吸收塔采用高效脱硫除尘一体化设计,塔内增设旋流式气液传质构件,搭配三层屋脊式加一级管式除雾器,设计工况下脱硫系统SO₂排放浓度≤20mg/m³,远优于国家35mg/m³的超低排放标准。吸收塔施工全程采用倒装法工艺,流程严谨高效:先完成顶盖制作,从顶盖下一层壁板开始,通过精密液压装置逐层顶升,每焊接完一层壁板,同步安装该层外部楼梯平台、外部管口人孔及内部大梁。

施工期间,建设现场坚持强化极端天气应急管理,严格规范高温作业安全行为,加强全过程安全与质量验收,先后克服多场台风侵袭、短时强降雨干扰、持续高温环境等不利因素,不仅保障了施工进度与实体质量,更实现了“零事故”施工目标。

下一步,信丰能源将紧抓秋季施工黄金期,全面开展吸收塔内部精细化作业,细致排查每处焊接点,完成打磨喷砂与内部防腐施工,并有序推进除雾器、气液传质构件安装。
